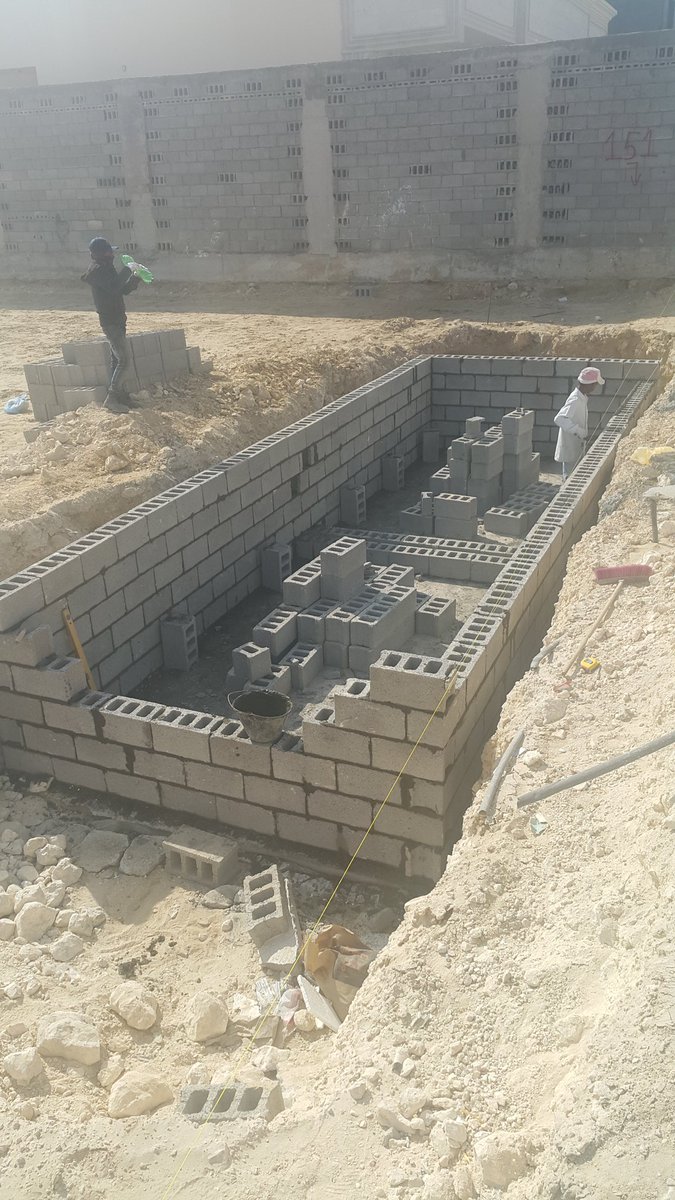

العمل على مشروع جديد.. مساحة الارضين 1200 متر.. 600 دبلكسين و 600 حوش وحديقة .
تم الحفر والتسوية وفرش رمل نظيف سماكة 10سم ومن ثم الرش والرص

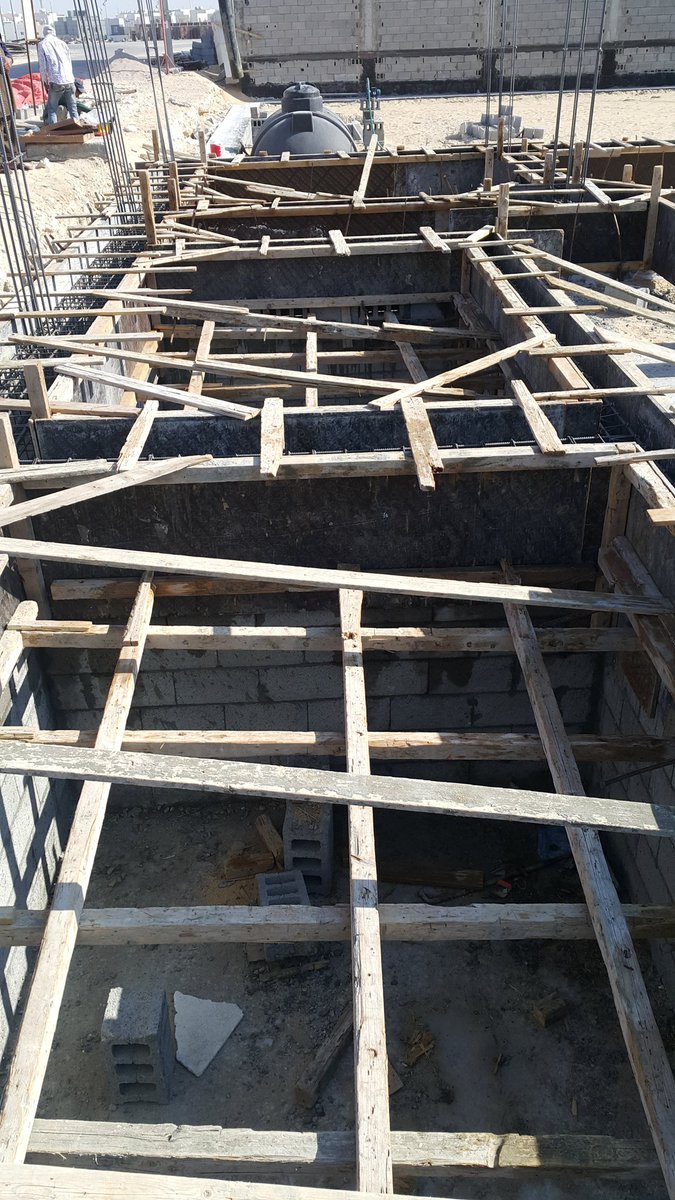

@SdayaGulf صب نظافةغرفةلأربع خزانات ارضية كل خزان سعة عشرة آلاف لتر وبناء غرف الخزان بدون جسور واعمدة حسب رغبة المالك..الابعاد 3×3.8 للواحد

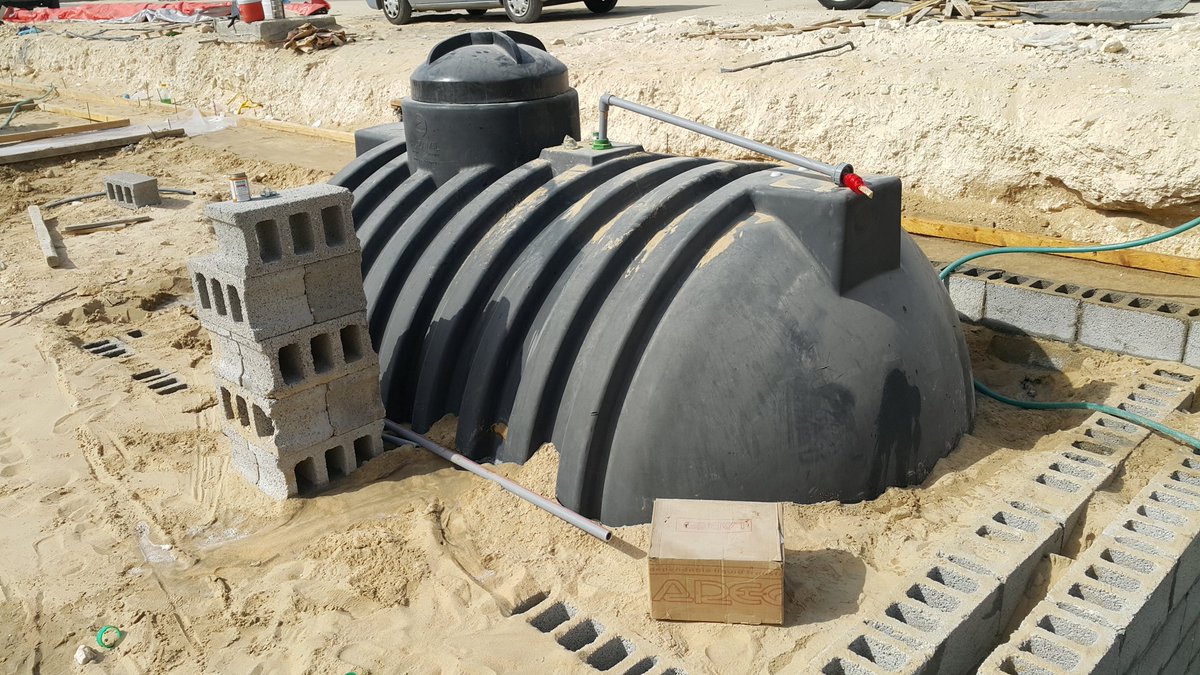

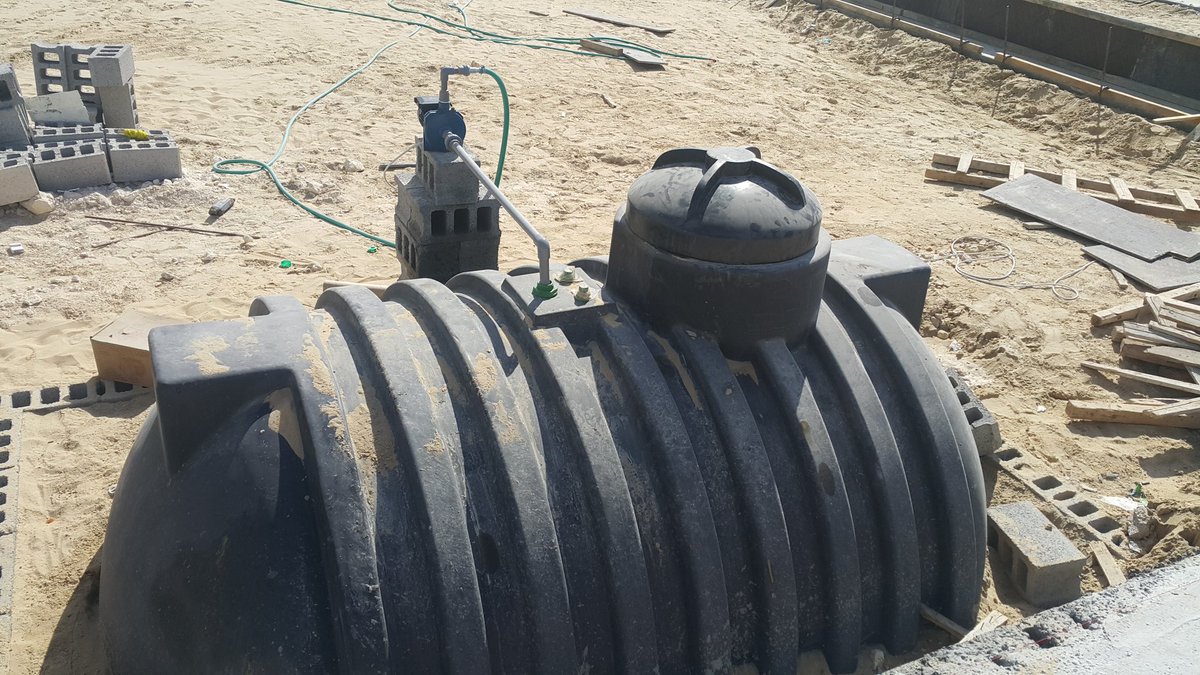

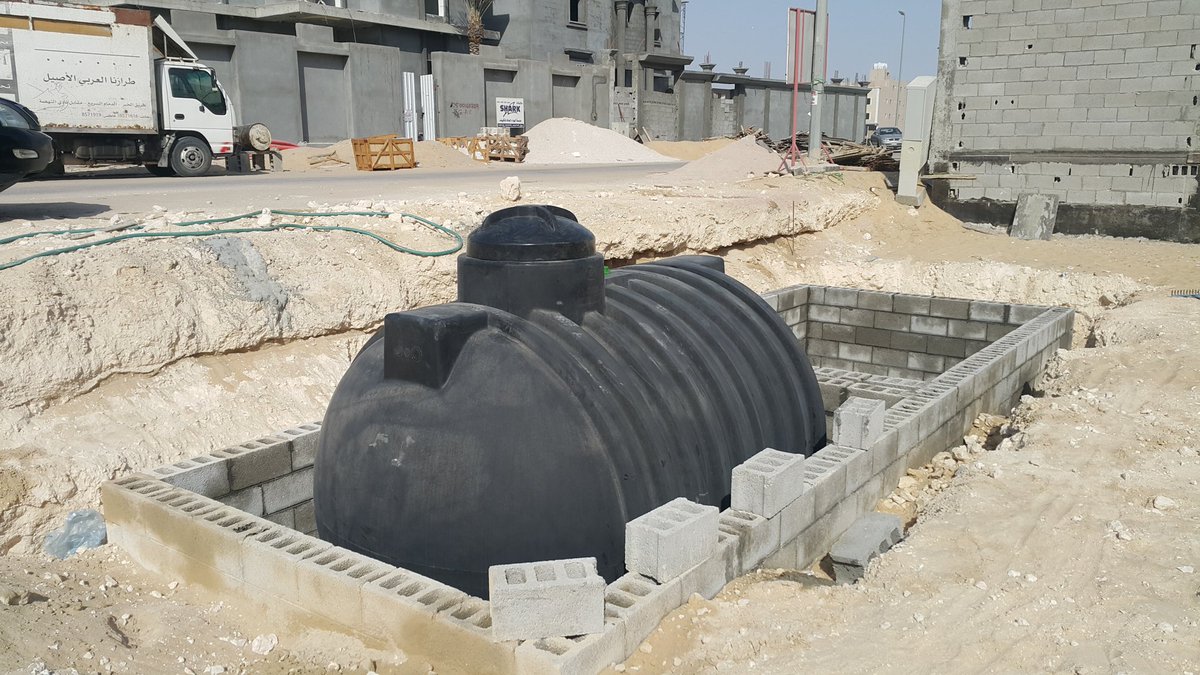

@SdayaGulf خزان دفان ارضي من الزامل سعة عشرة آلاف .. من مادة البولي ايثيلين.. افضل من الفيبر صحيا واسهل في الصيانة وبنفس السعر تقريبا

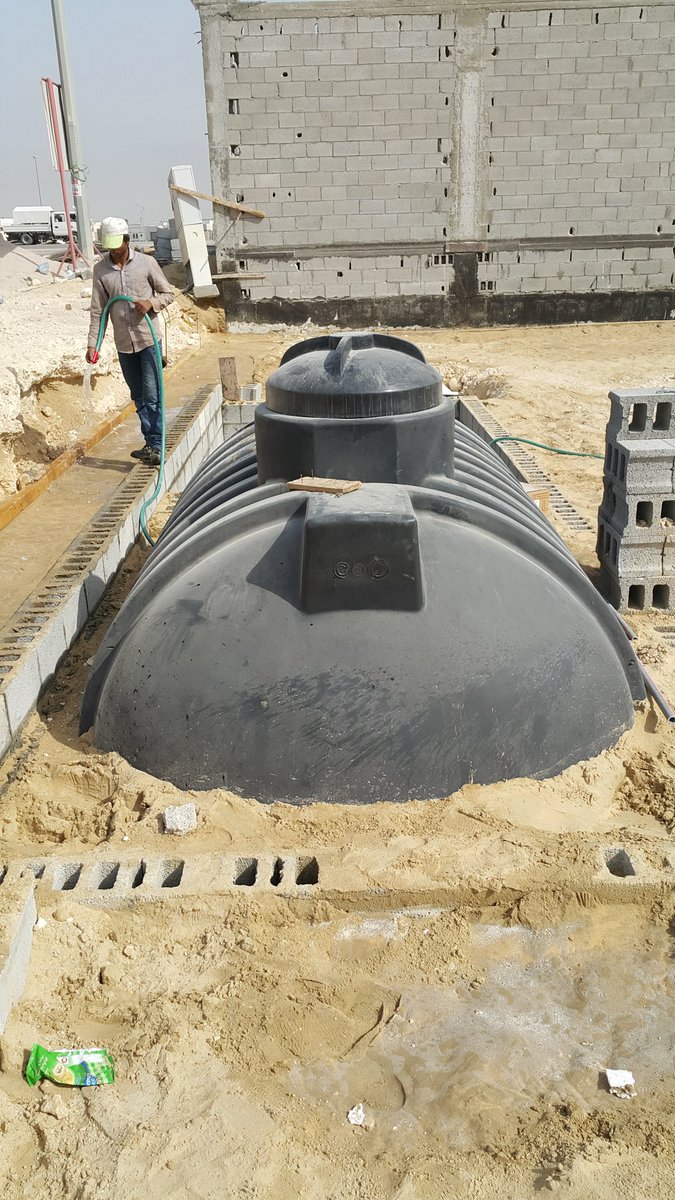

@SdayaGulf تعبئة الخزان ودفنه وتركيب دينمو لرش الخرسانة بمياه شرب حلوة .. ويستخدم الخزان فيما بعد للمنزل وذلك بديل لإيجار خزان واكثر توفيرا

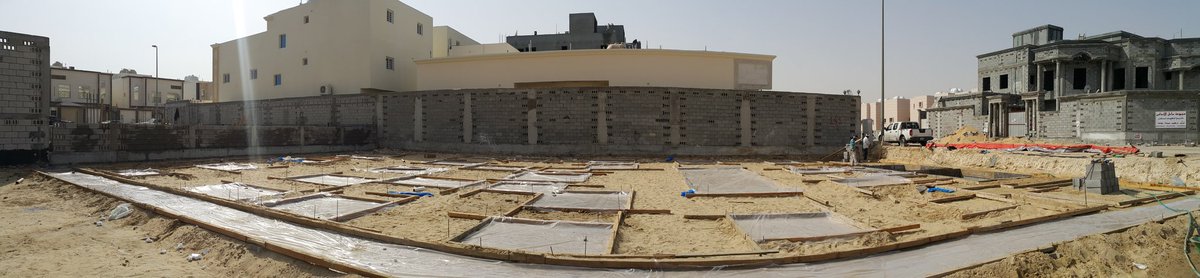

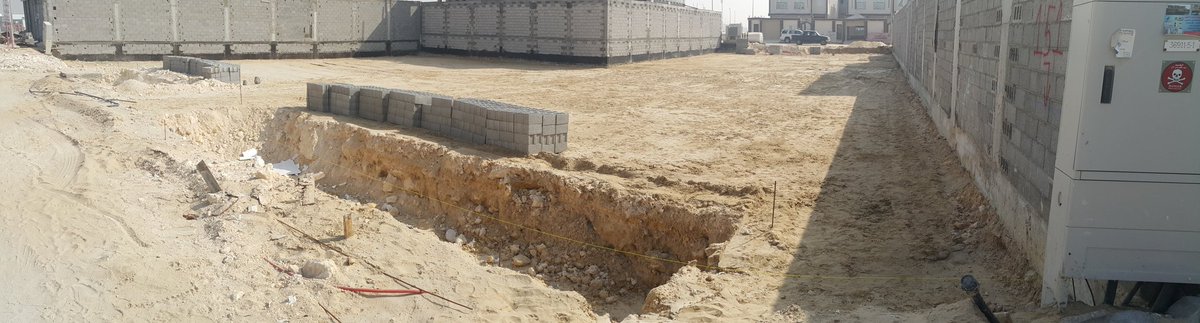

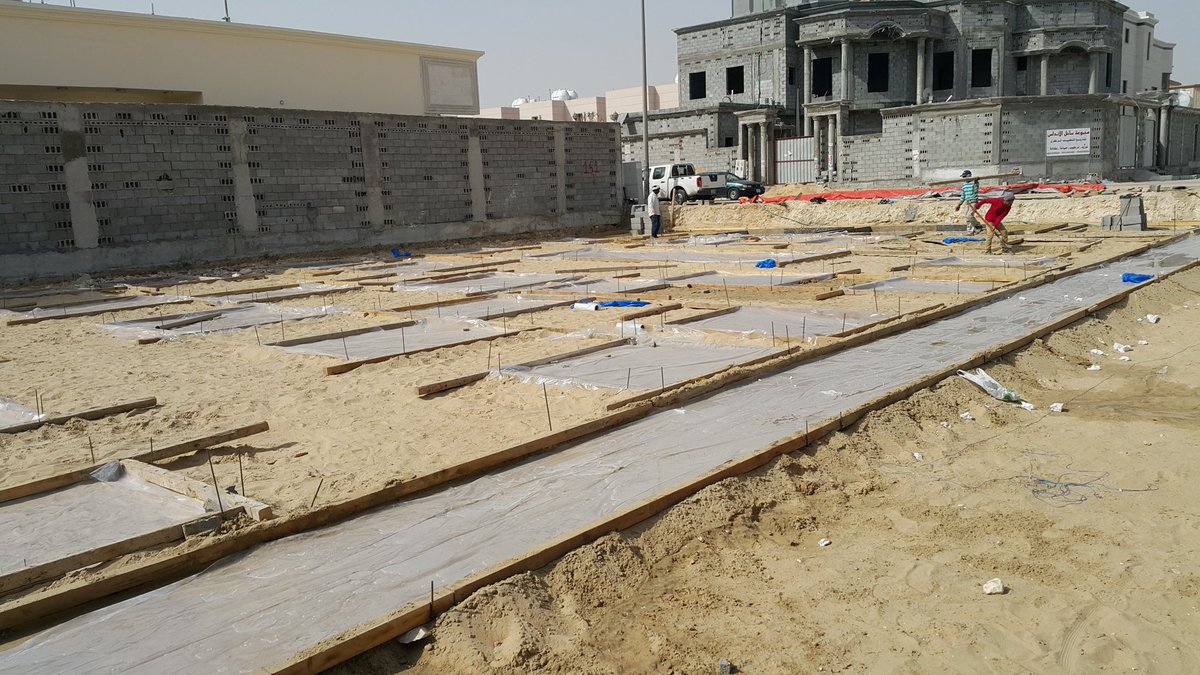

@SdayaGulf رش ورص الارض تجهيزا لصبة نظافة القواعد وجسر السور

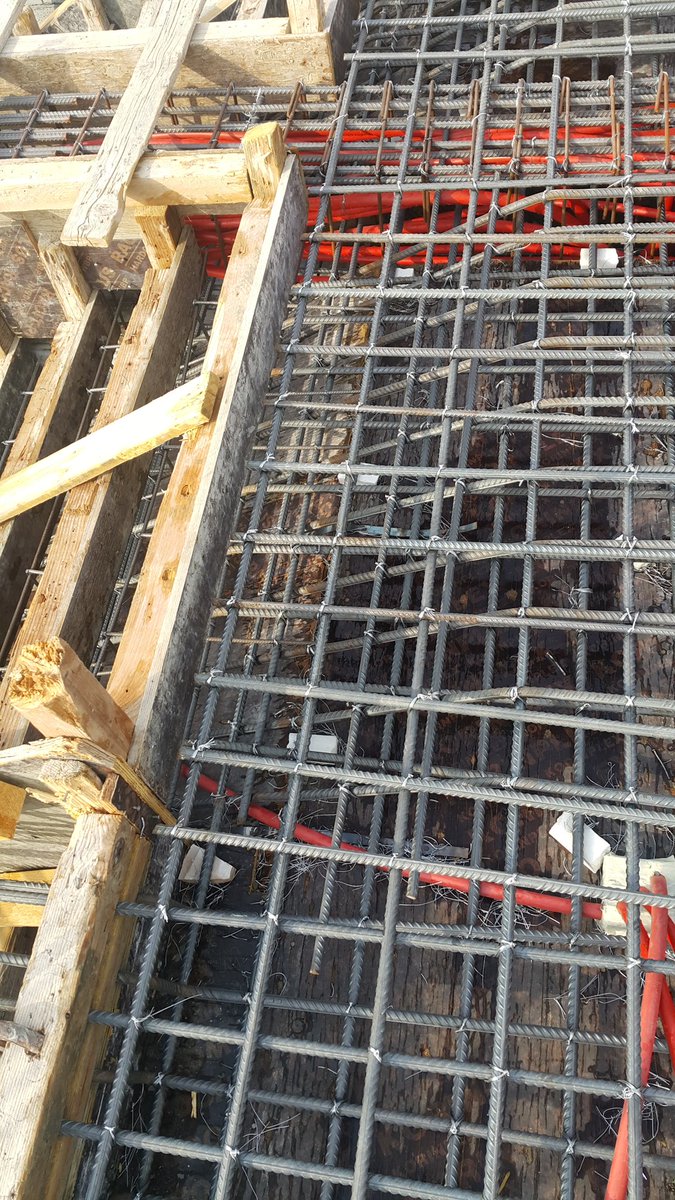

@SdayaGulf تثبيت اخشاب جسر السور بدون استخدام الشنبر وتغطية التربة بلياسة لجسور الجيران لعدم اختلاطها بالخرسانة والحصول على غطاء خرساني نظيف

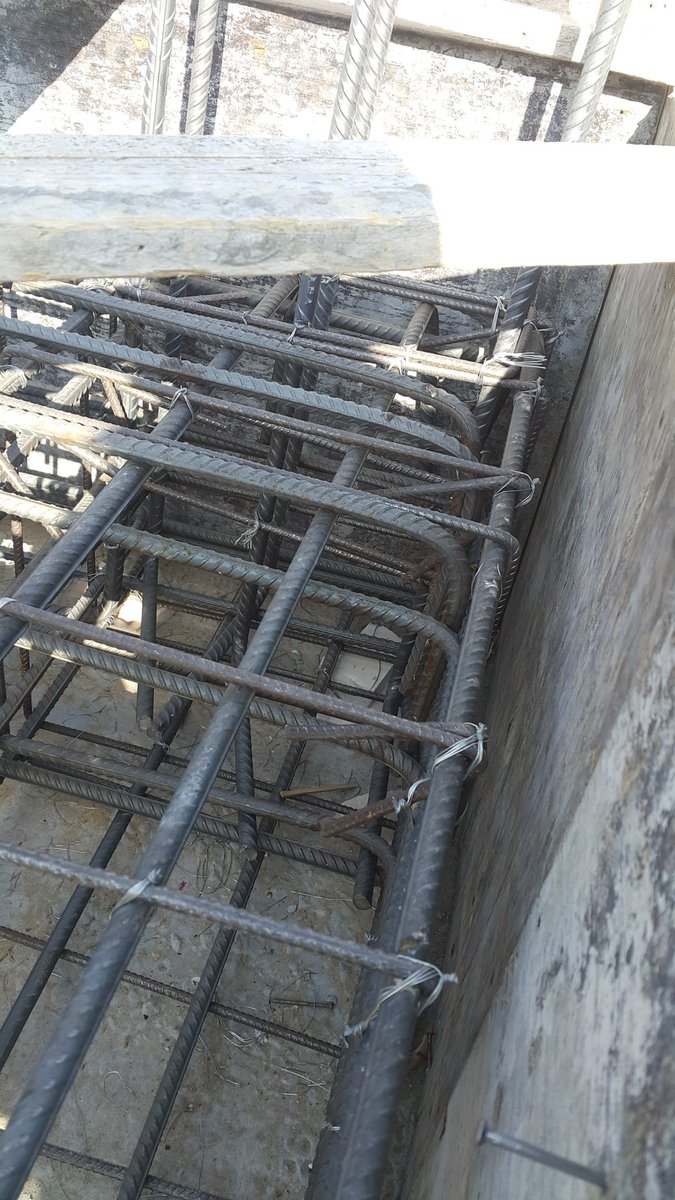

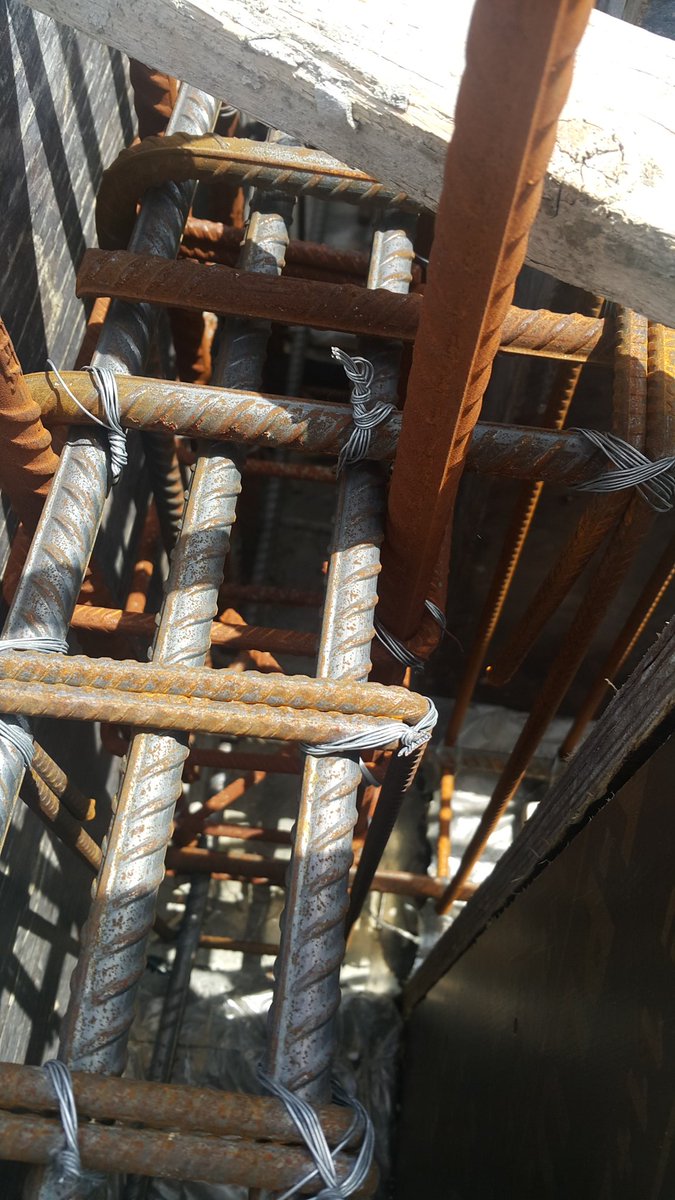

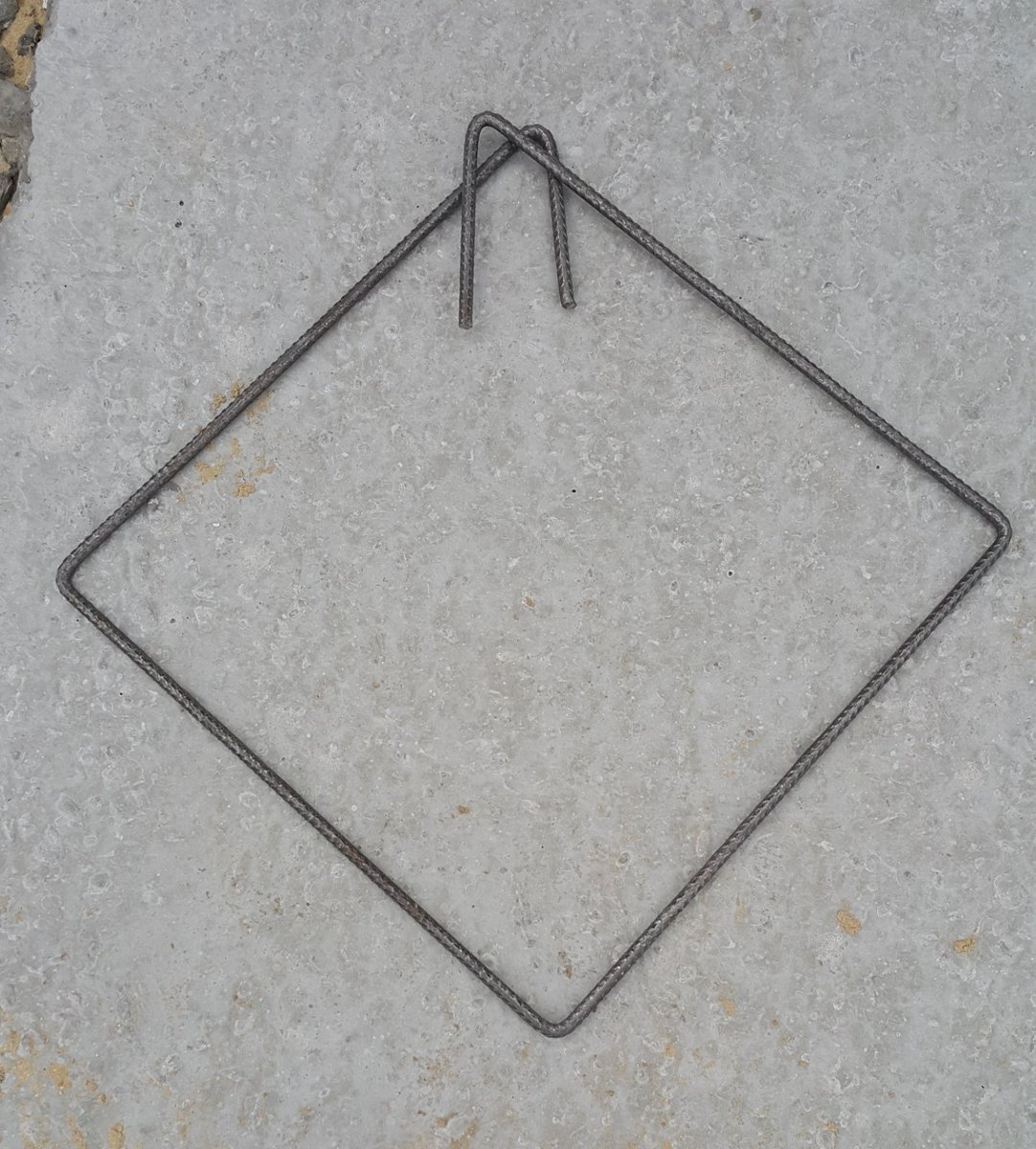

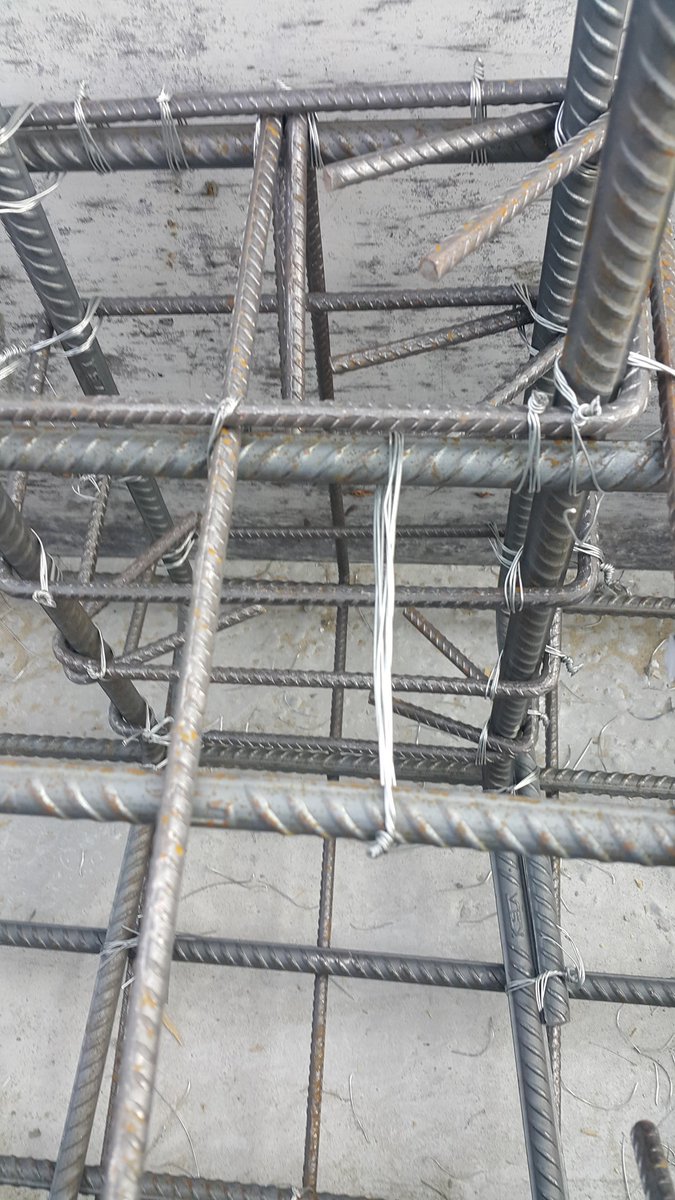

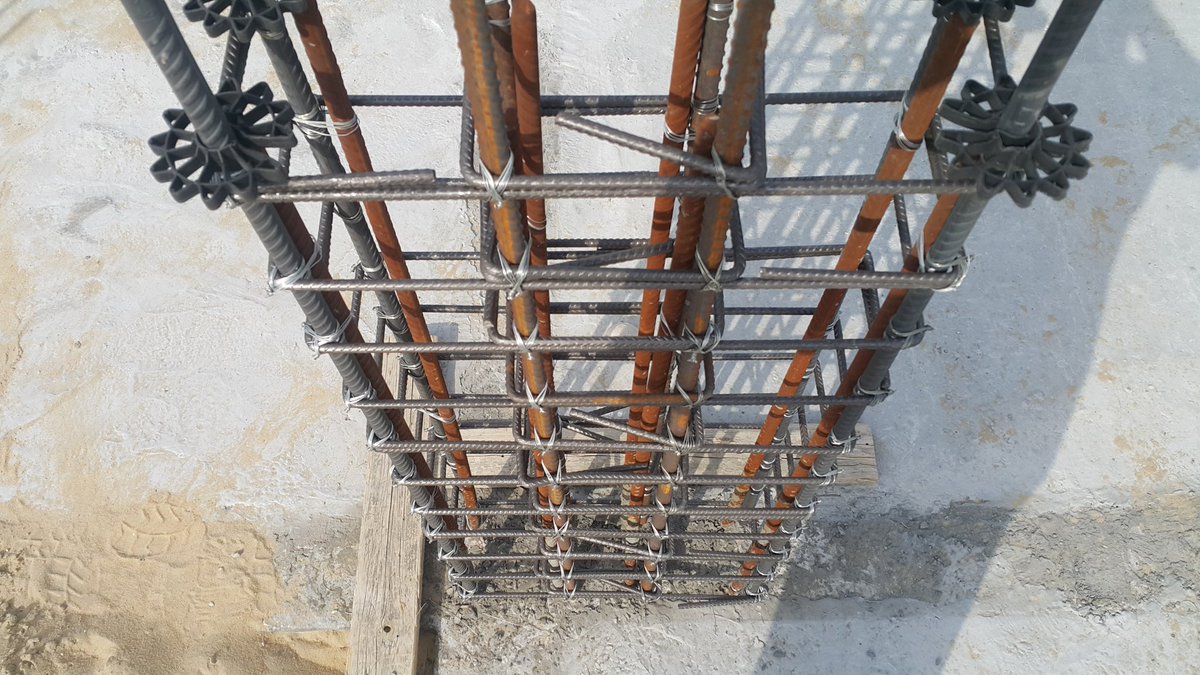

@SdayaGulf مثال للكانات حسب الكود

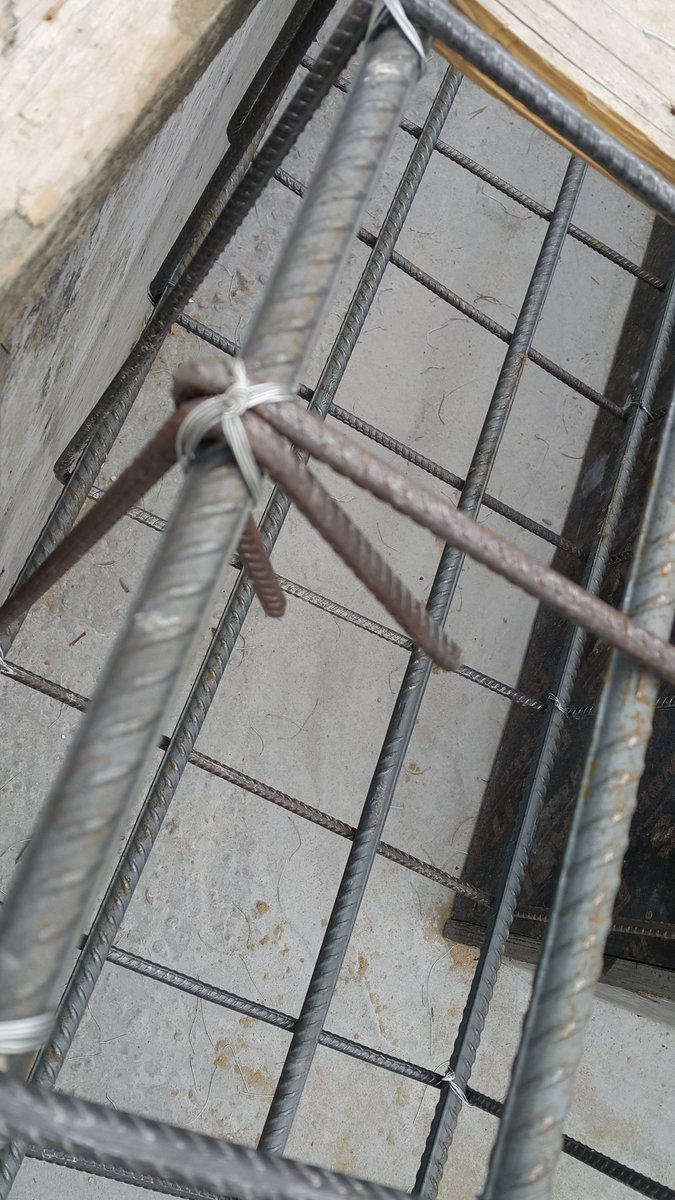

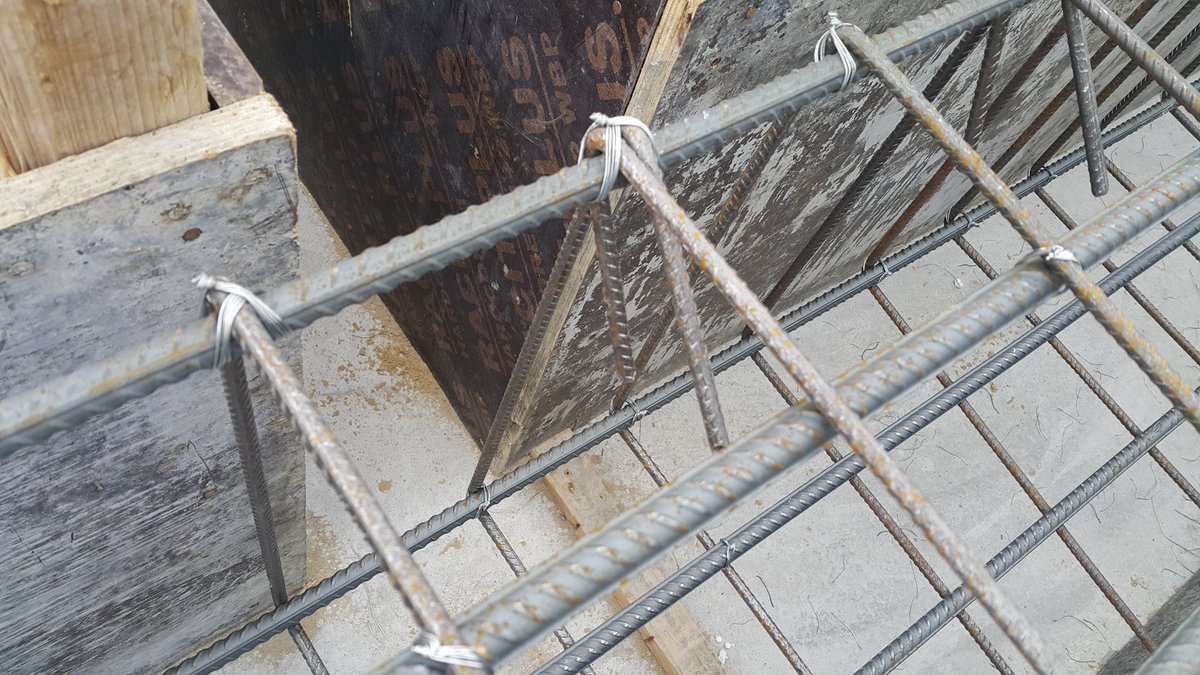

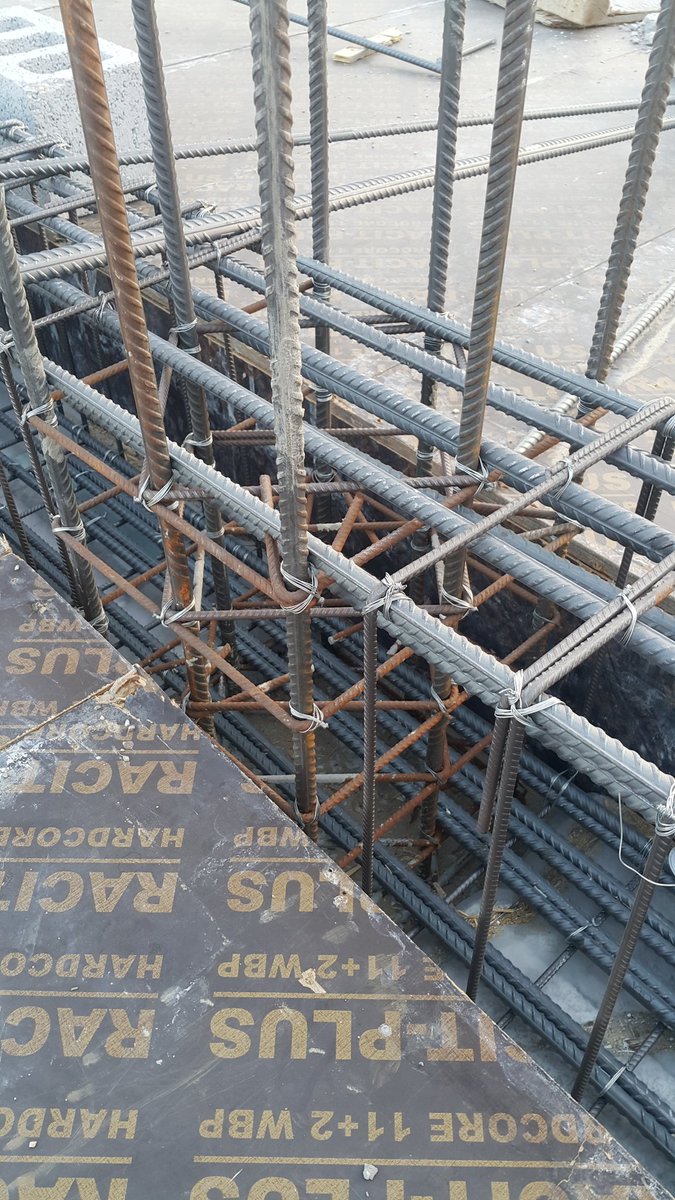

@SdayaGulf تثبيت وربط زوايا جسر السور باسياخ على شكل L (الصور قبل الربط للايضاح)

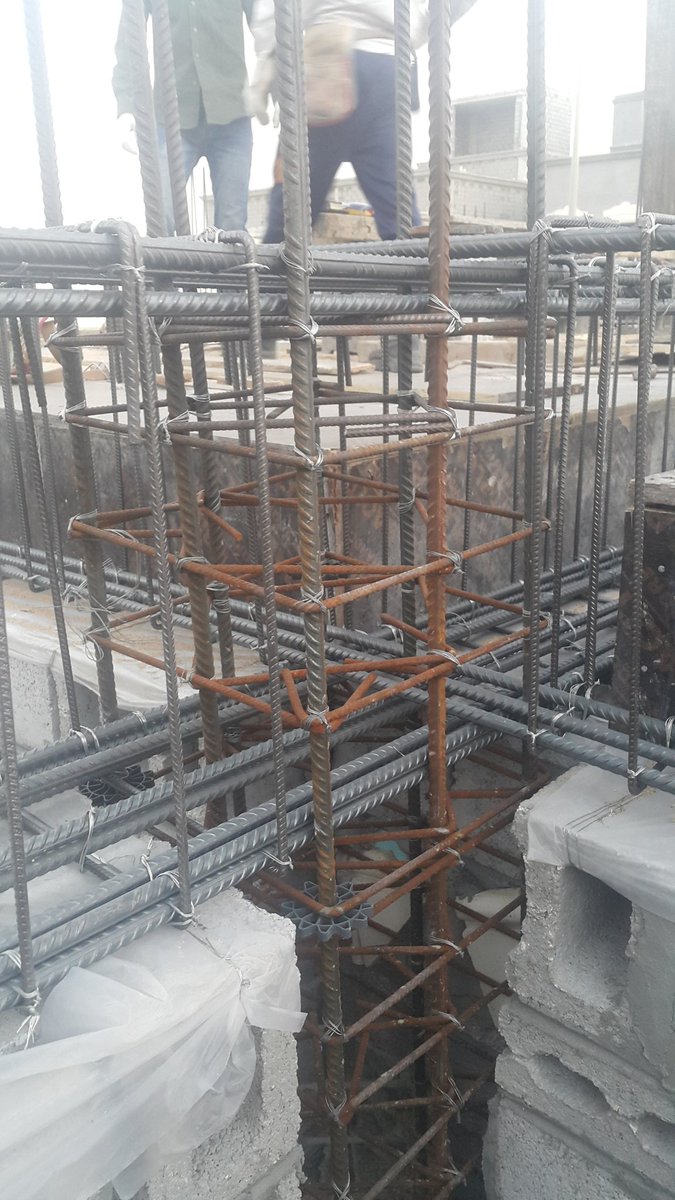

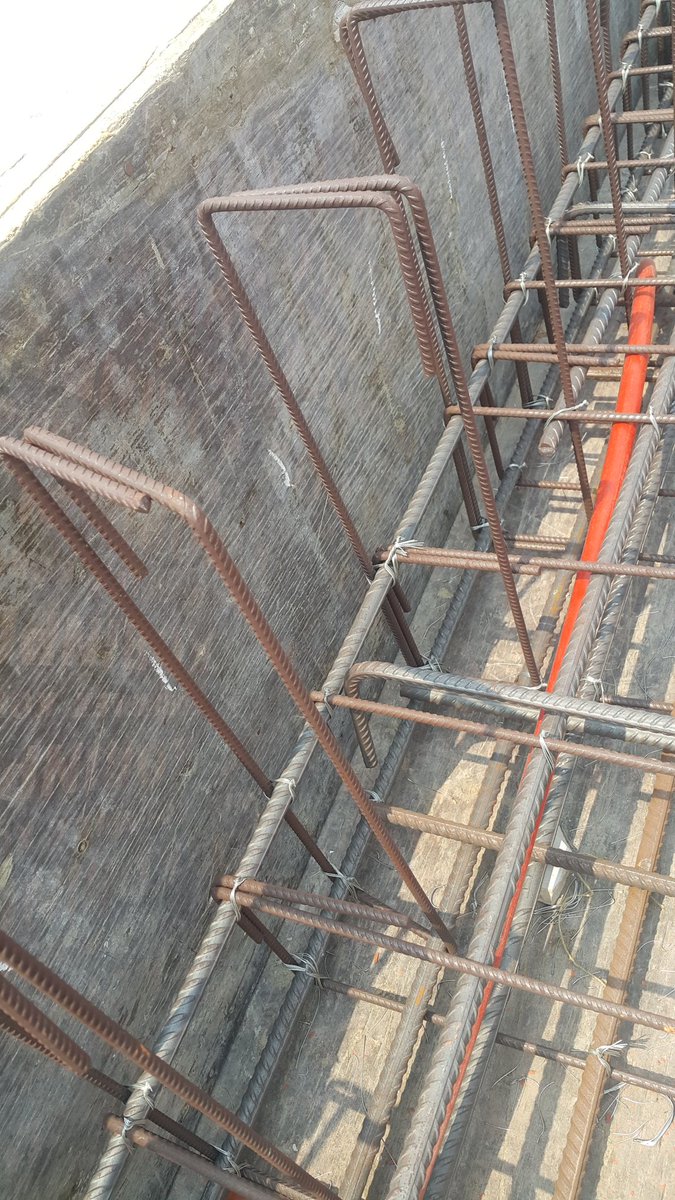

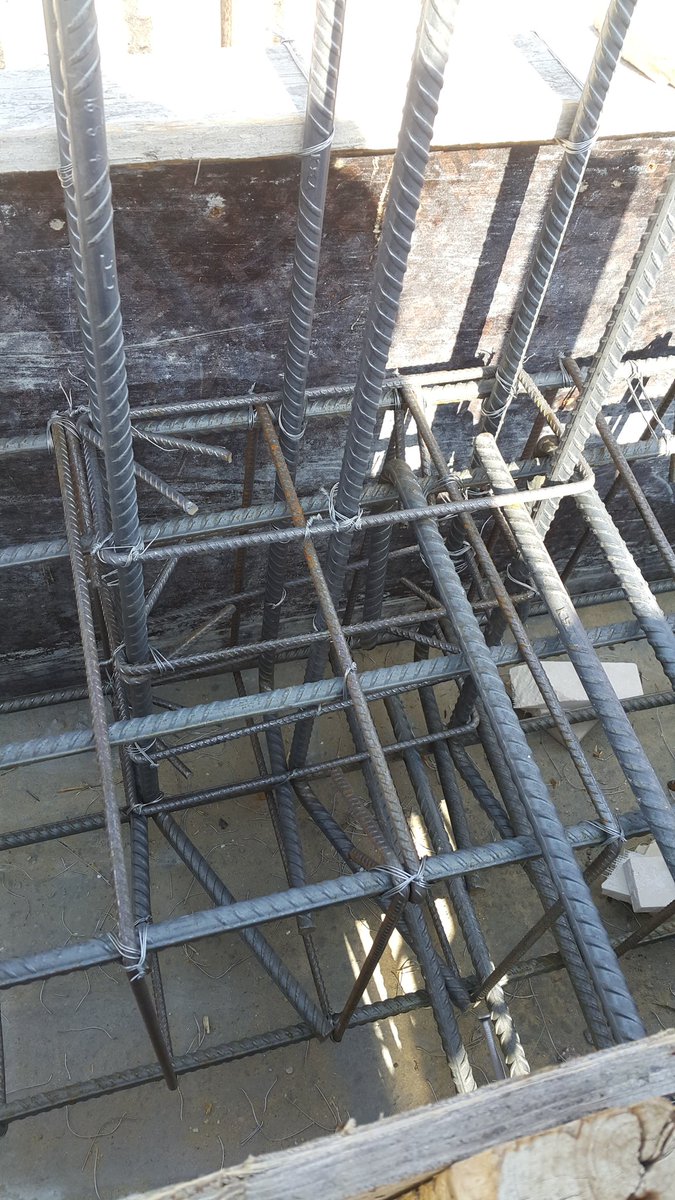

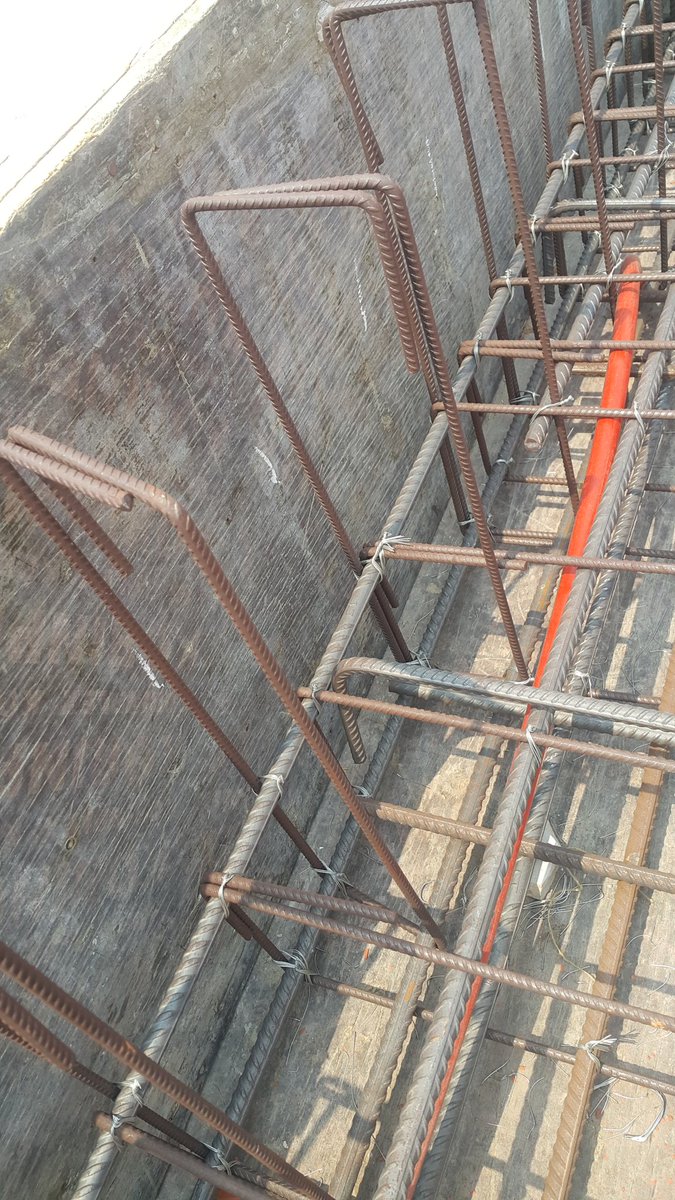

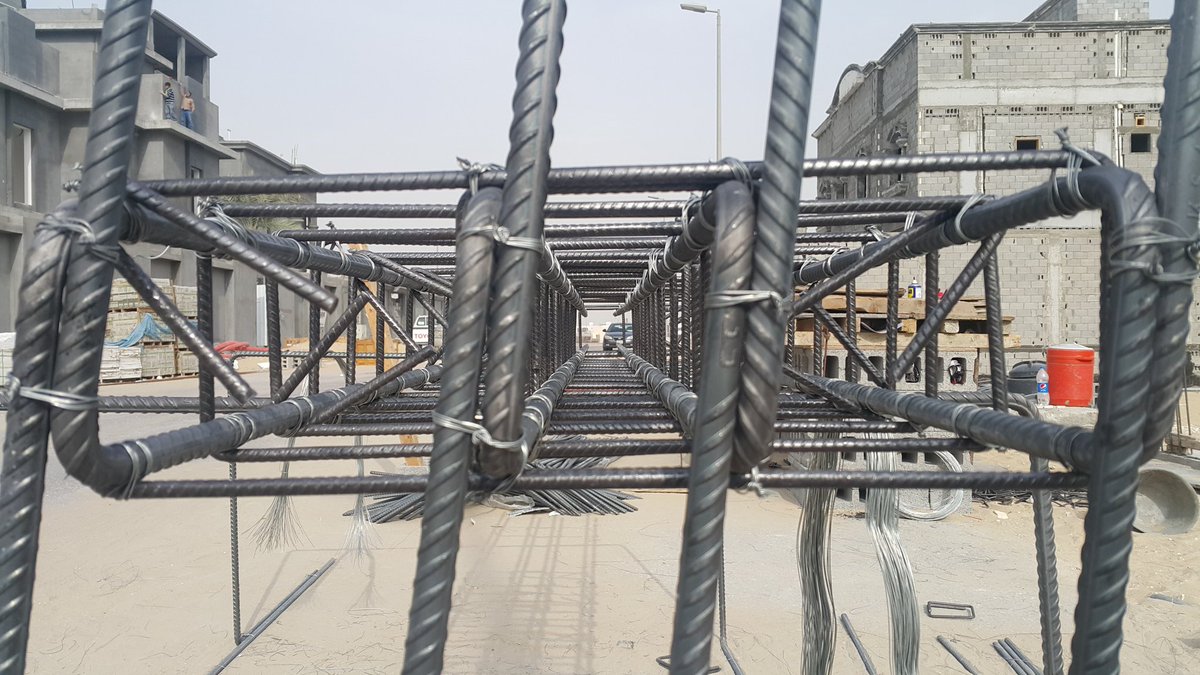

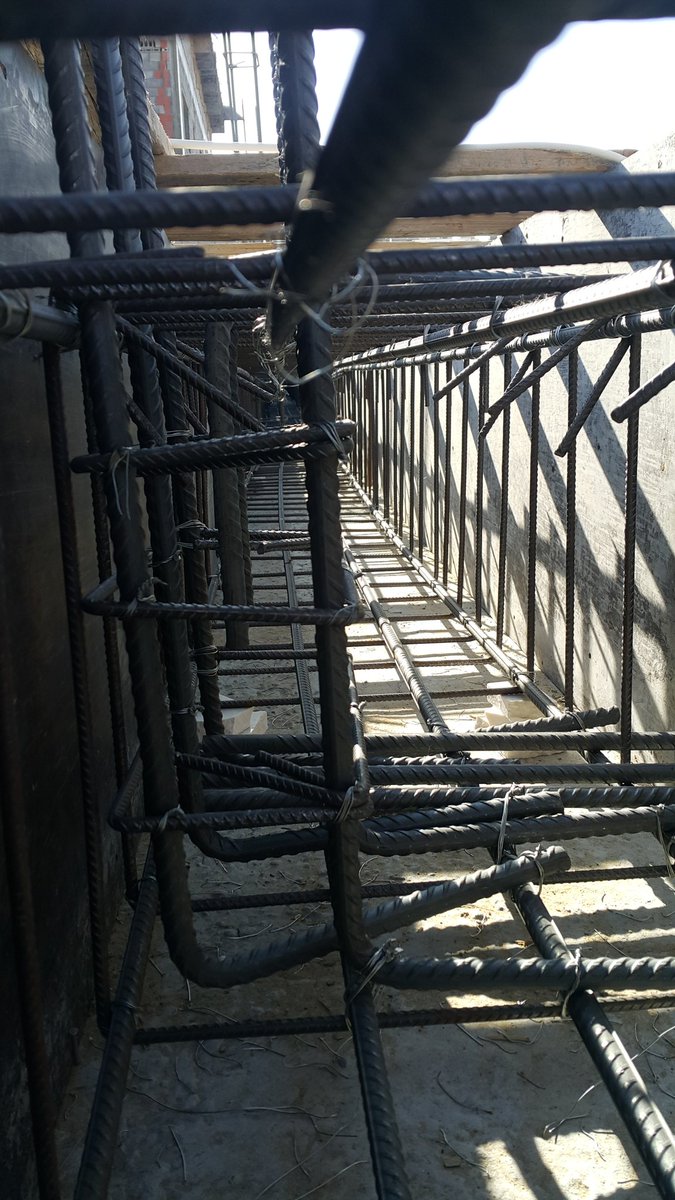

@SdayaGulf استمرار كانات اعمدة السور خلال الجسر

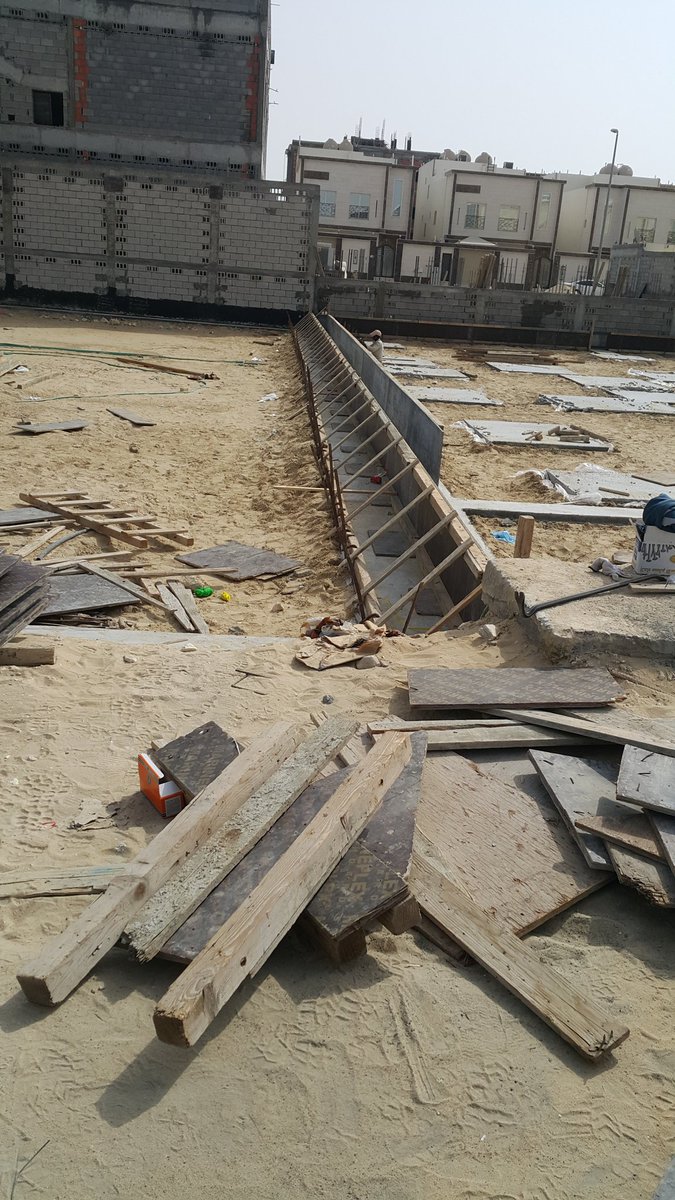

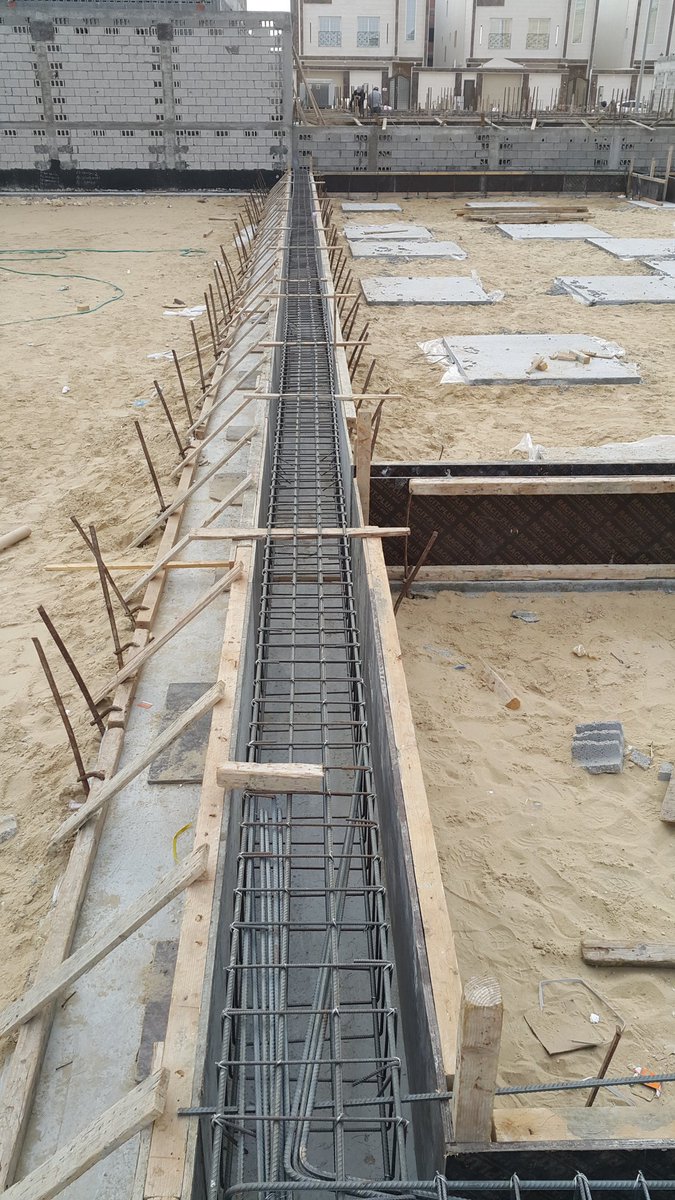

@SdayaGulf تثبيت الاخشاب والبليود تجهيزا لصب الخرسانة بدون استخدام الشمبر للخرسانة الملامسة للتربة
@SdayaGulf صب الخرسانة مع استخدام الهزاز وتوزيع الخرسانة لحفظ مستوى ارتفاع الجسر مع تلييس وتنعيم السطح لقابلية تماسك عزل القار عليه

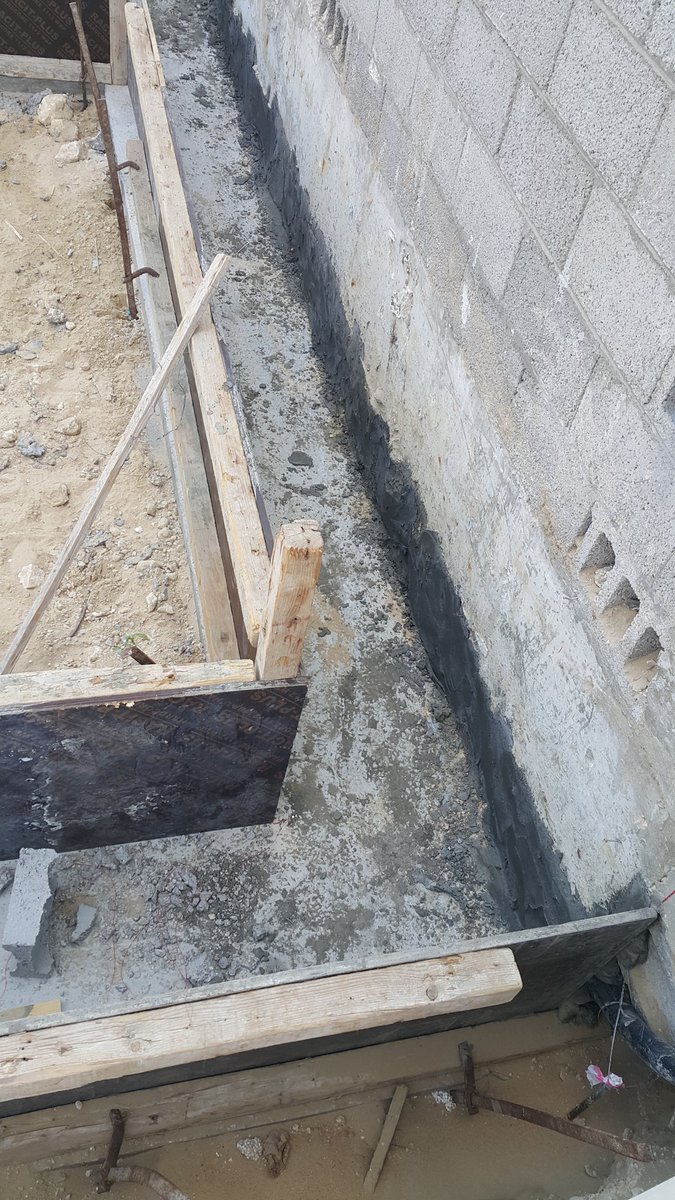

@SdayaGulf توضيح لخرسانة جسر السور ونعومة السطح لقابلية العزل .. بعد مرور يومين وفك الاخشاب

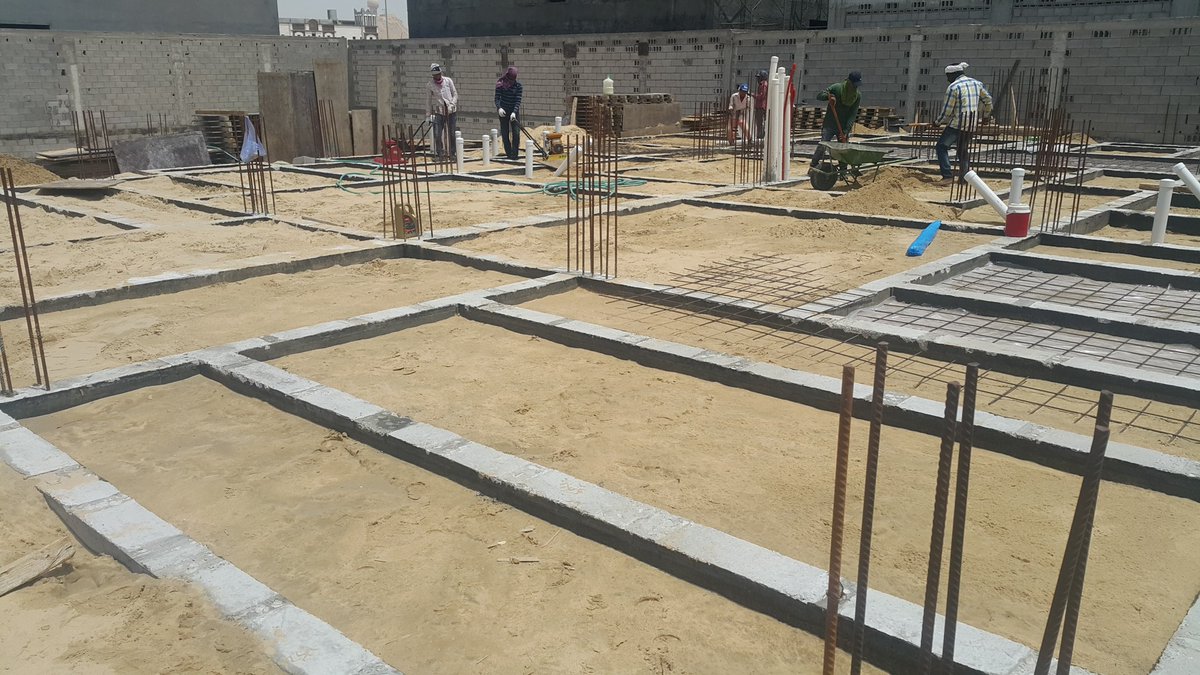

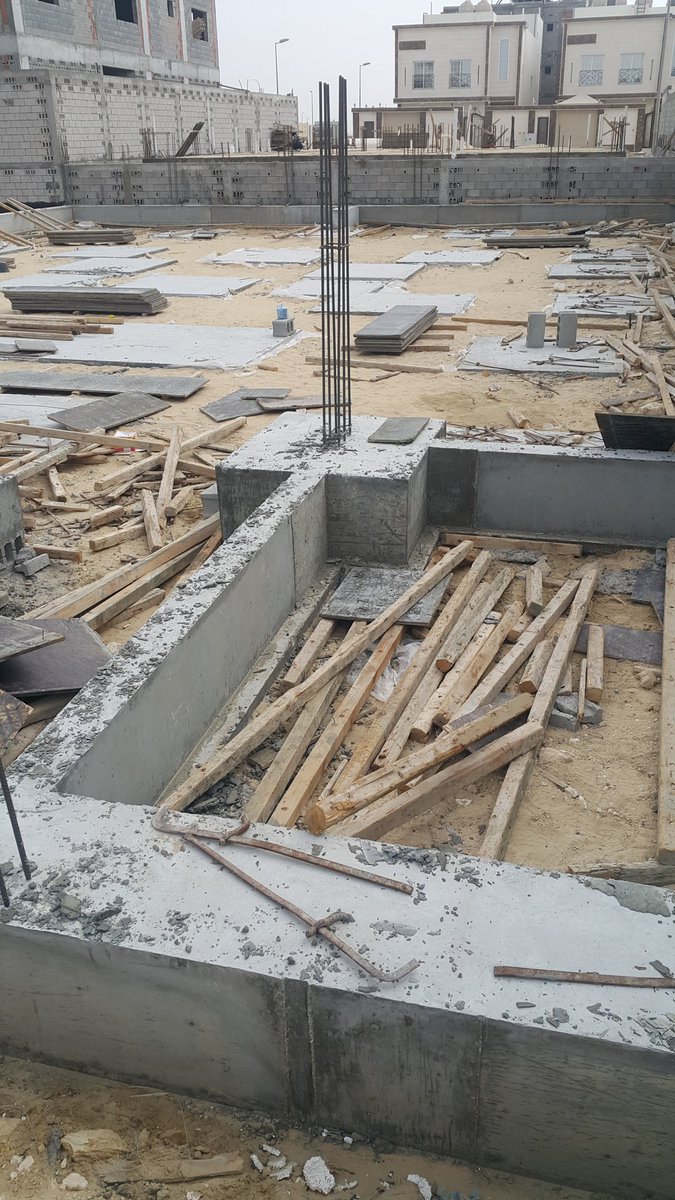

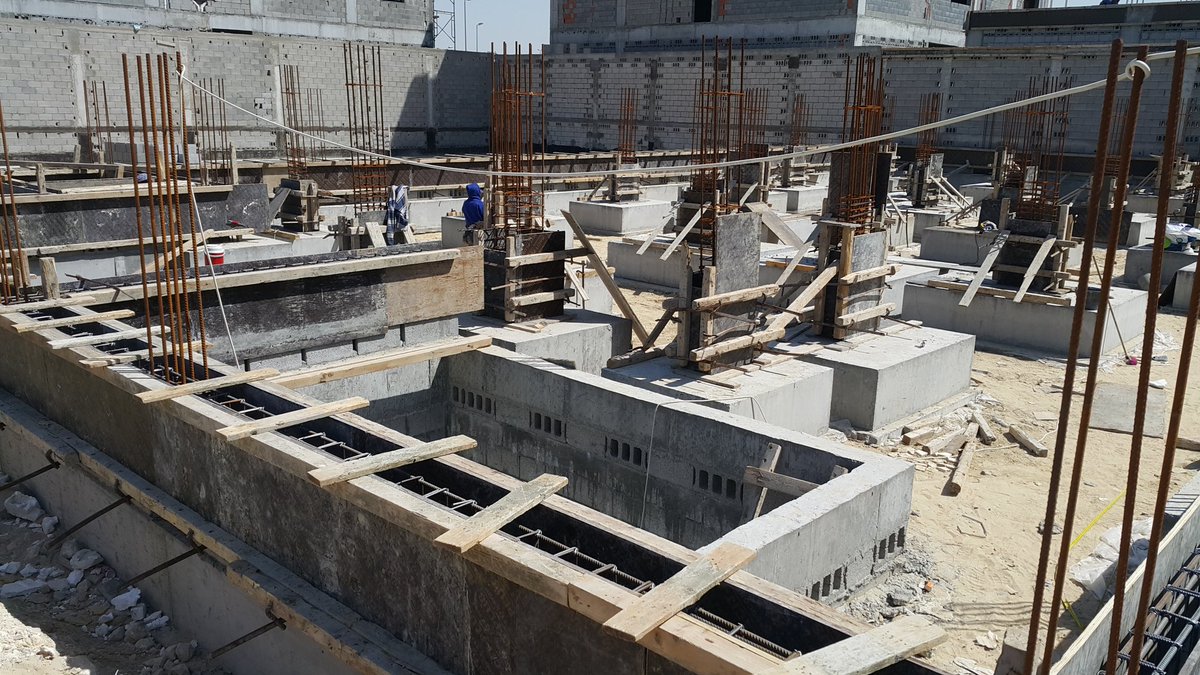

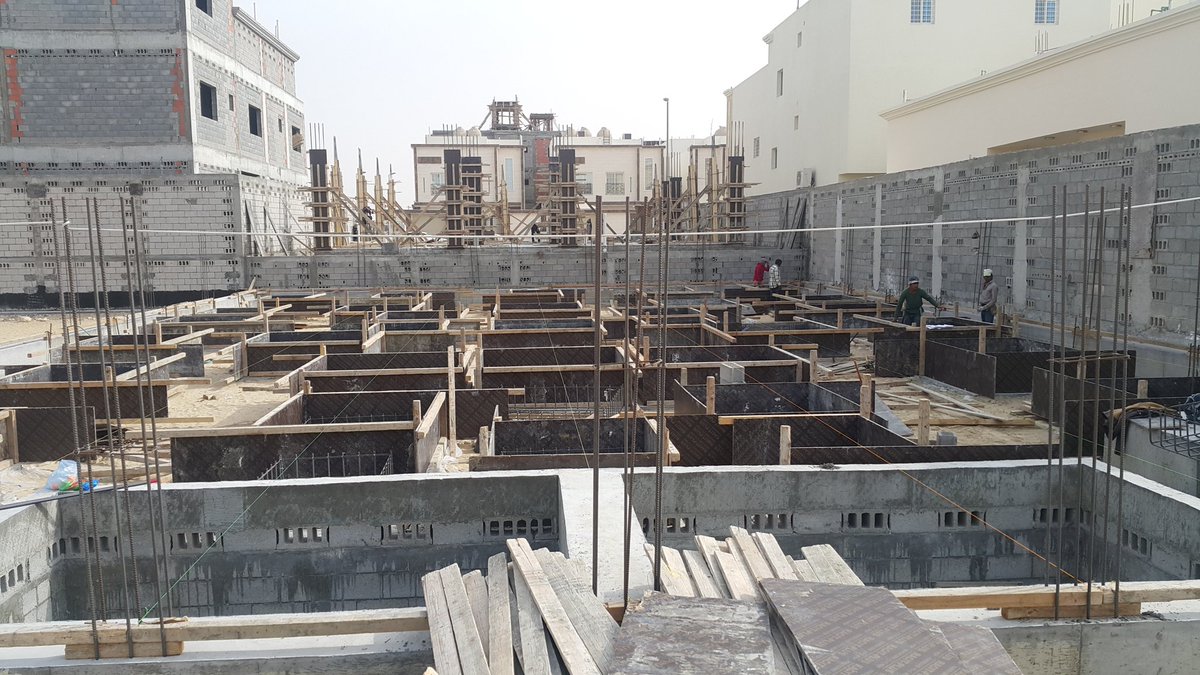

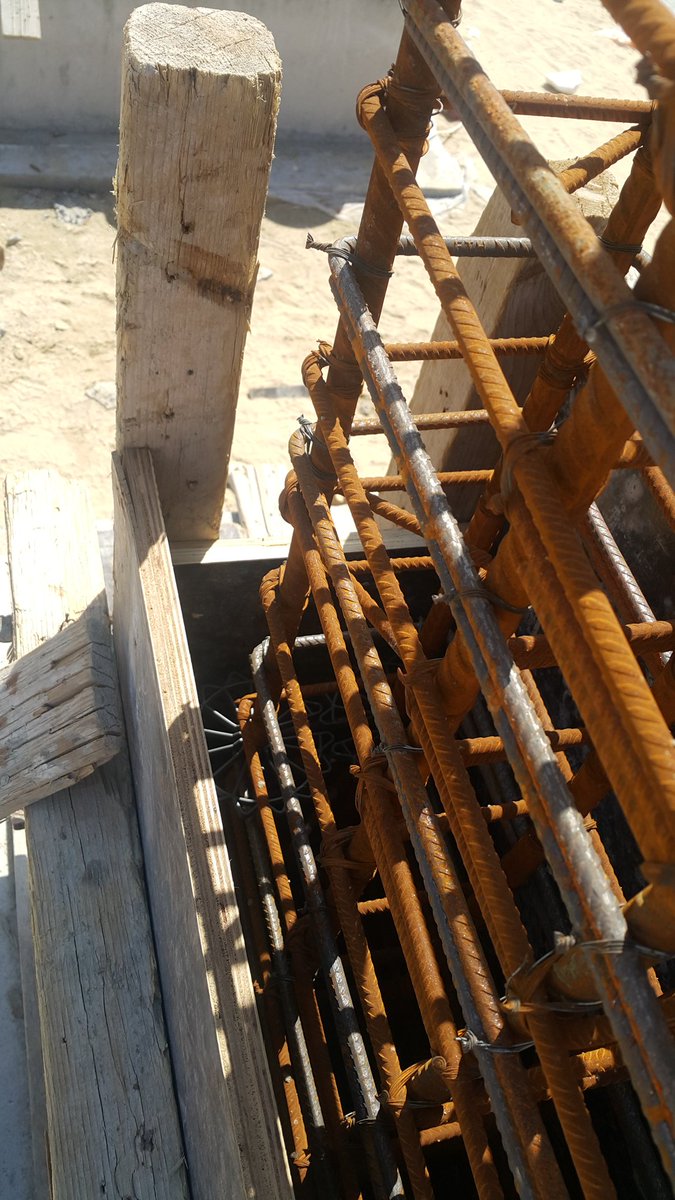

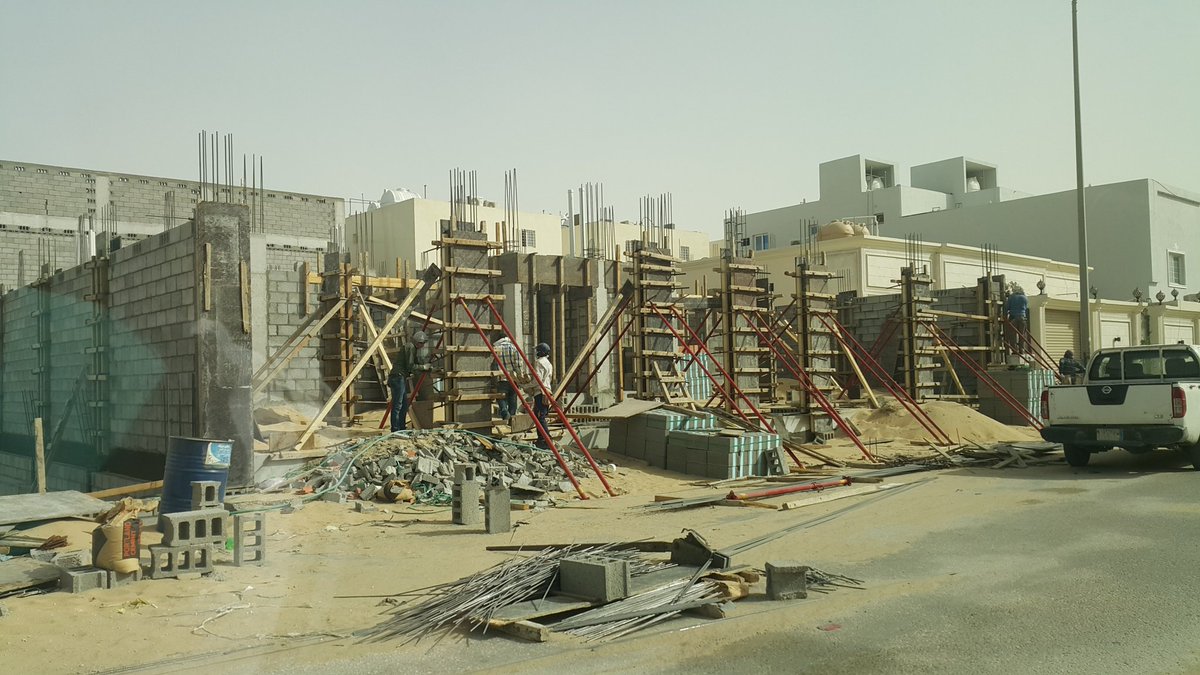

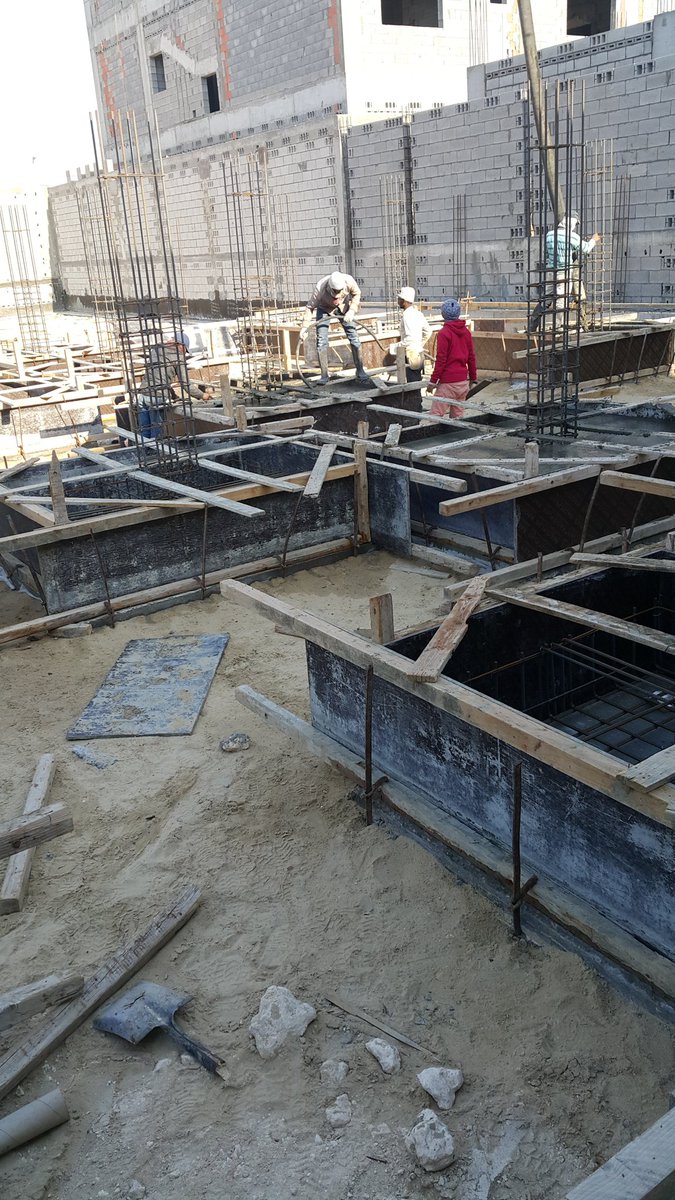

@SdayaGulf تخشيب القواعد وتجهيز وربط حديد الرقاب
@SdayaGulf حديد القواعد والرقاب

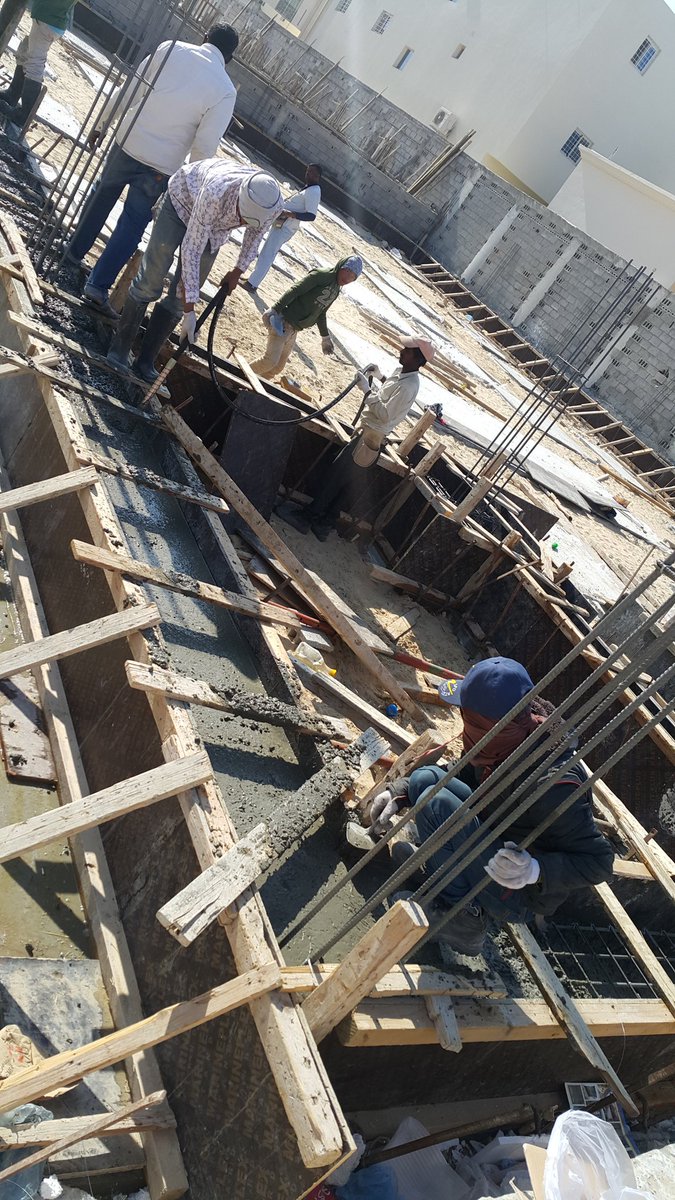

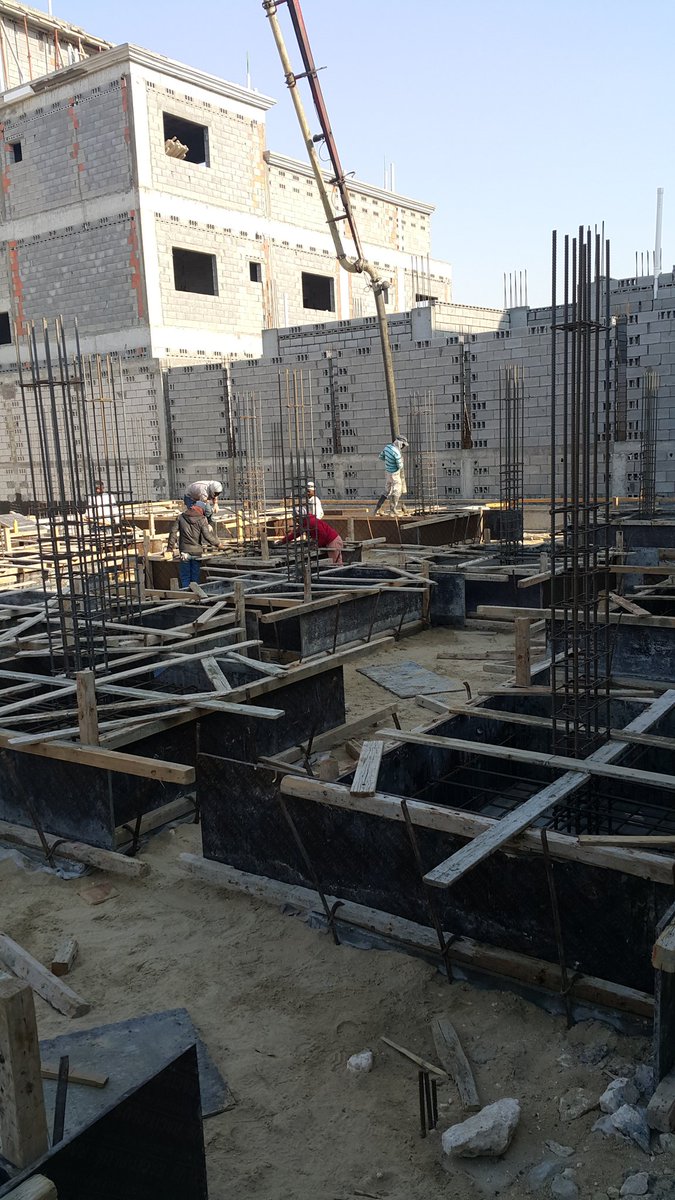

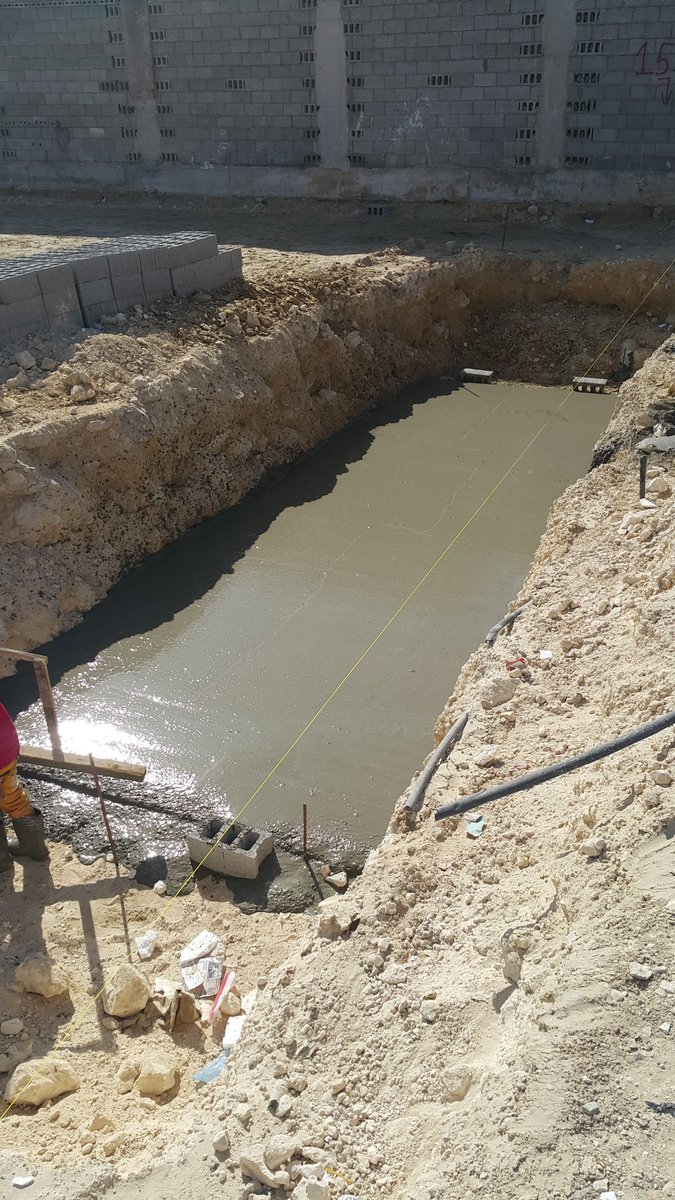

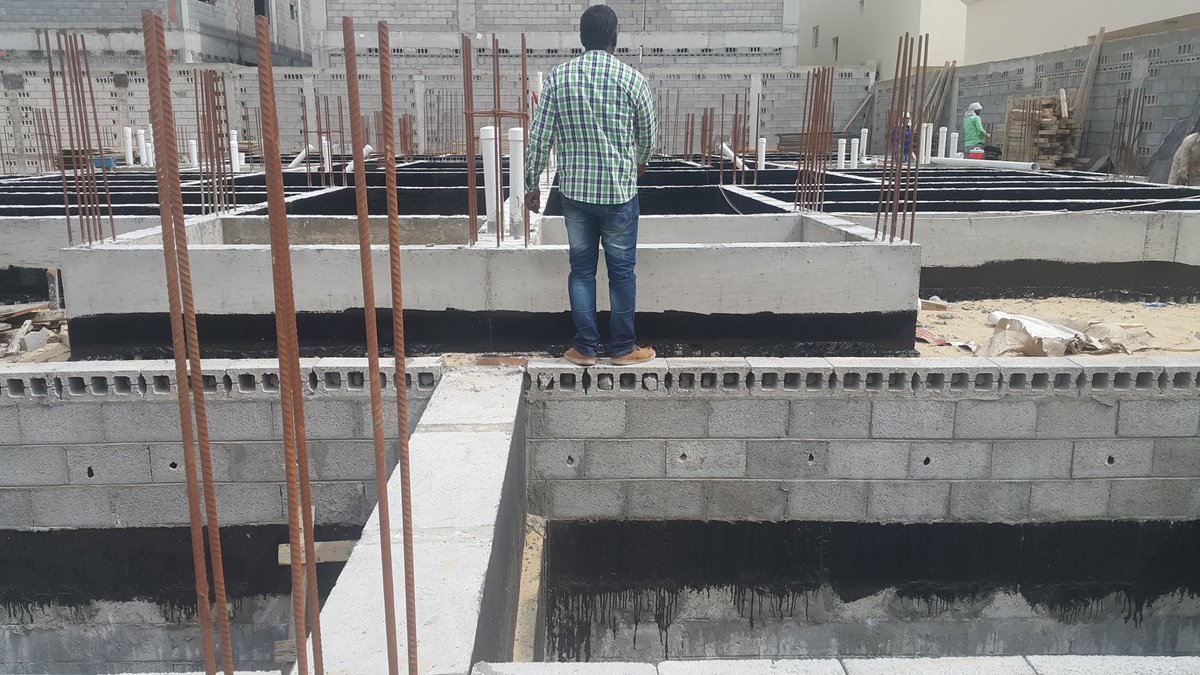

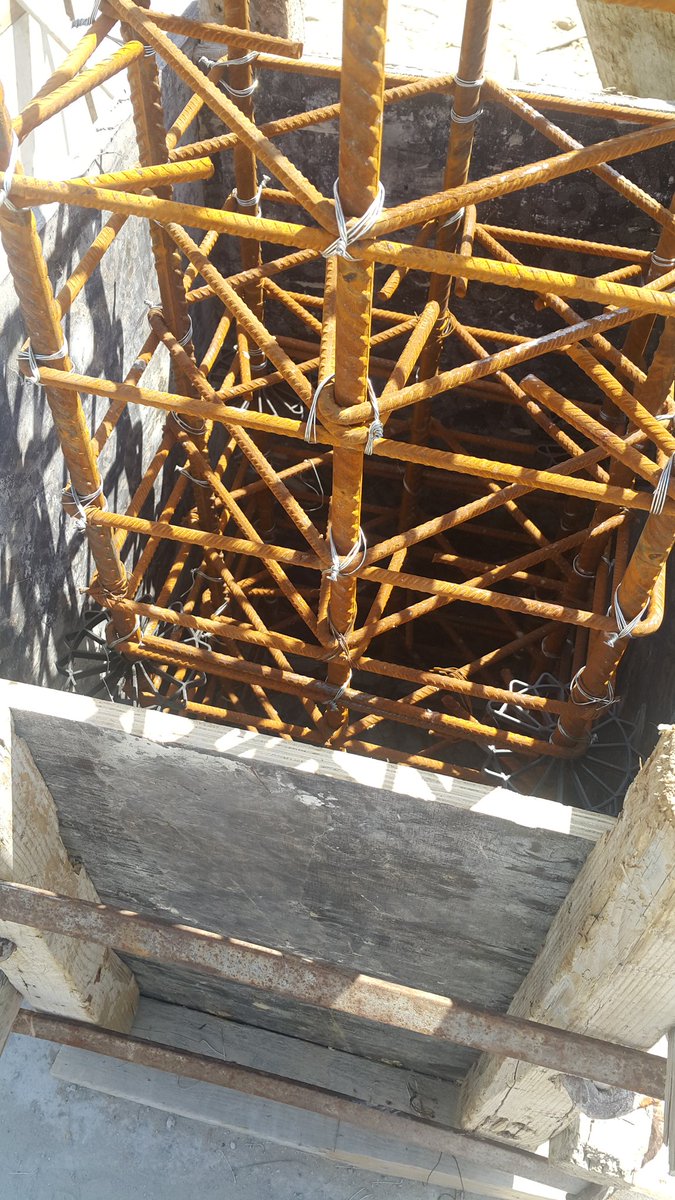

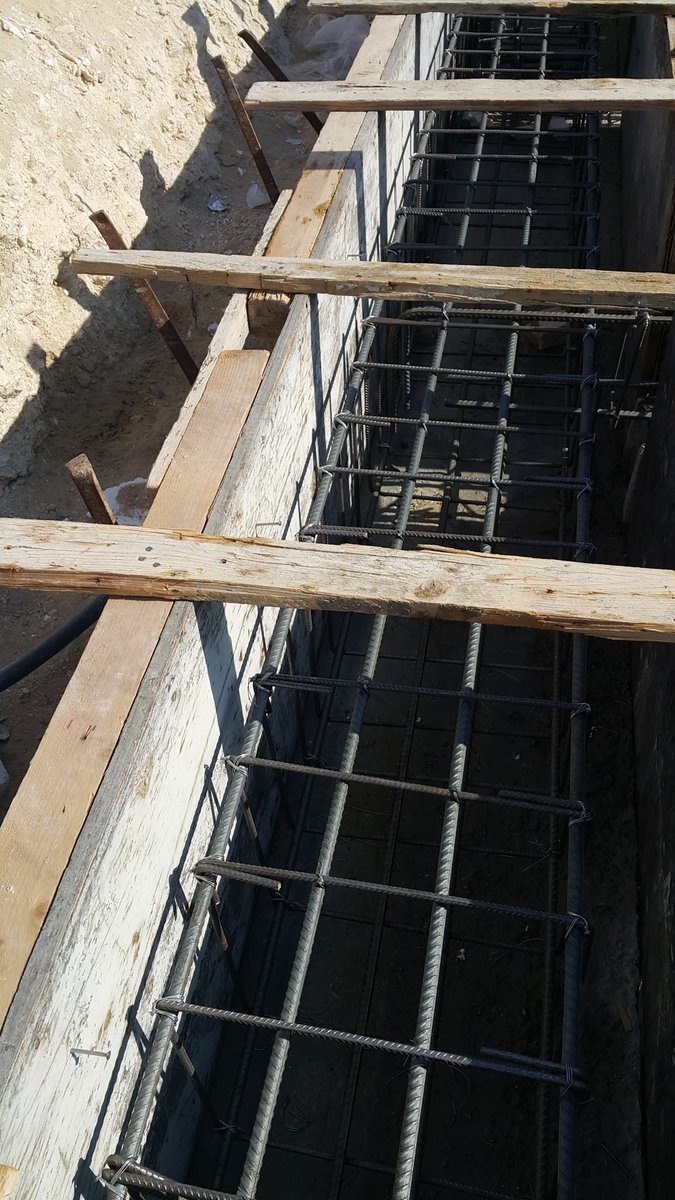

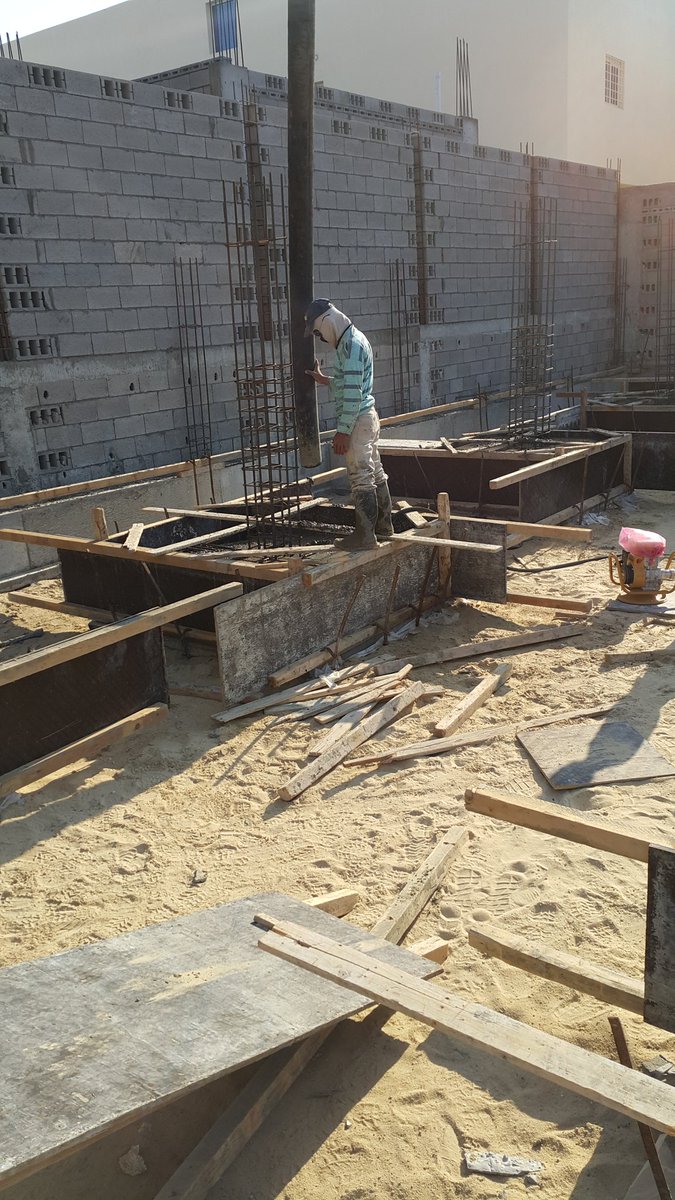

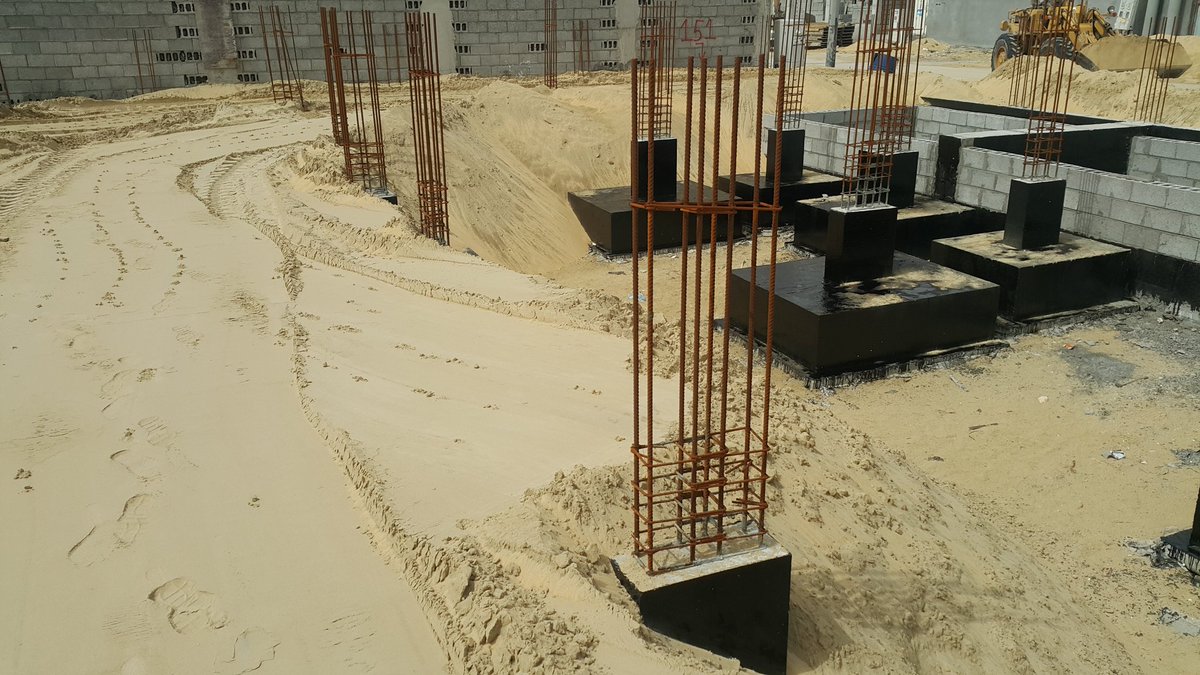

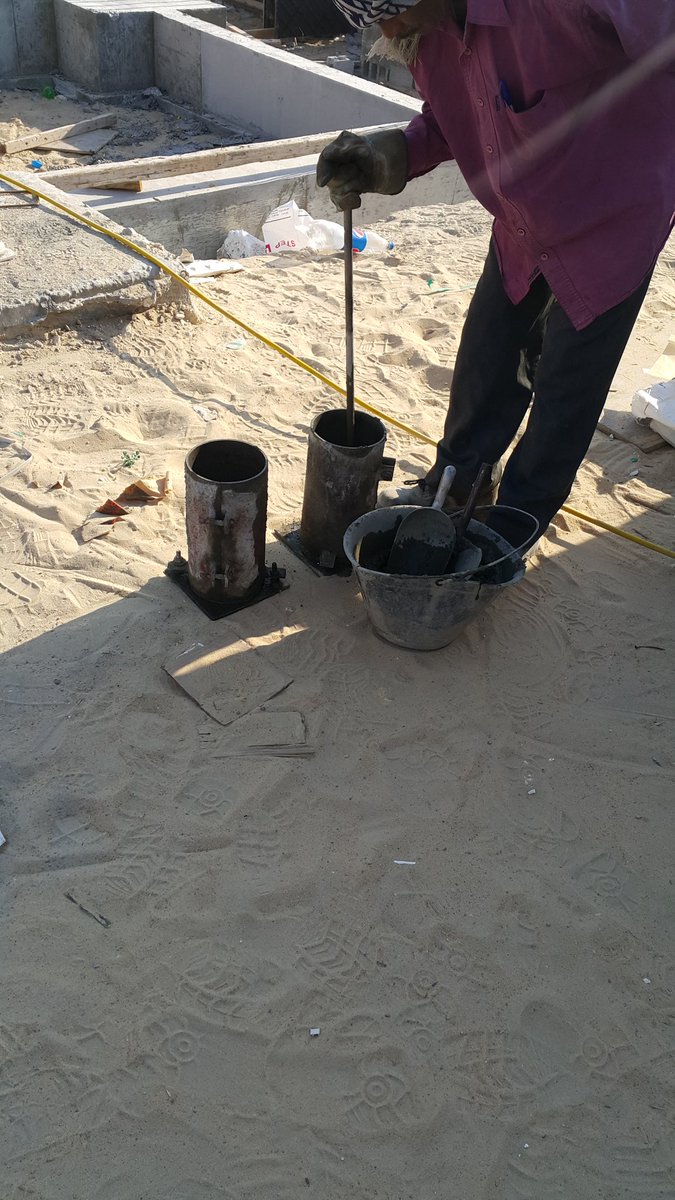

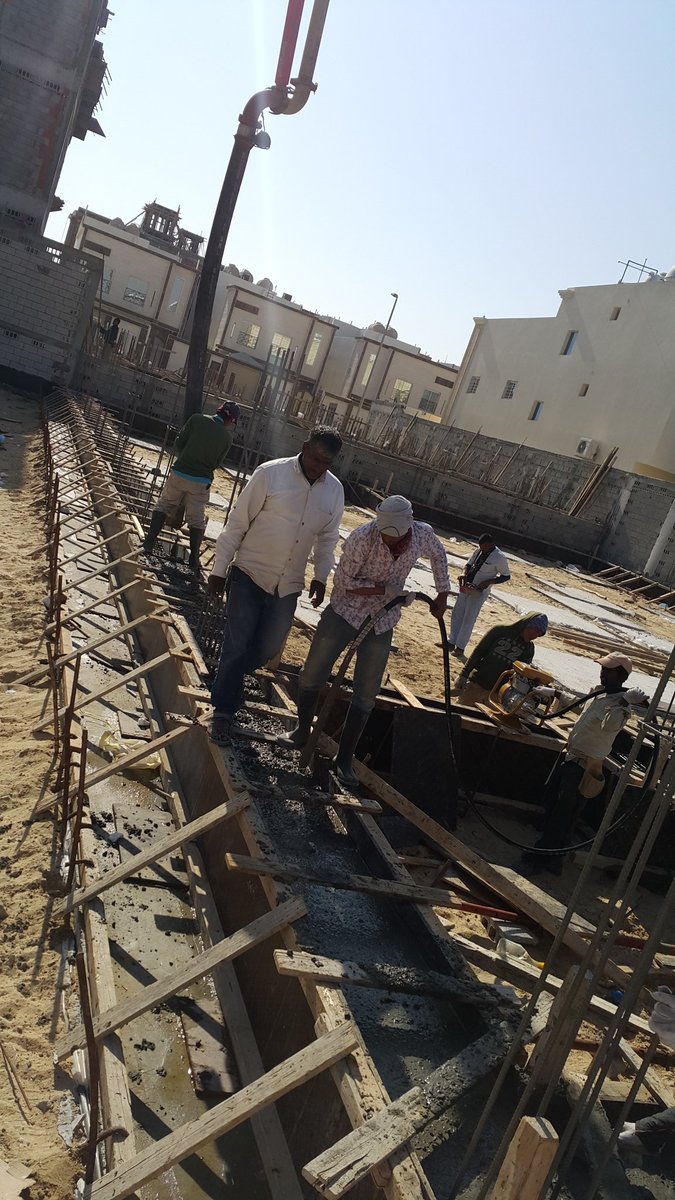

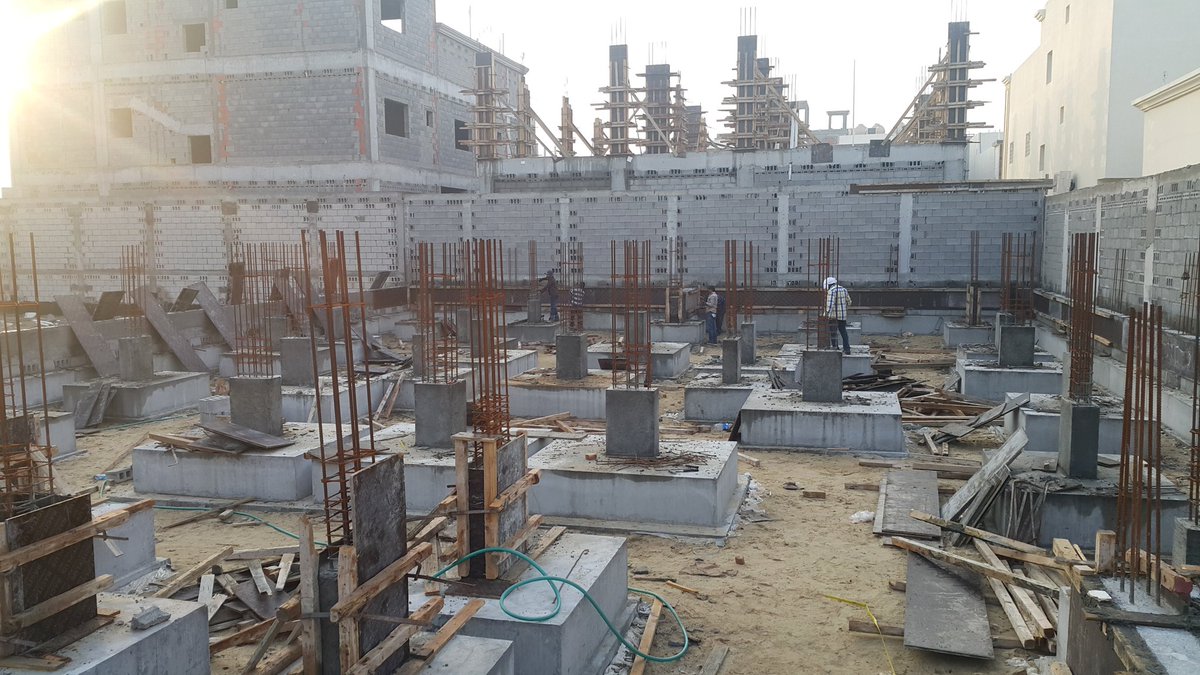

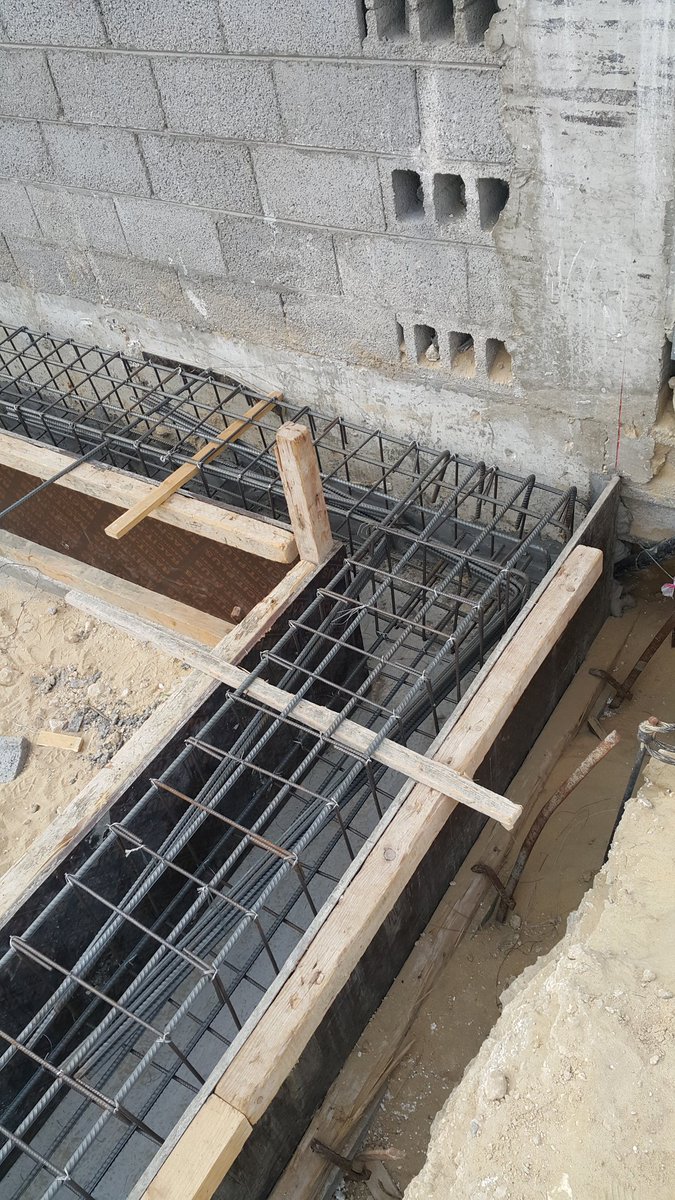

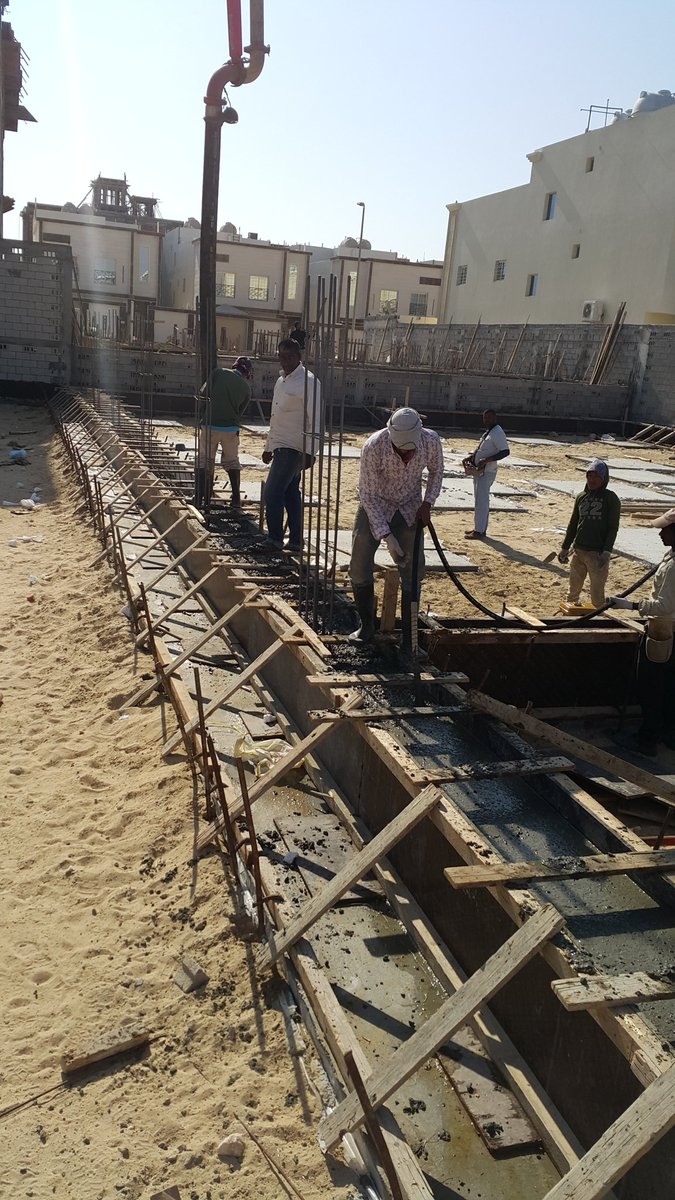

@SdayaGulf صب القواعد واستخدام الهزاز واخذ عينات من الخرسانة للاختبار .. الحرص على تنظيف المضخة من الخرسانة السابقة فيها وعدم اضافة الماء

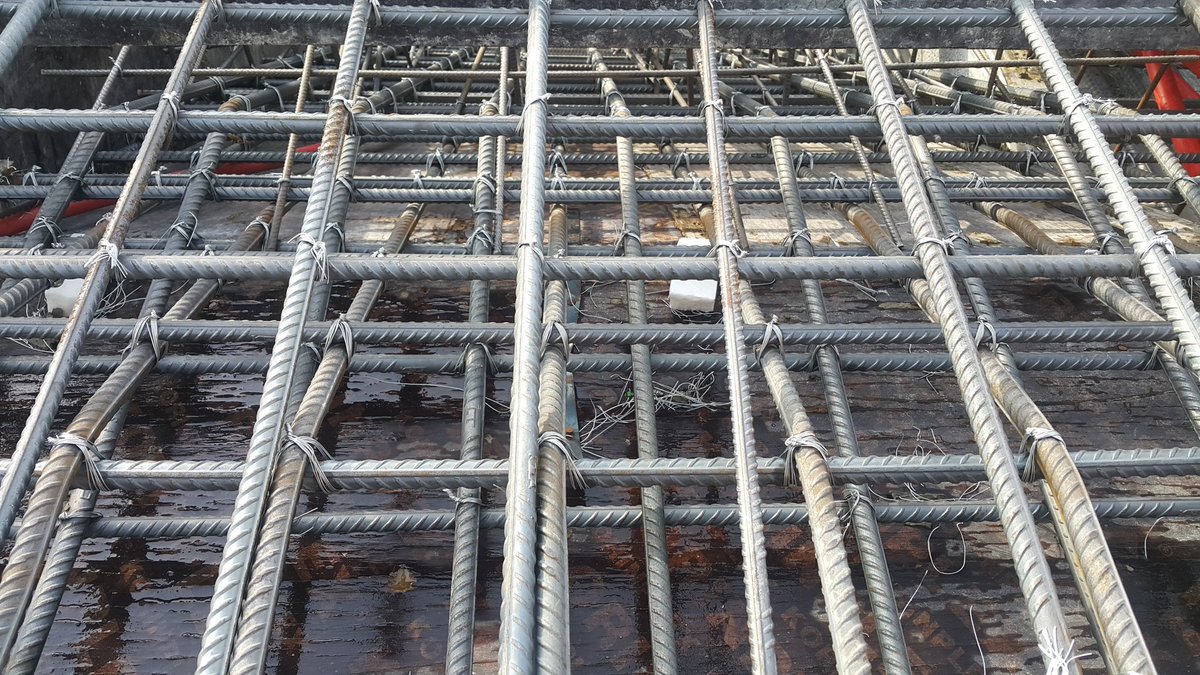

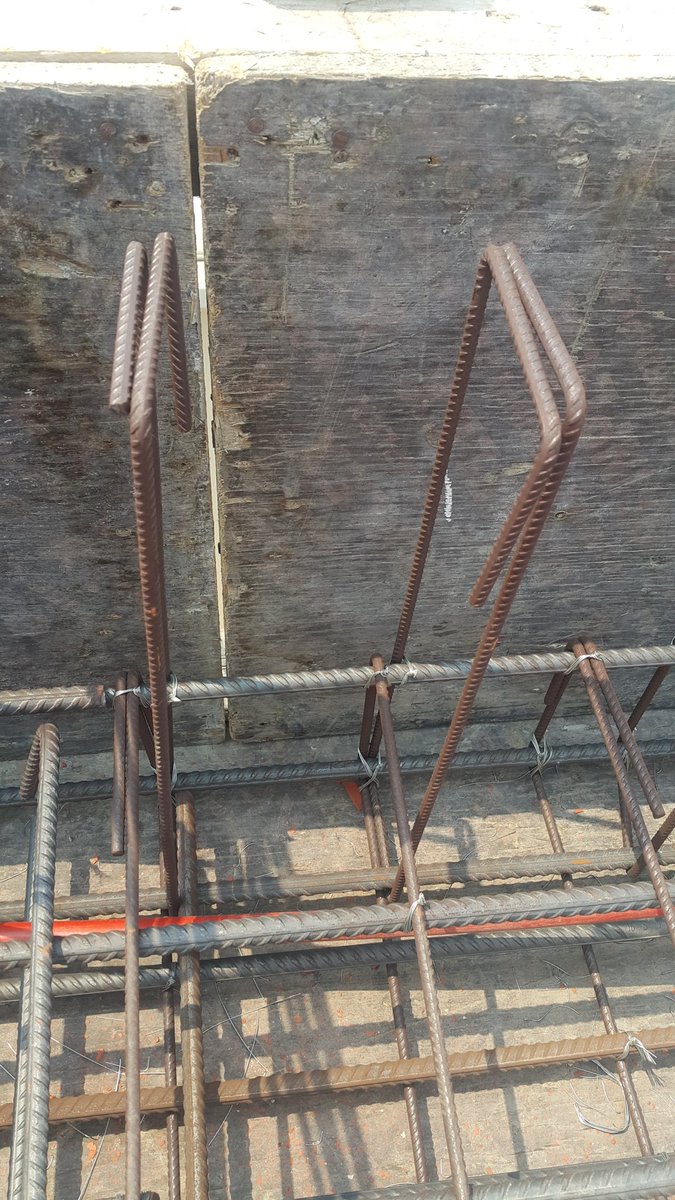

@SdayaGulf تجهيز الرقاب للخرسانة وتكثيف الكانات كل
٥ سم حسب طلب العميل

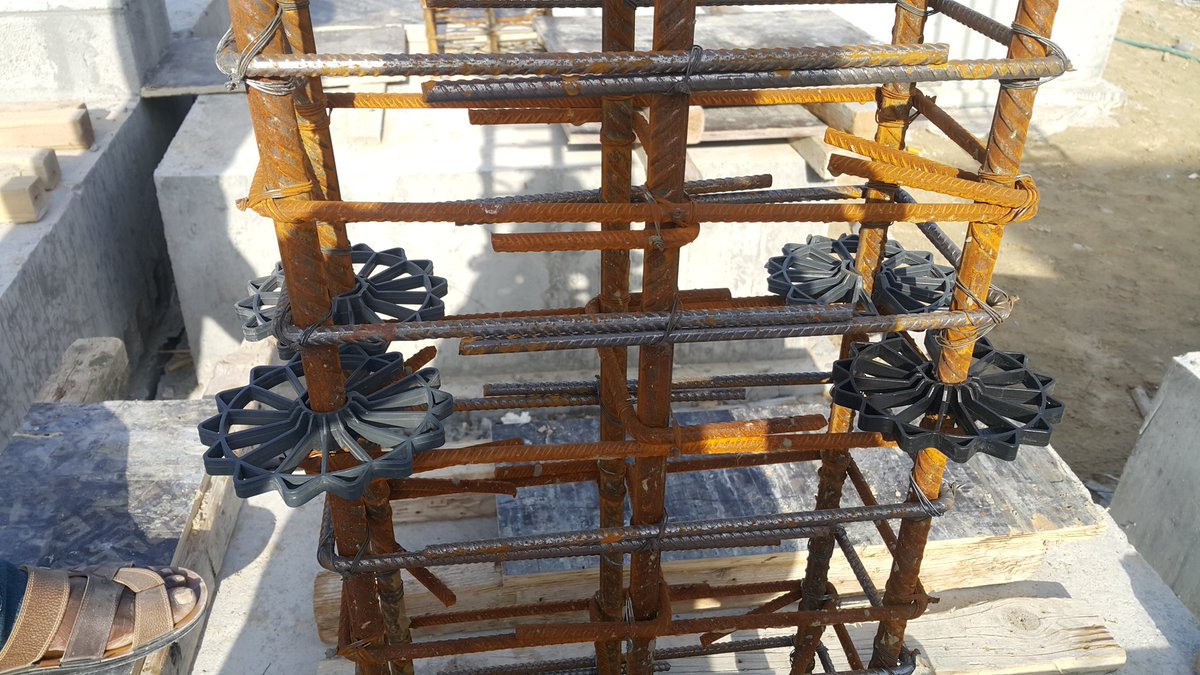

واستخدام البسكوت لغطاء خرساني ٧ سم

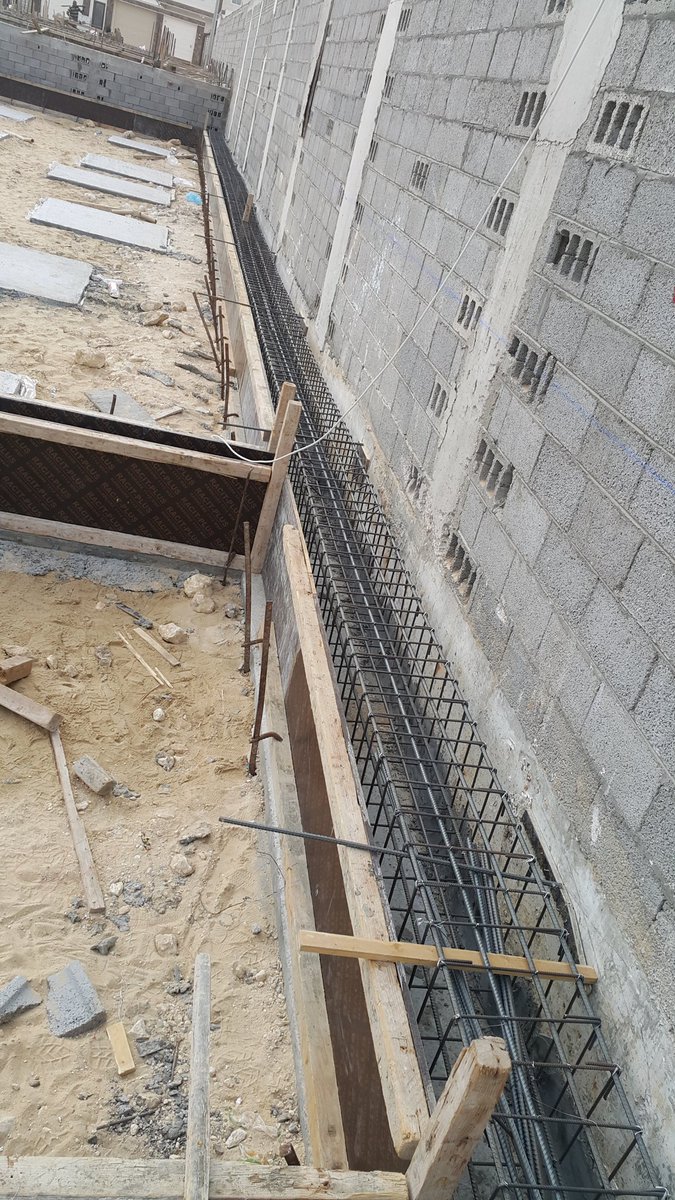

ويتم معها تجهيز وصب ميدة السور

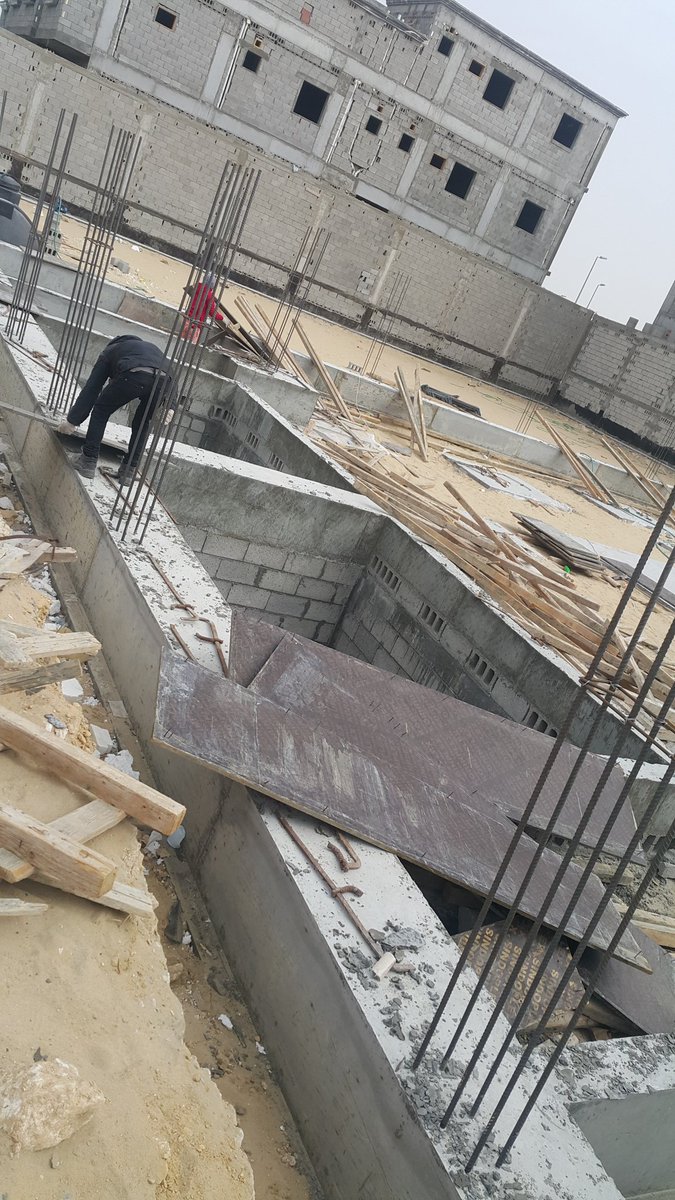

الانتهاء من تخشيب وصب الرقاب مع ميدة السور .. ولايوجد اي تعشيش ولله الحمد

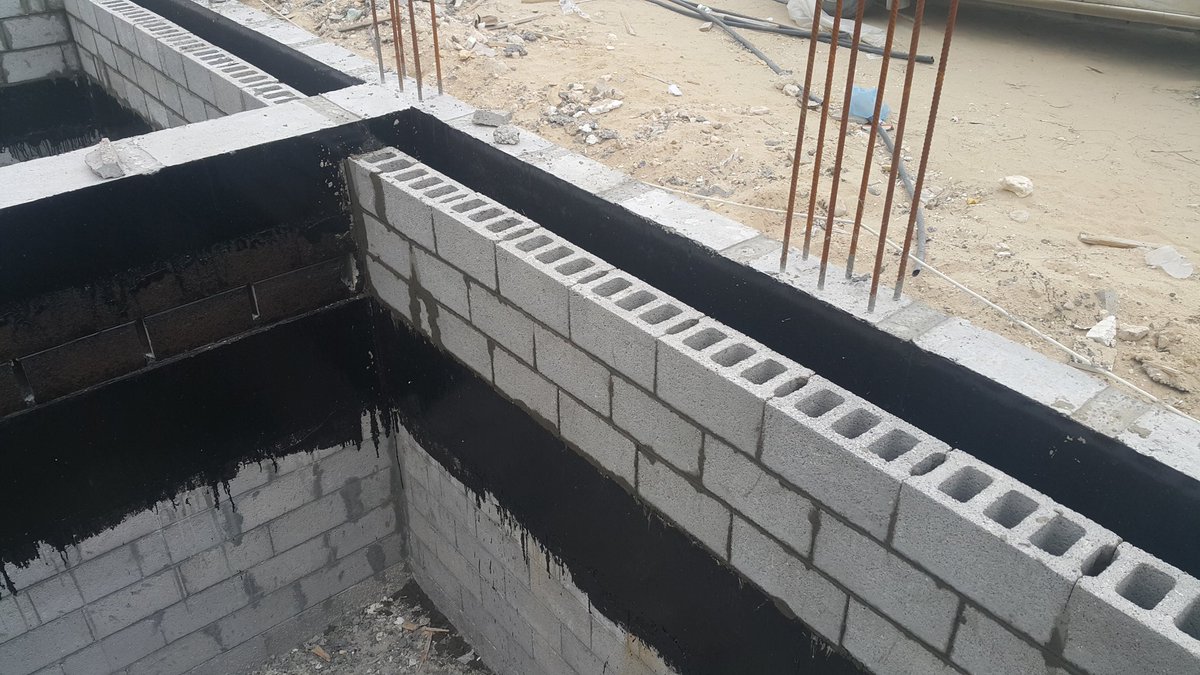

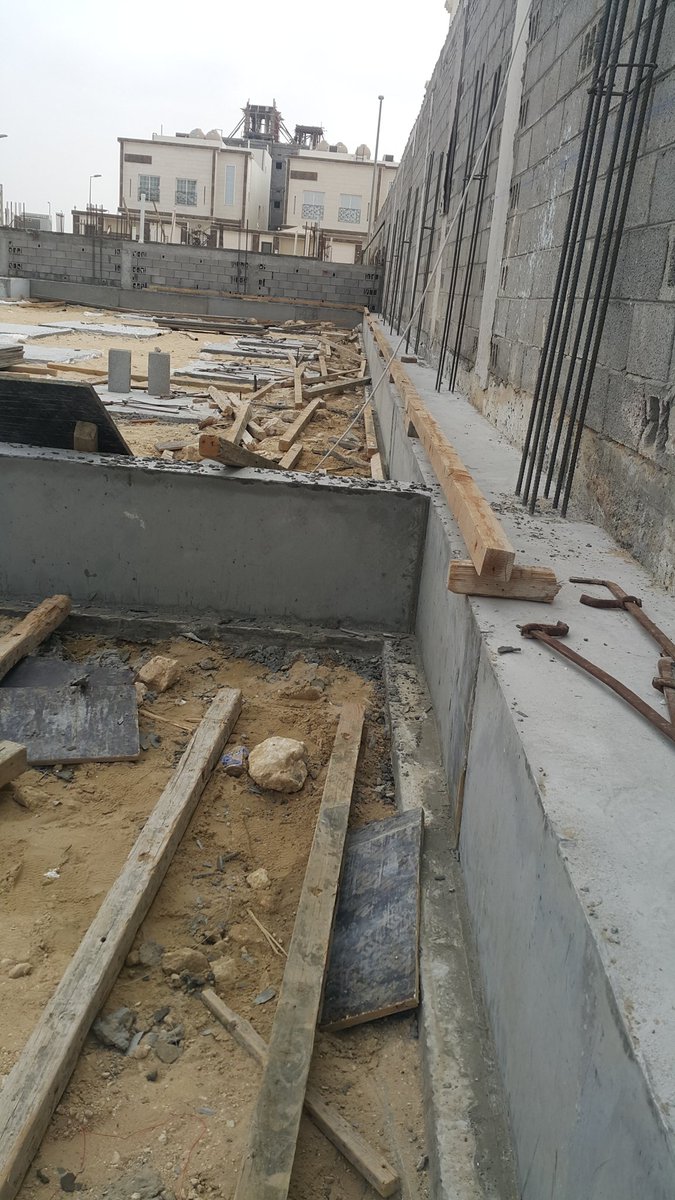

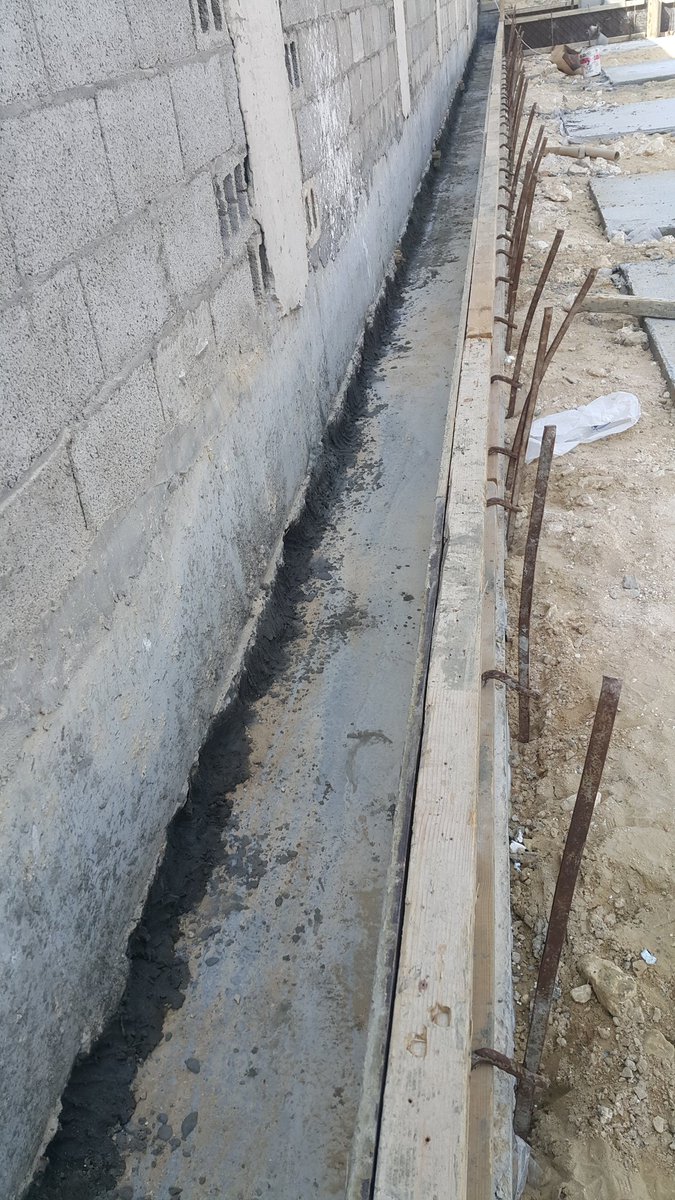

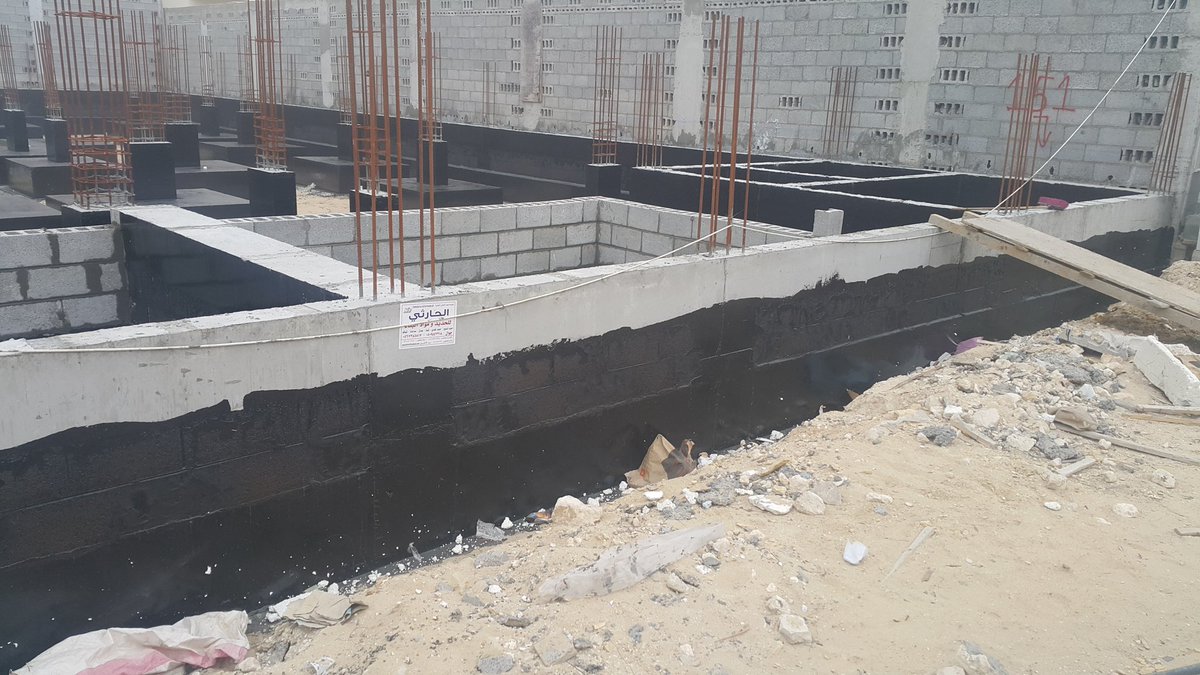

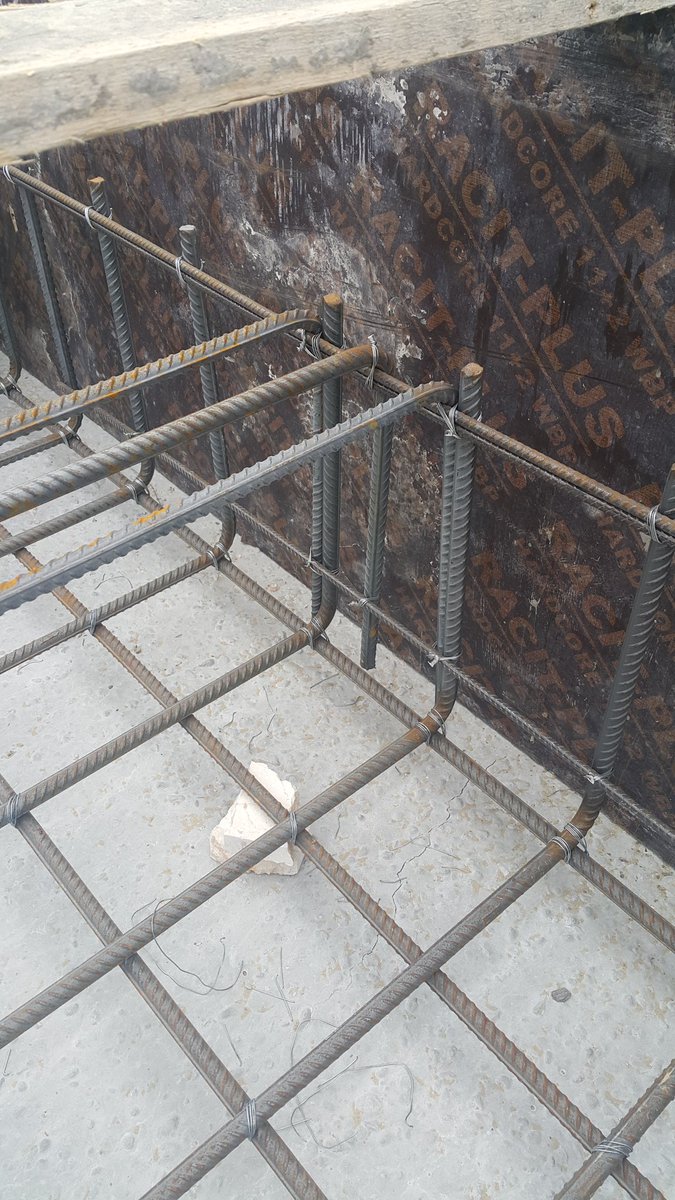

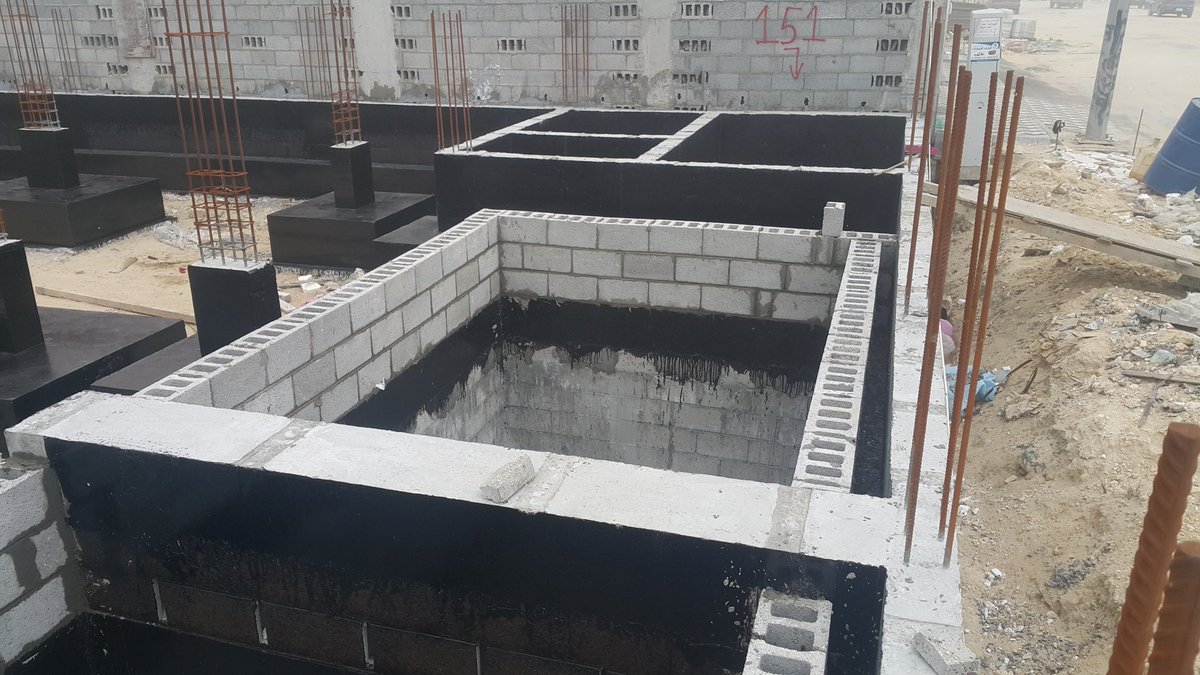

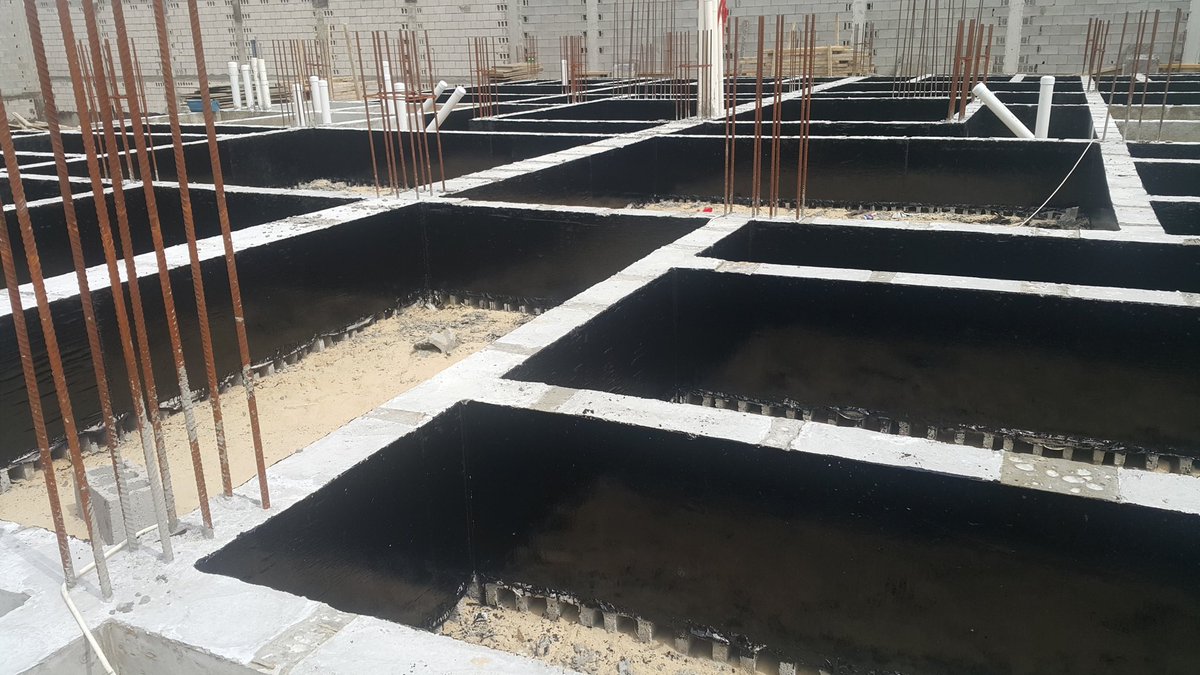

طلاء الصبات الخرسانية الملامسة للتربة بالبيتومين (القار) وجهين عالاقل لمقاومة الماء والاملاح .. علما ان جميع الخرسانة الملامسة للتربة مقاومة

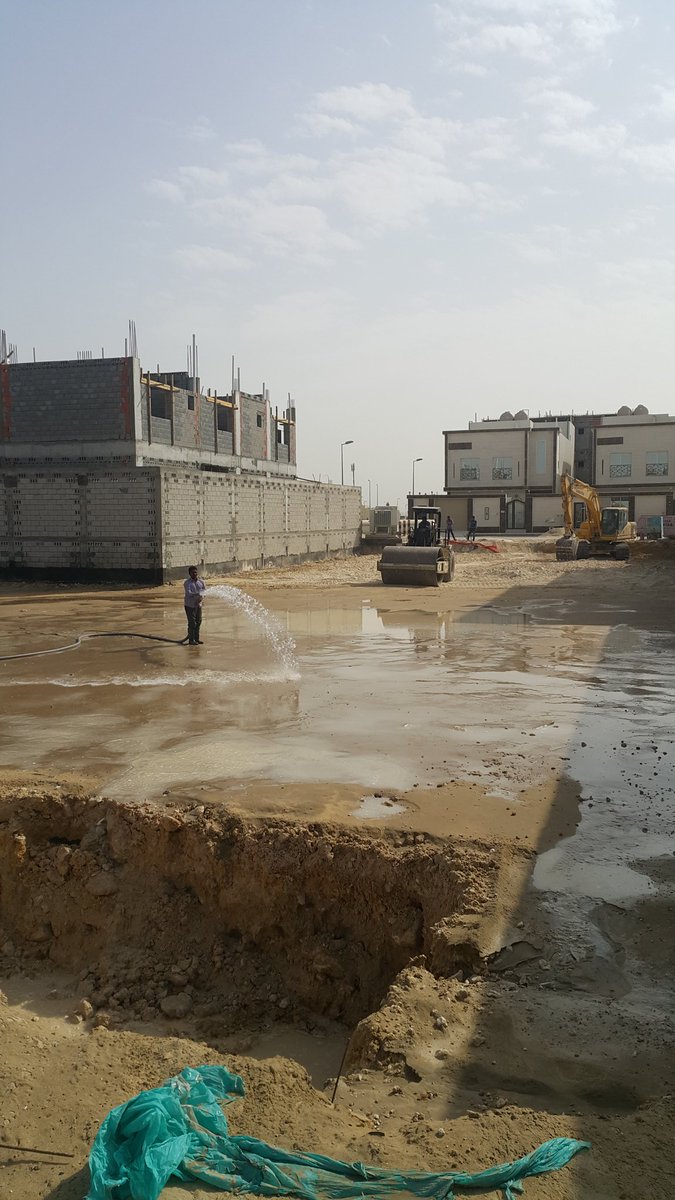

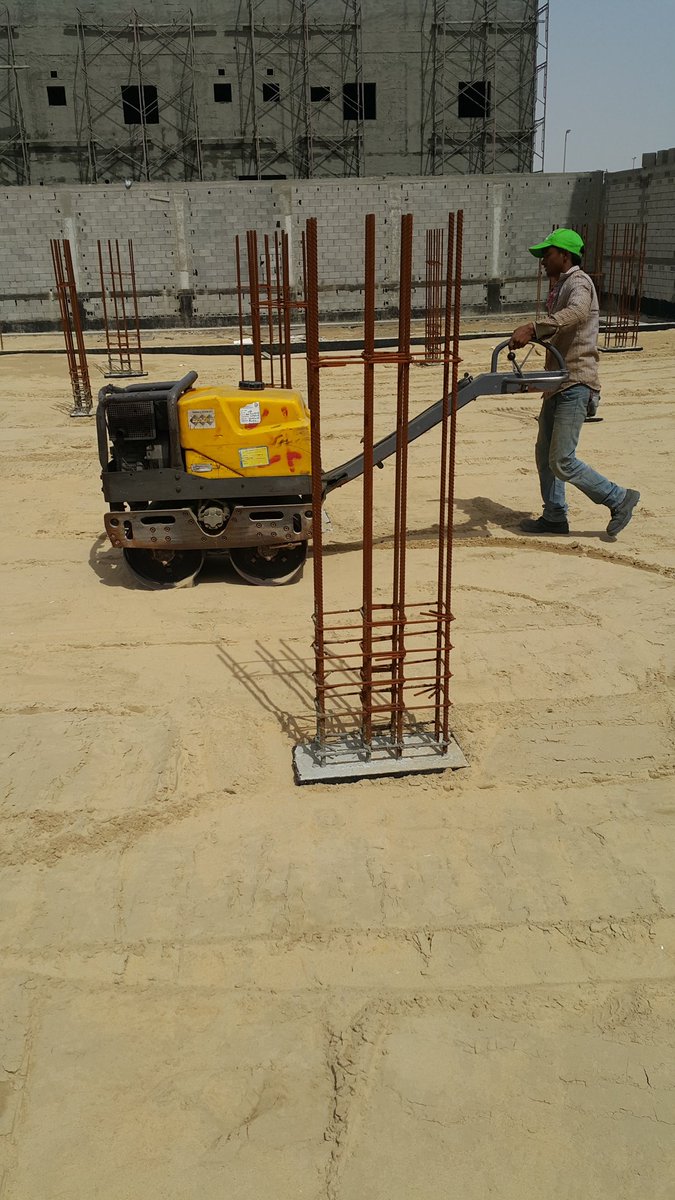

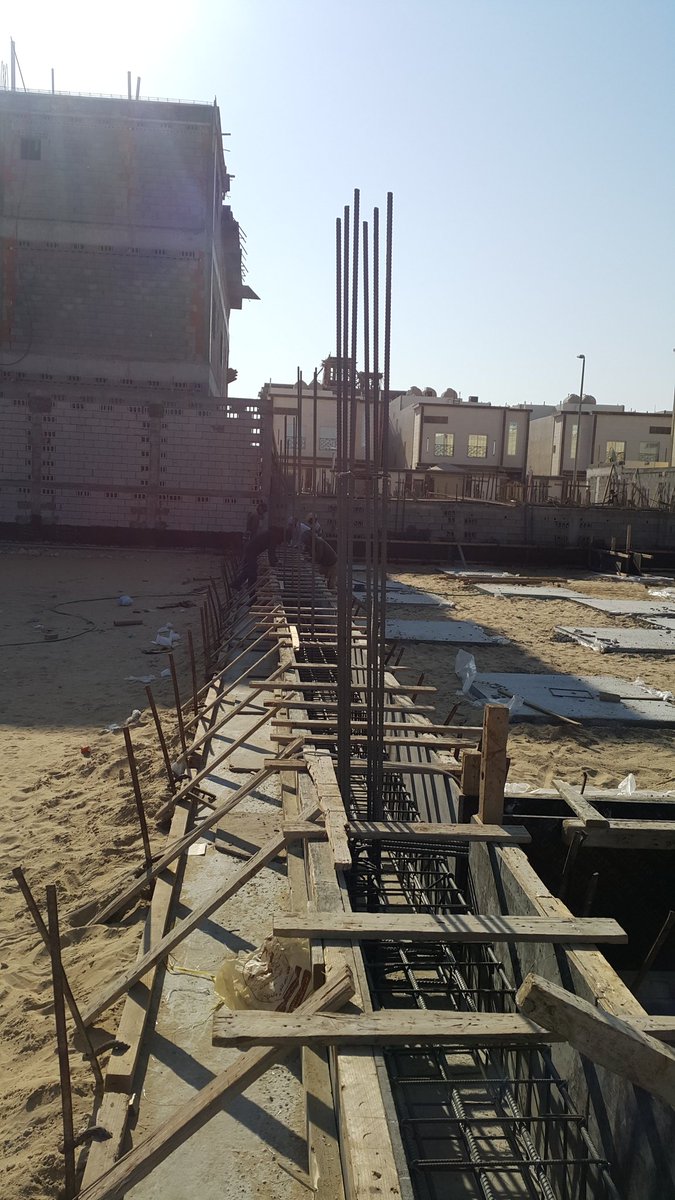

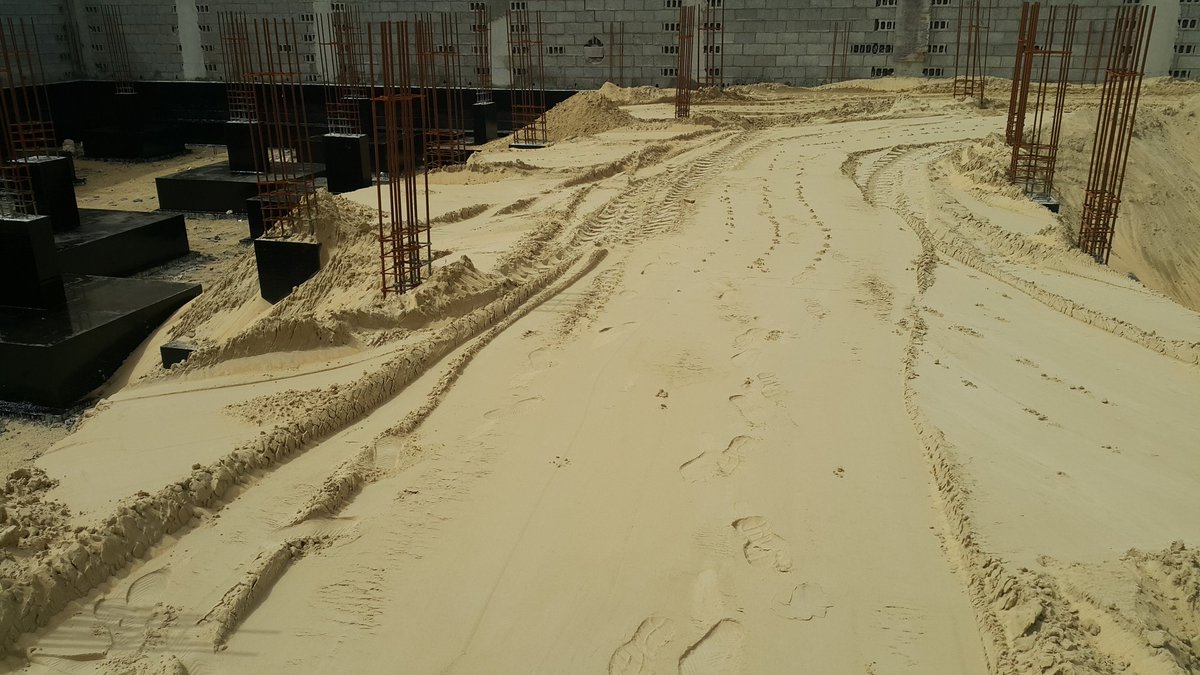

دفان الارض دفعة واحدة والتسوية بالشيول والحرص على عدم ملامسة الشيول للرقاب.. الافضل طبقات 30 سم واستخدام بوبكات ورص كل طبقة ولكنها مكلفة جدا

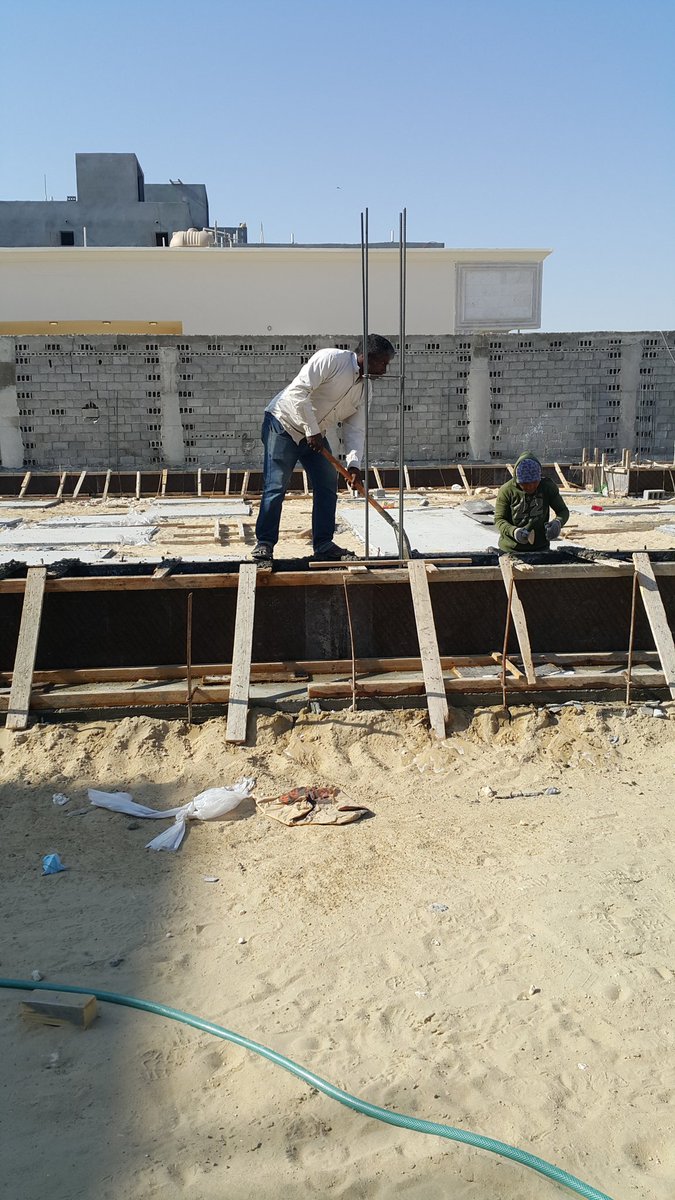

بعد الدفان يتم غمر الرمل بالماء واليوم التالي يتم الرص ليوم كامل

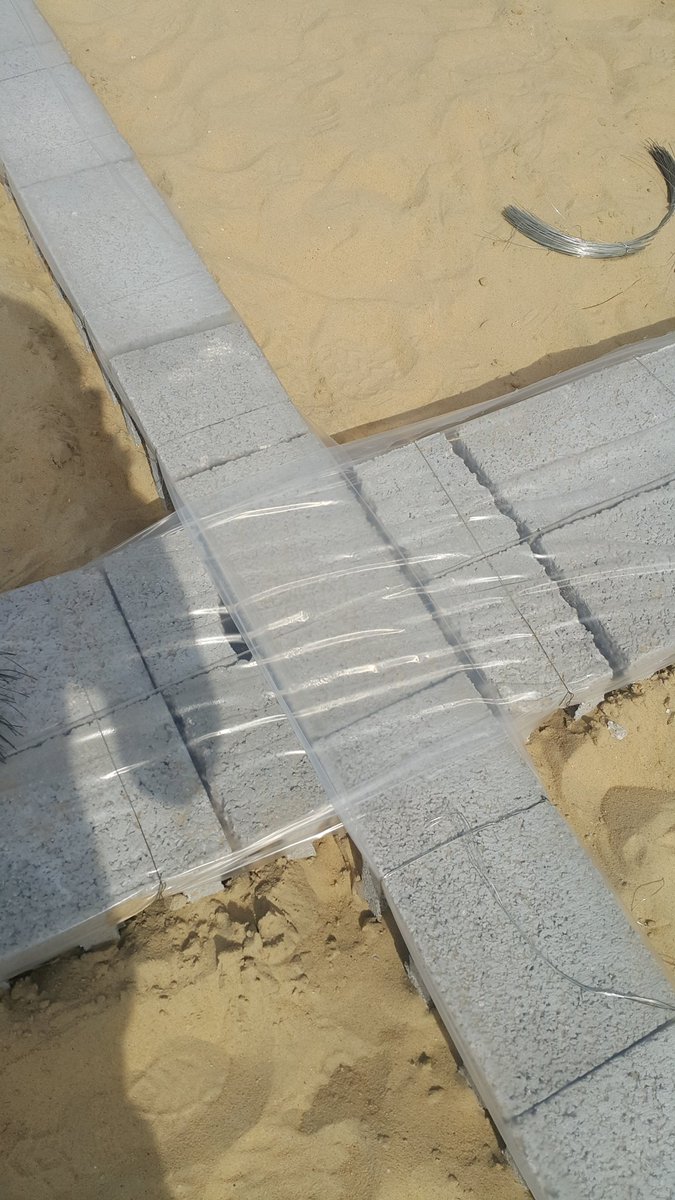

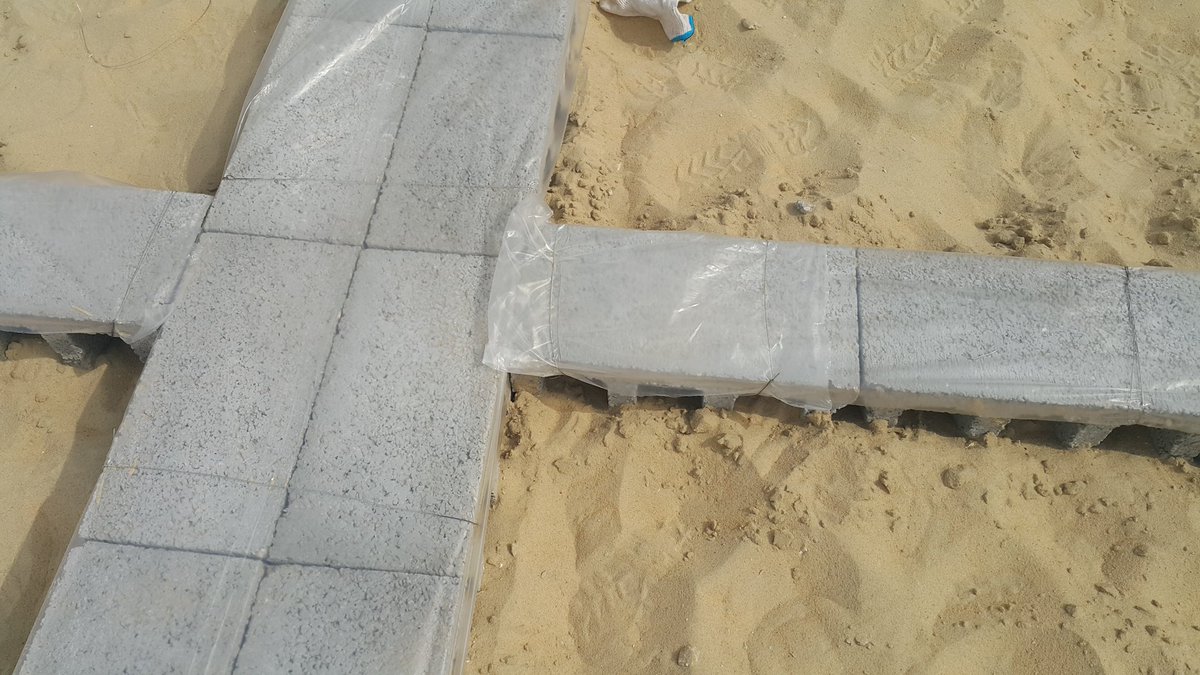

بناء كرسي للميده من البلك وعزله بالبلاستيك .. اقل تكلفة من صبة النظافة ويؤدي نفس الغرض (لتسهيل عمل كانات الاعمدة خلال الميدة)

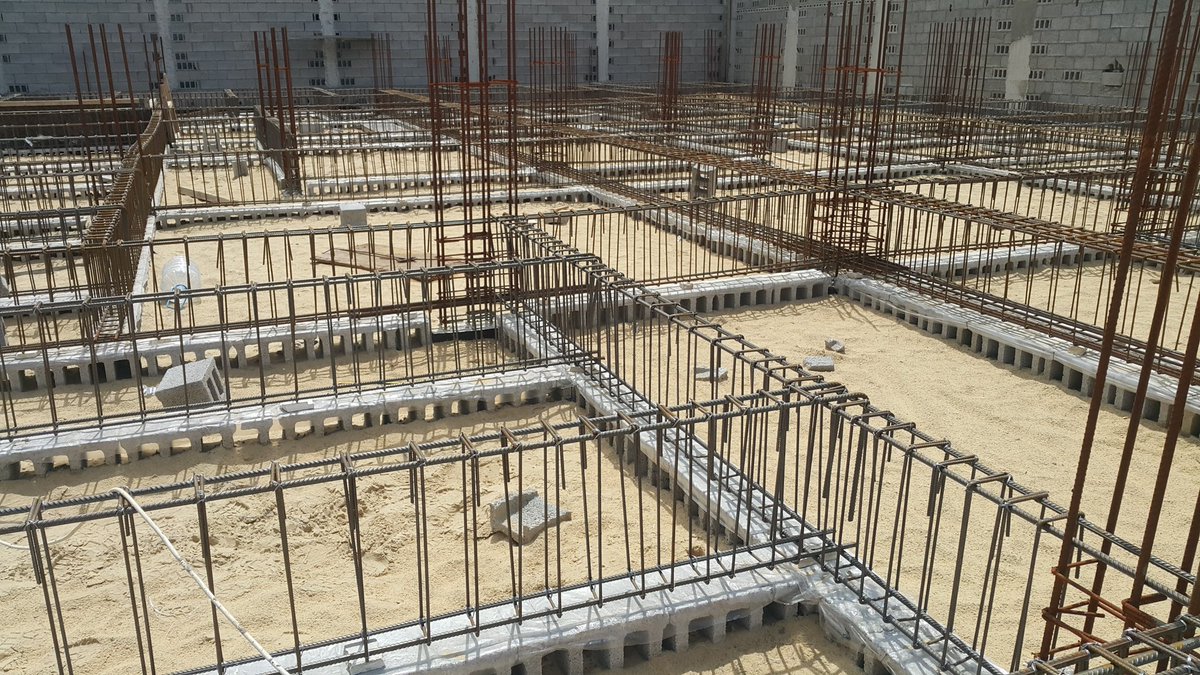

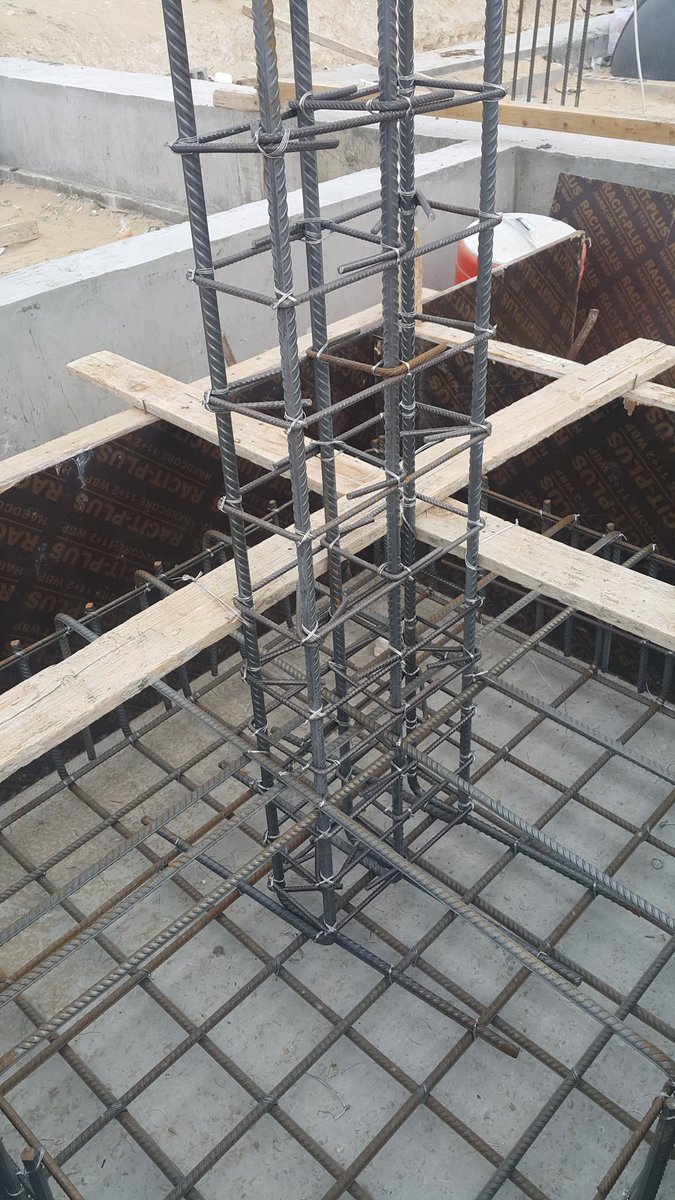

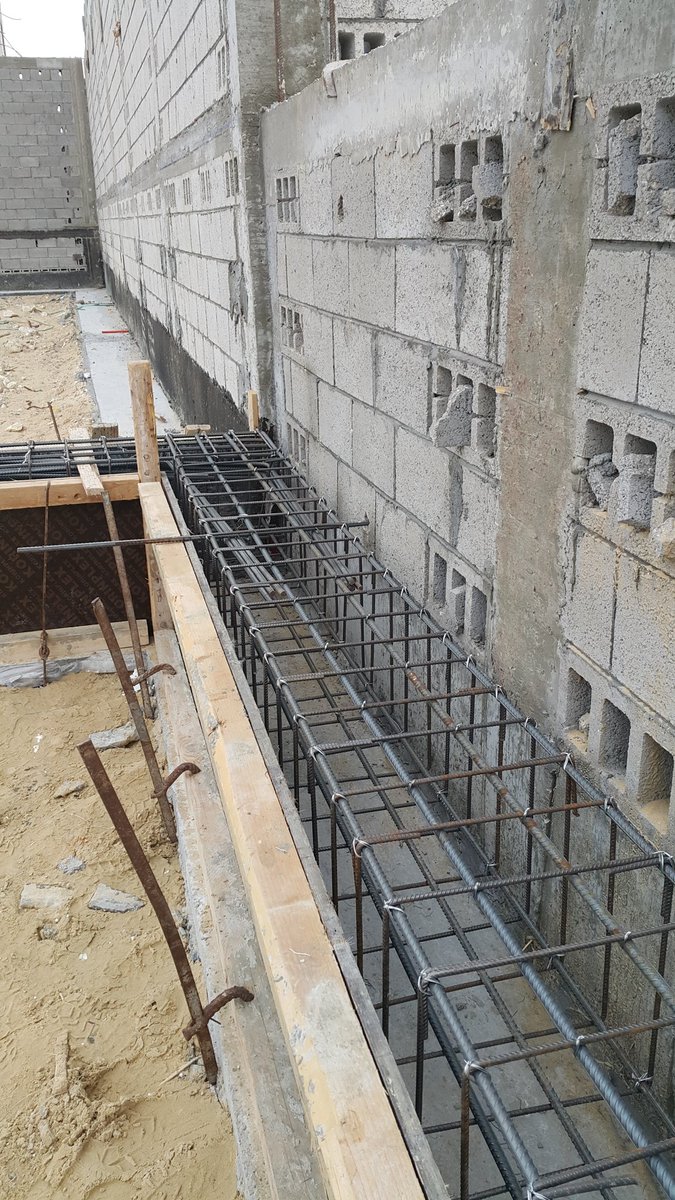

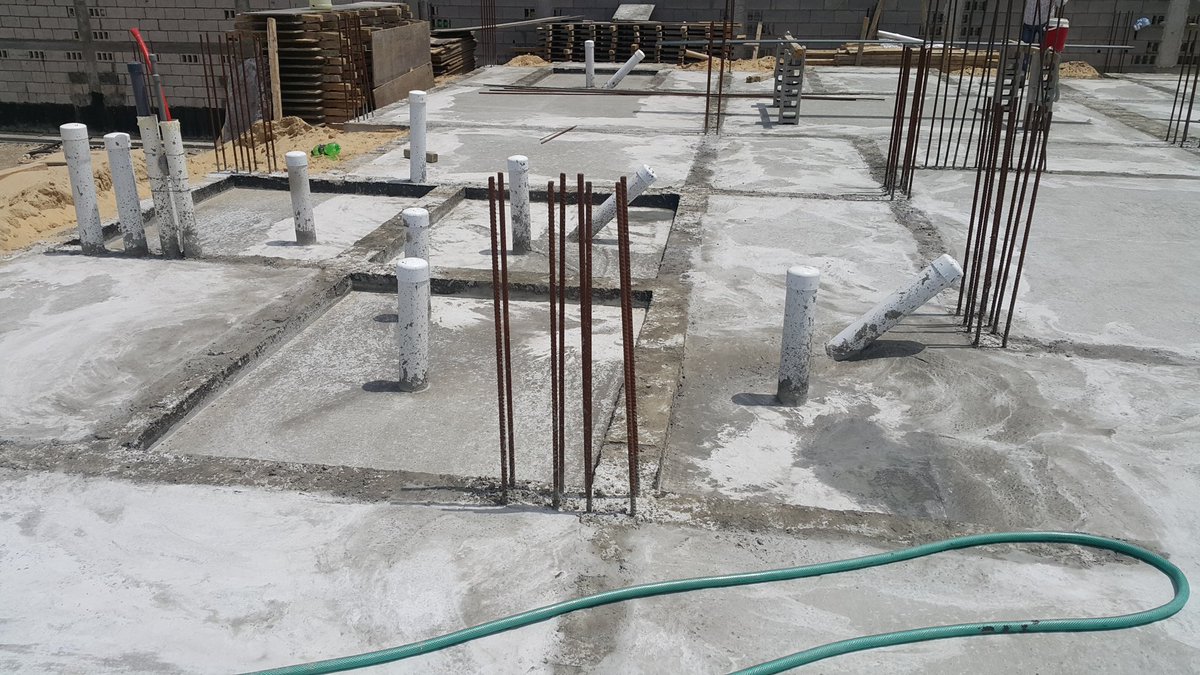

البدء بأعمال حديد الميده ويلاحظ استمرار كانات الاعمدة خلال الميده
تخشيب الميده ويلاحظ : استعمال البسكوت .. واستمرار كانات الاعمدة .. والكانات التبادلية .. وعدم استخدام الشنبر
بعد صب الميده وفك الاخشاب يتم طلاء الميده بالبيتومين (القار) وجهين على الأقل
دفن الميده بتربة نظيفة ورش المياه ثم استخدام رصاصة ويلاحظ انخفاض منسوب التربة 10 سم اسفل الميده

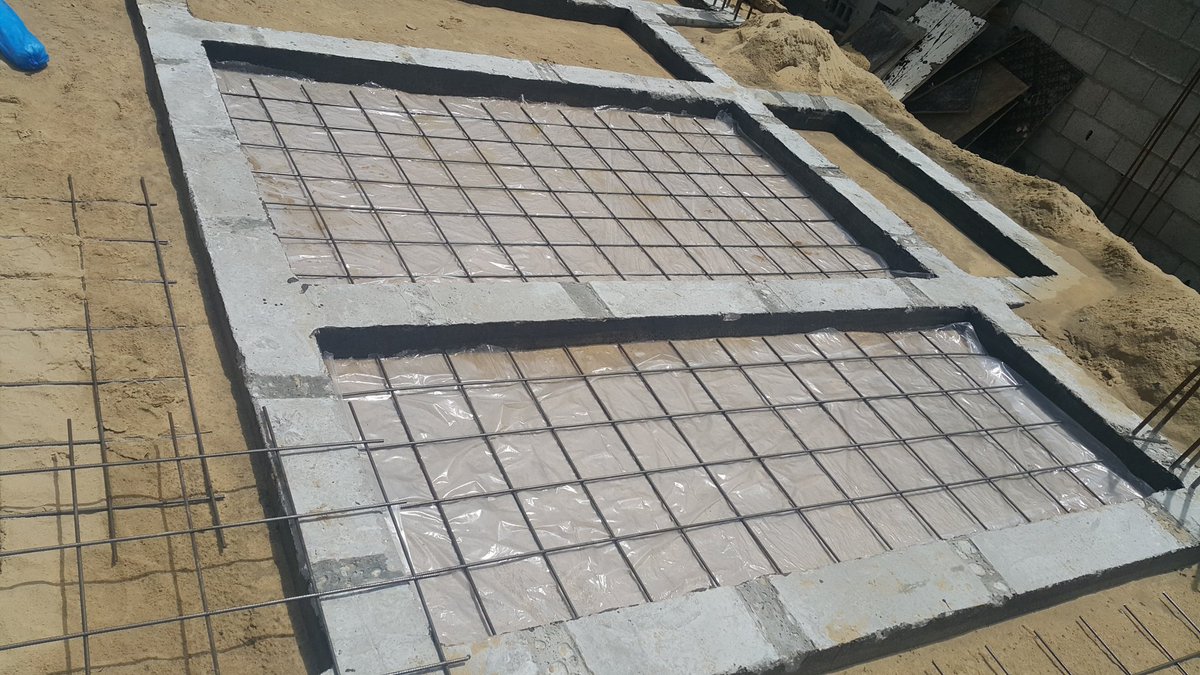

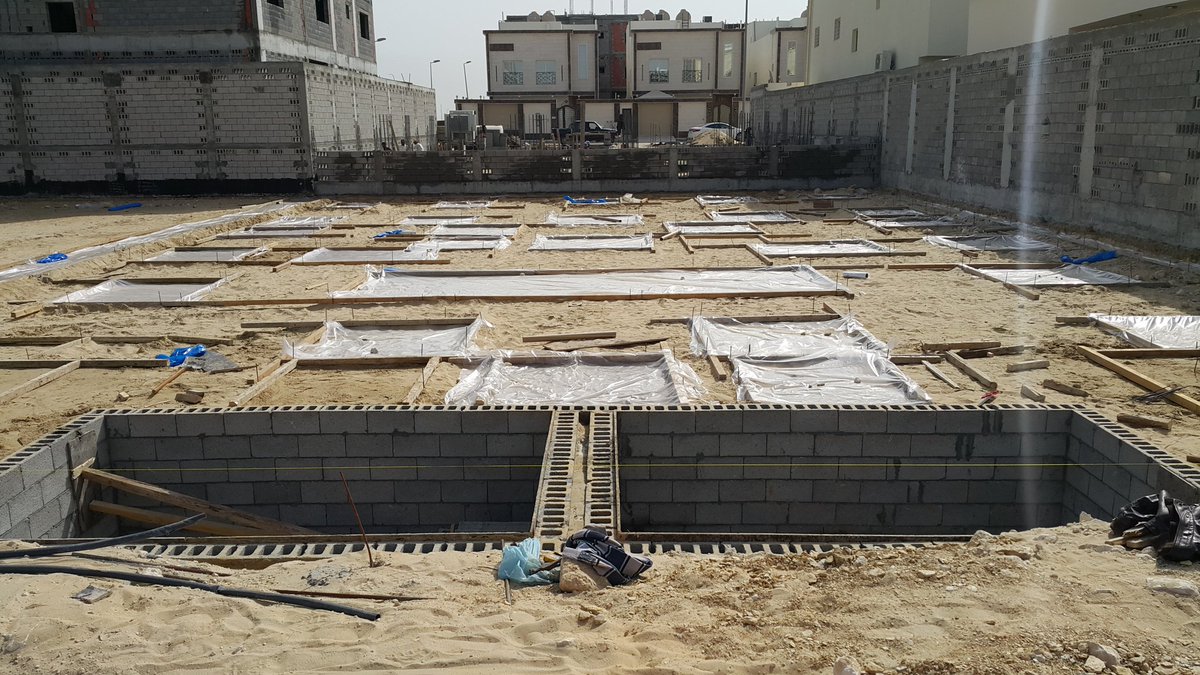

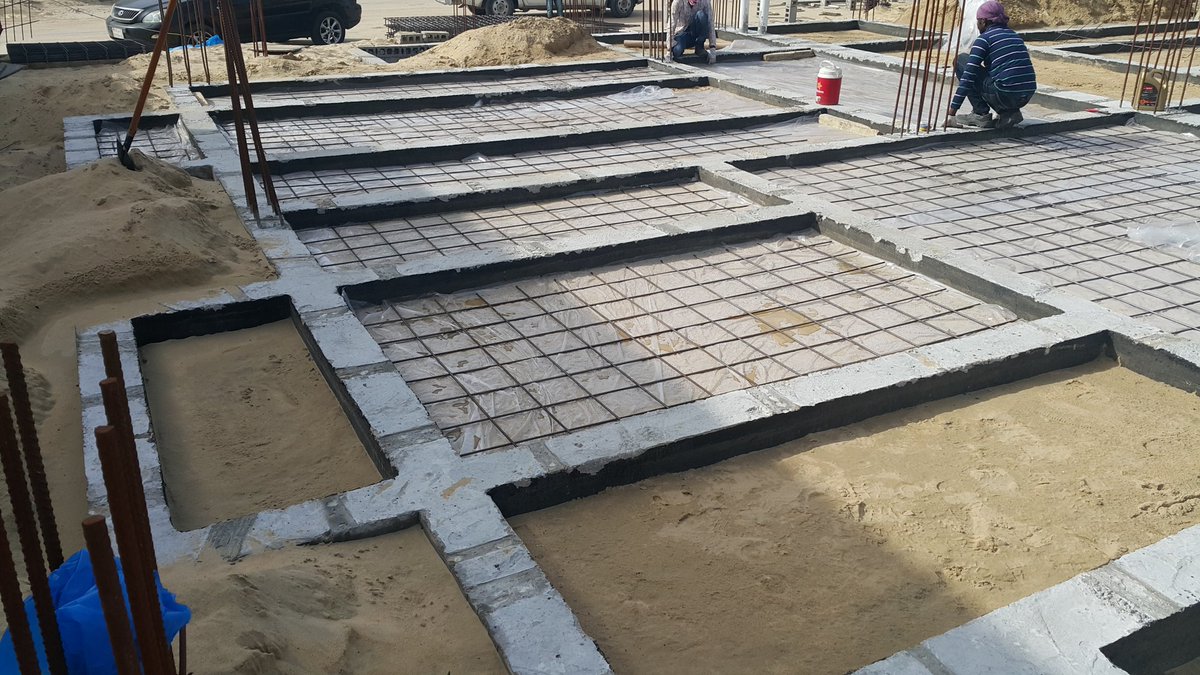

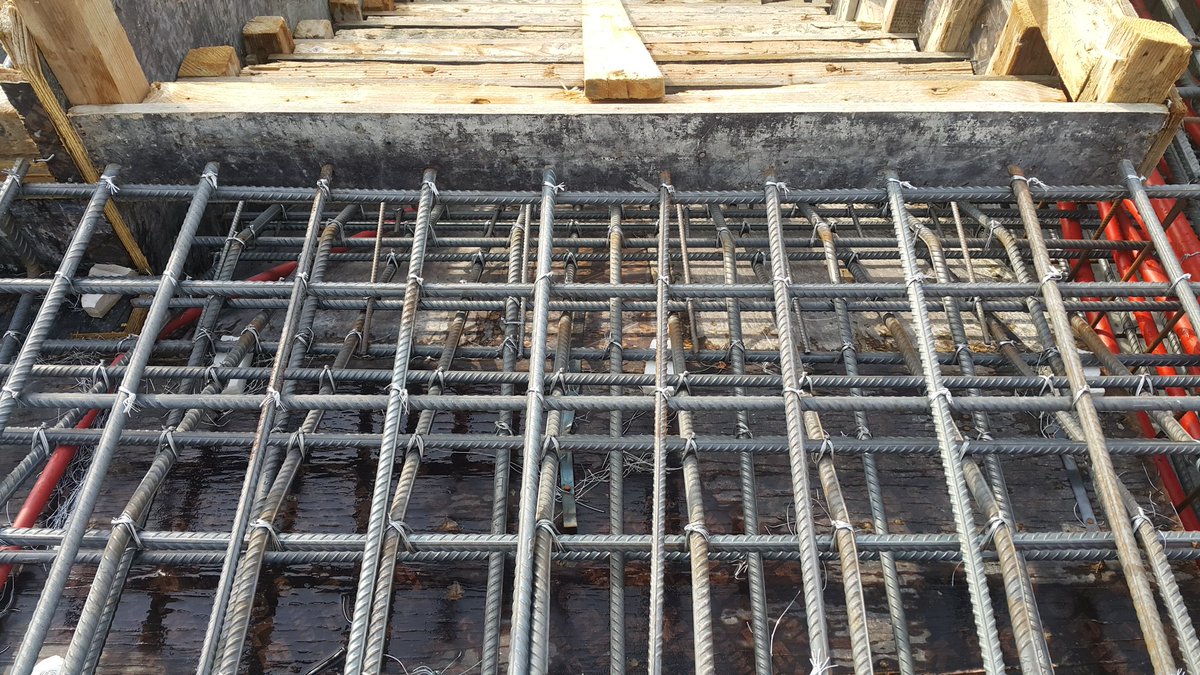

بدأ فرش البلاستيك وشبك الحديد تجهيزا للصبة .. ويتم رفع الحديد خلال الصب حتى يتوسط الخرسانة .. ويمكن رش مبيدات النمل الابيض خلال هذه المرحلة

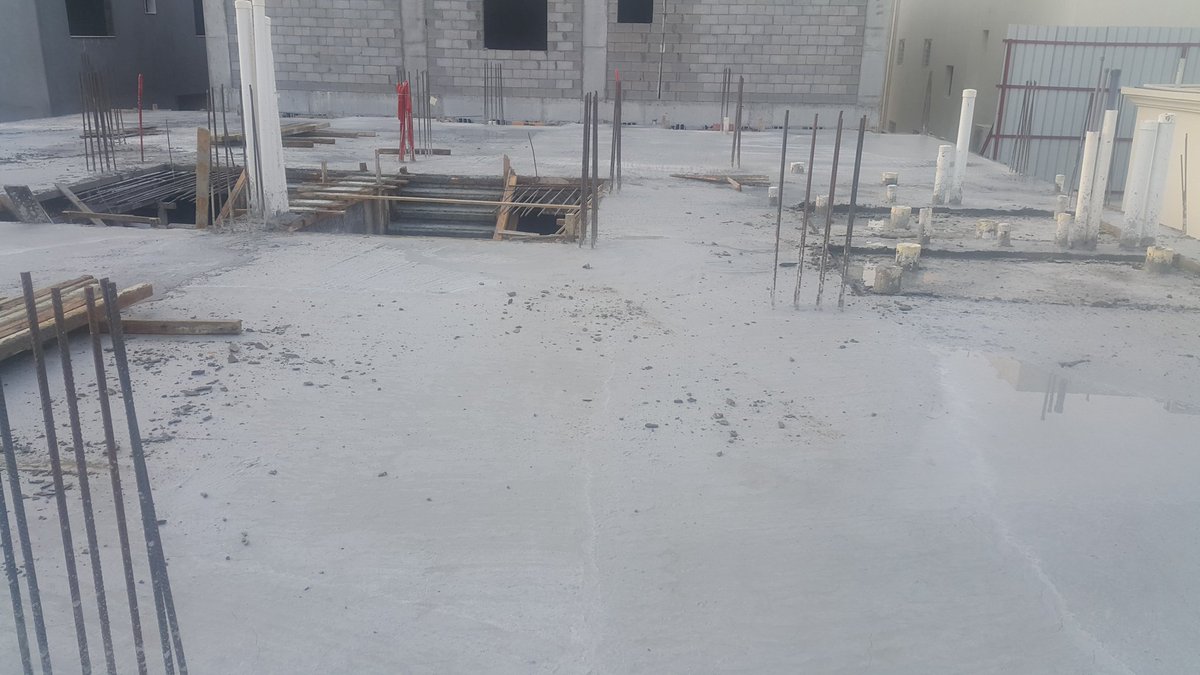

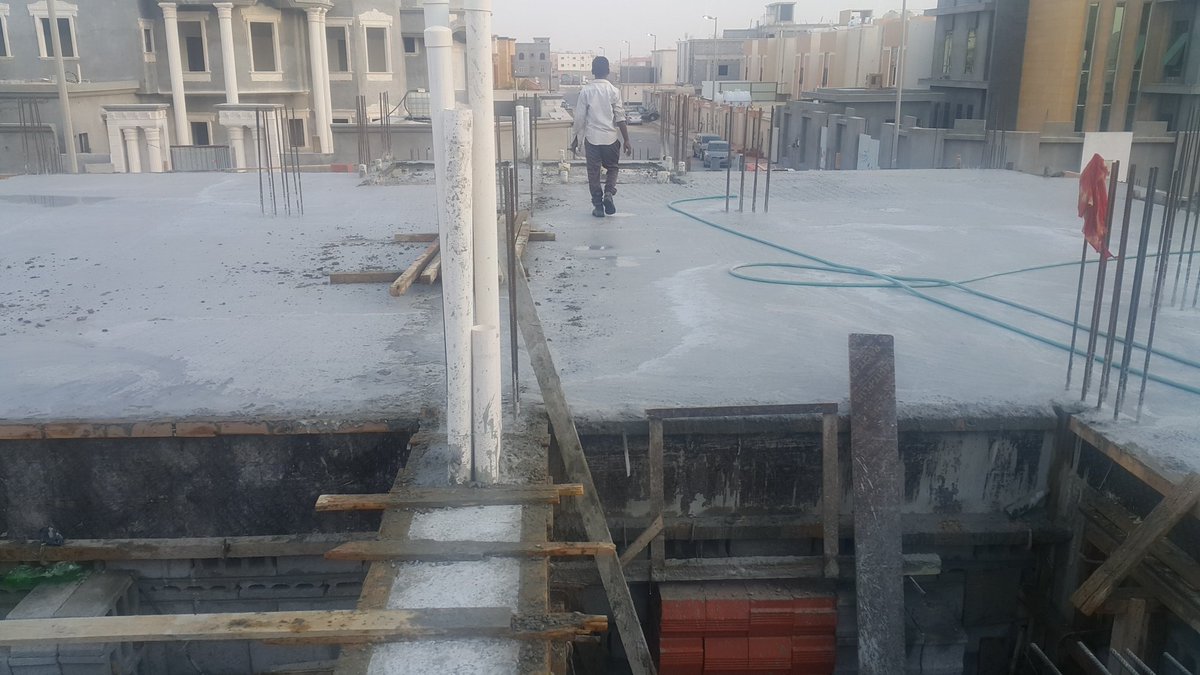

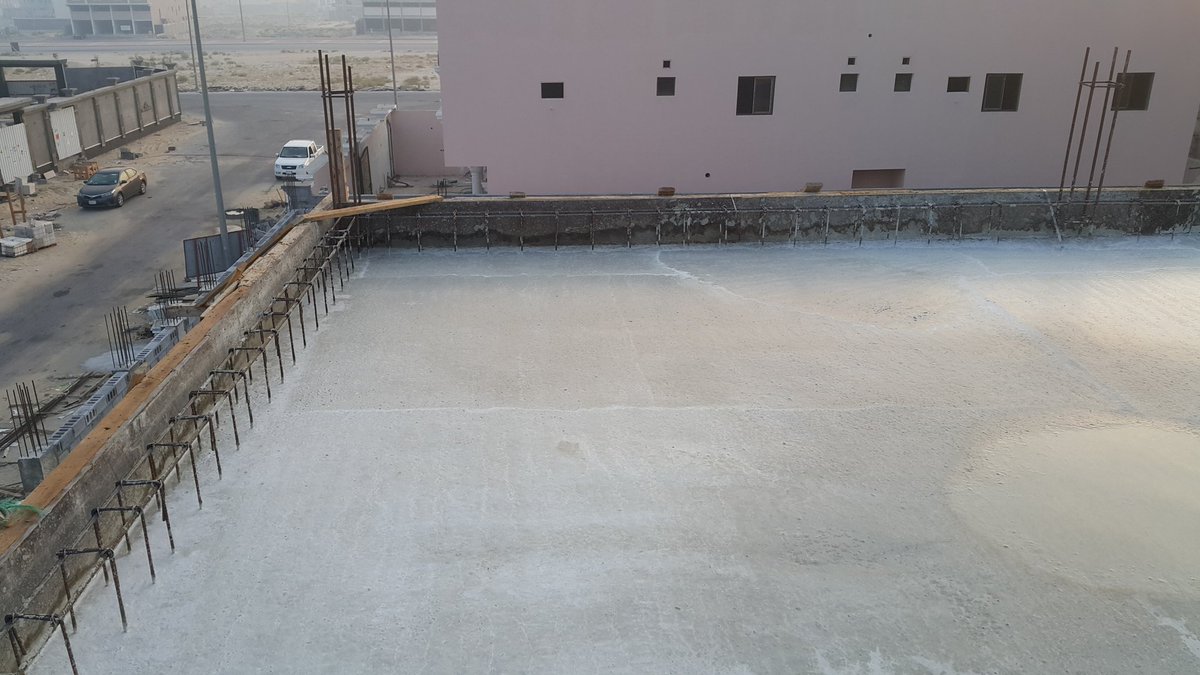

الانتهاء من صبة النظافة للدور الارضي ويلاحظ انخفاض منسوب الحمامات 10 سم

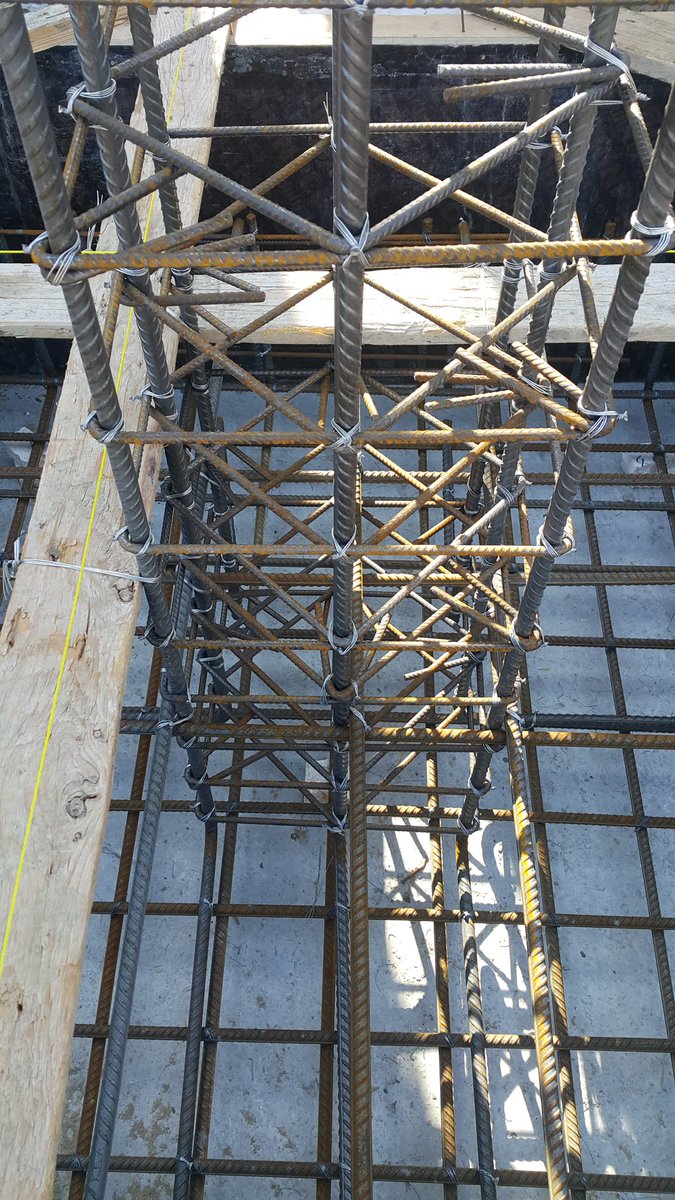

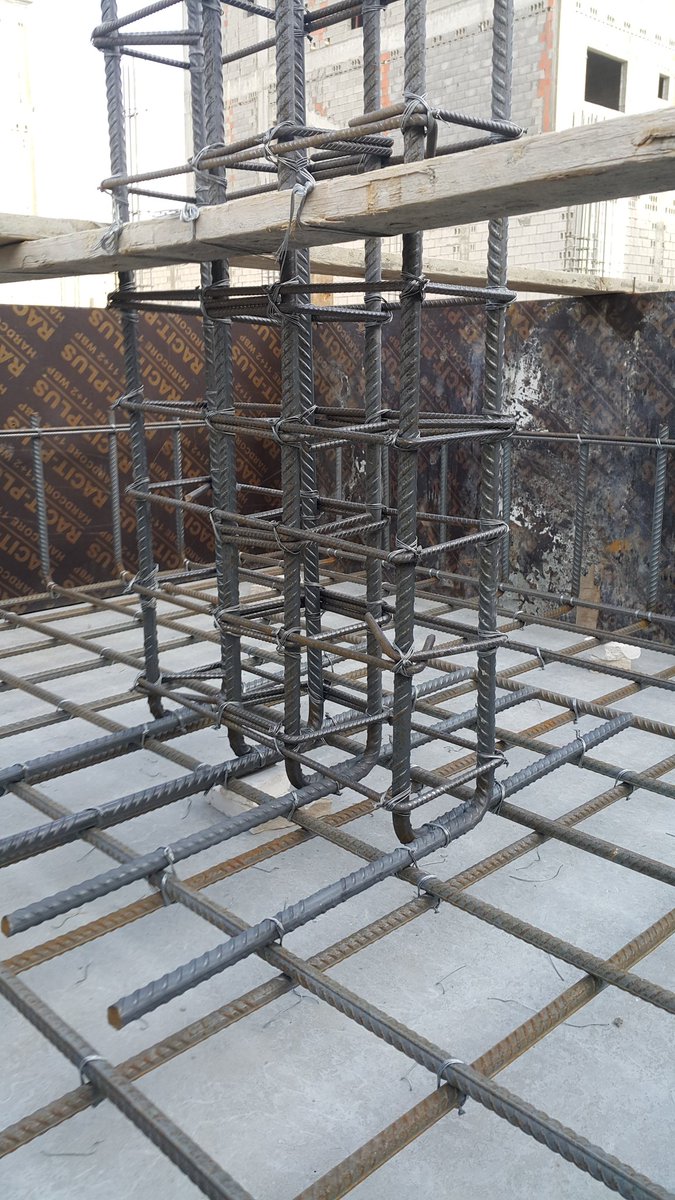

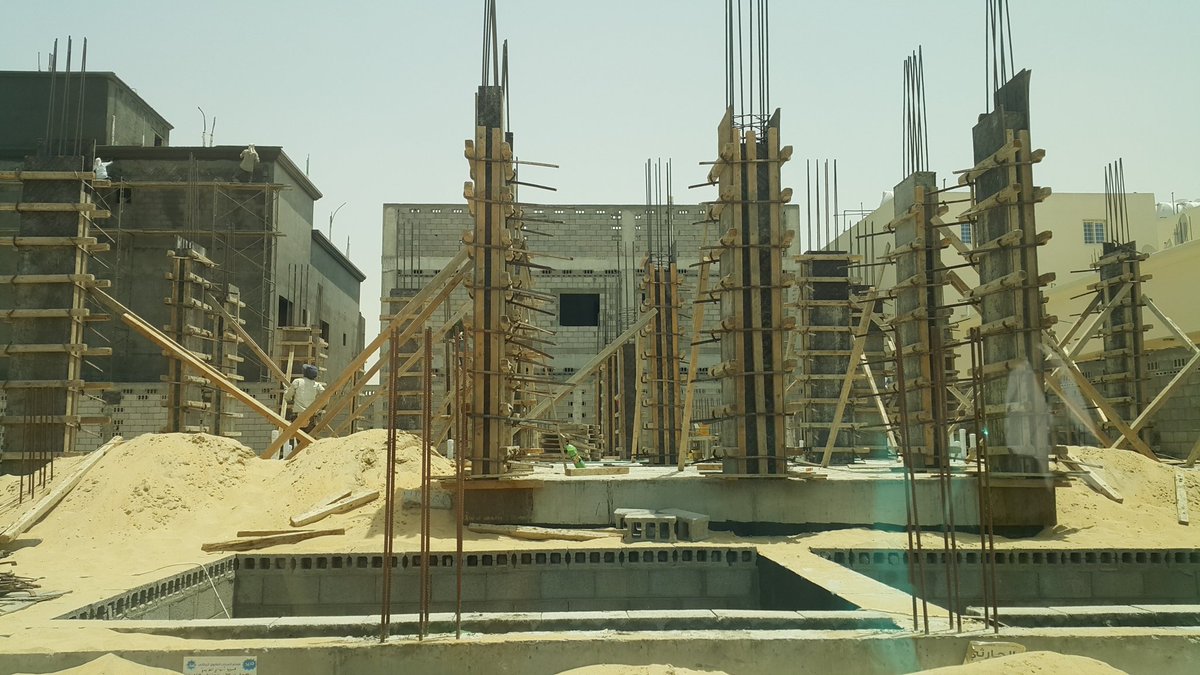

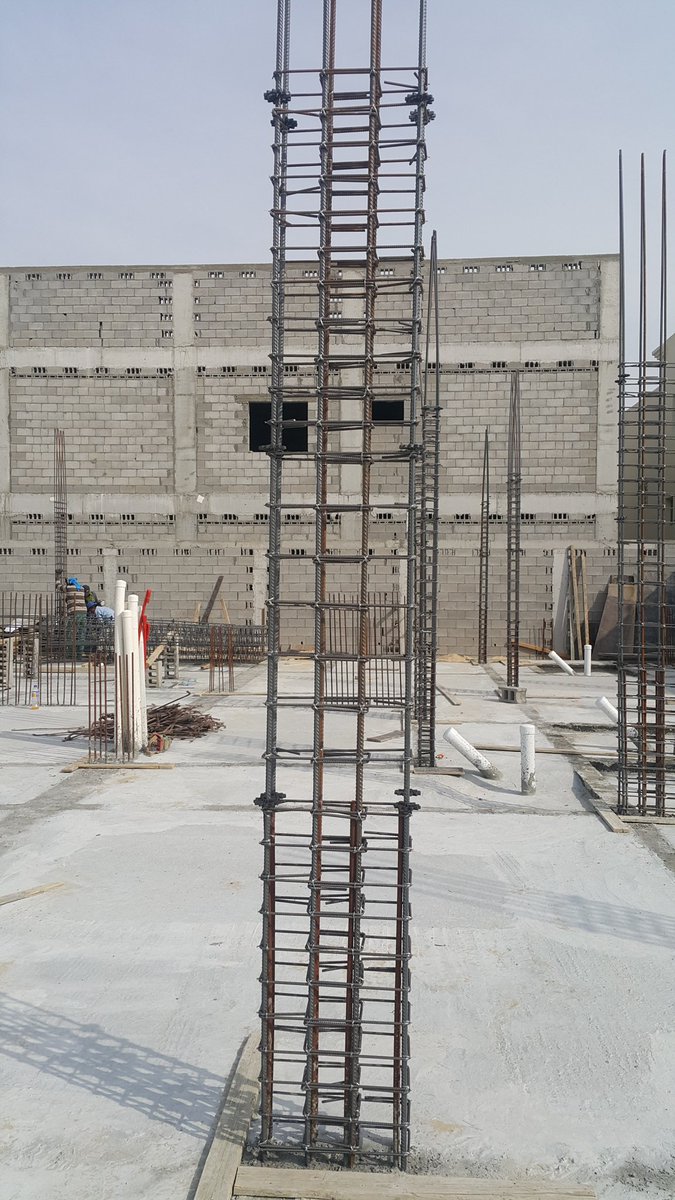

تثبيت حديد الاعمدة ويلاحظ البسكوت والتكثيف في البداية والنهاية كل 10 سم

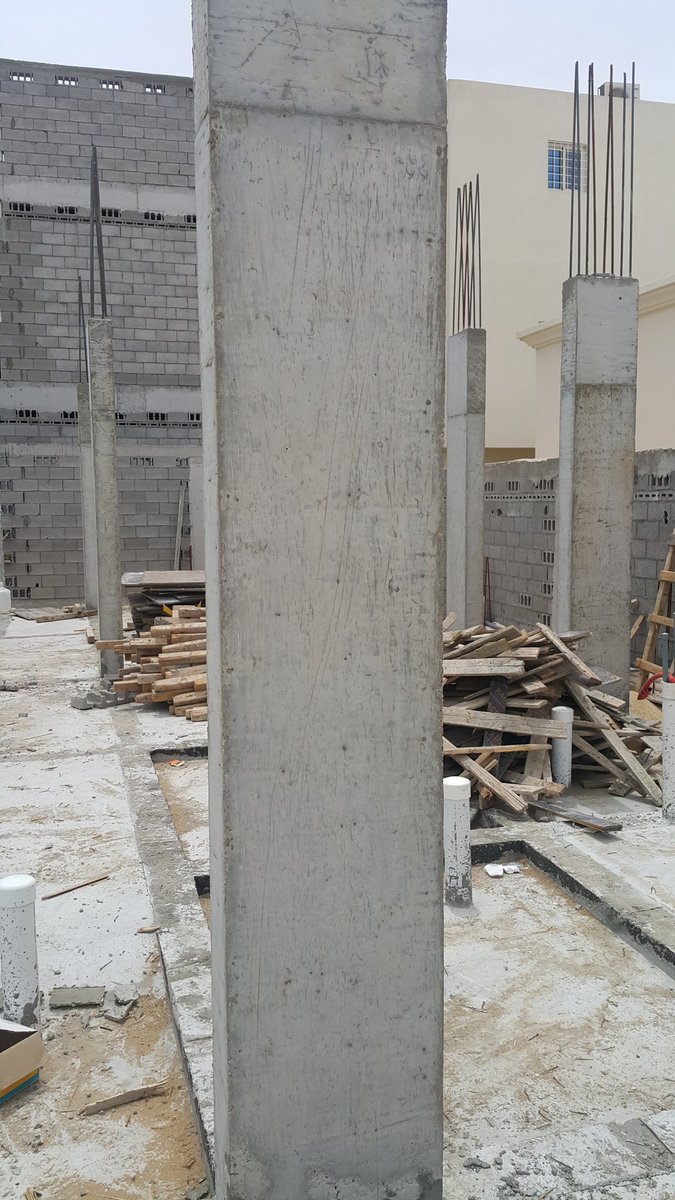

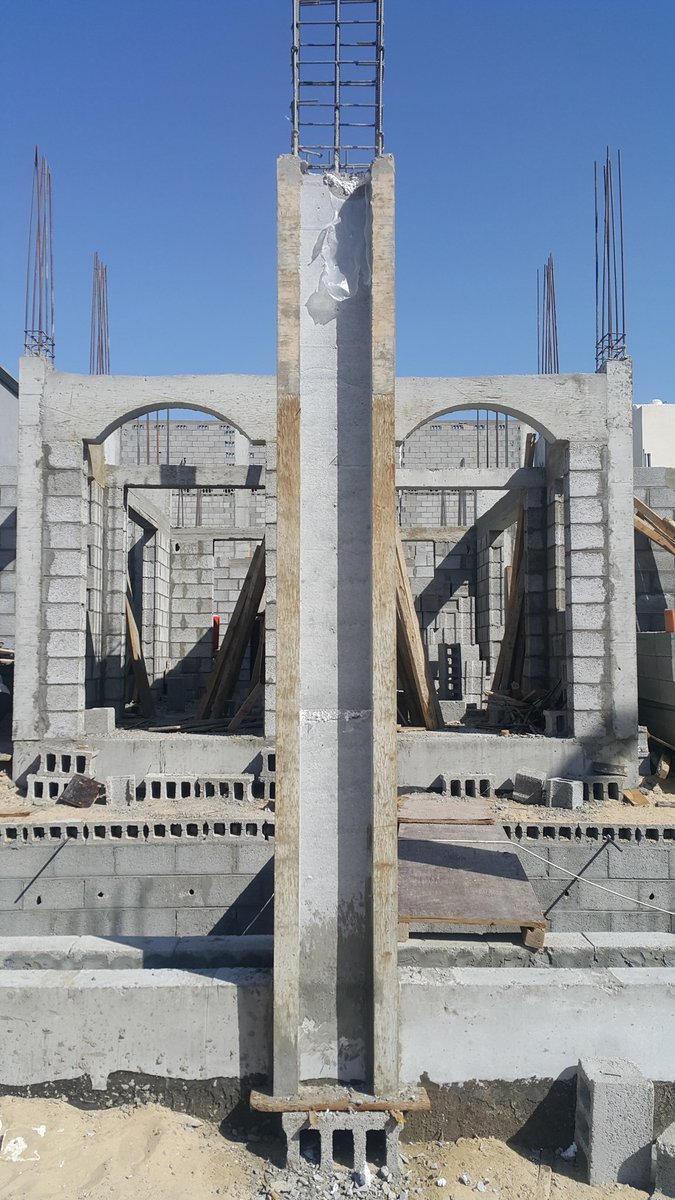

الاعمدة بعد الانتهاء من الصب واستخدام الهزاز

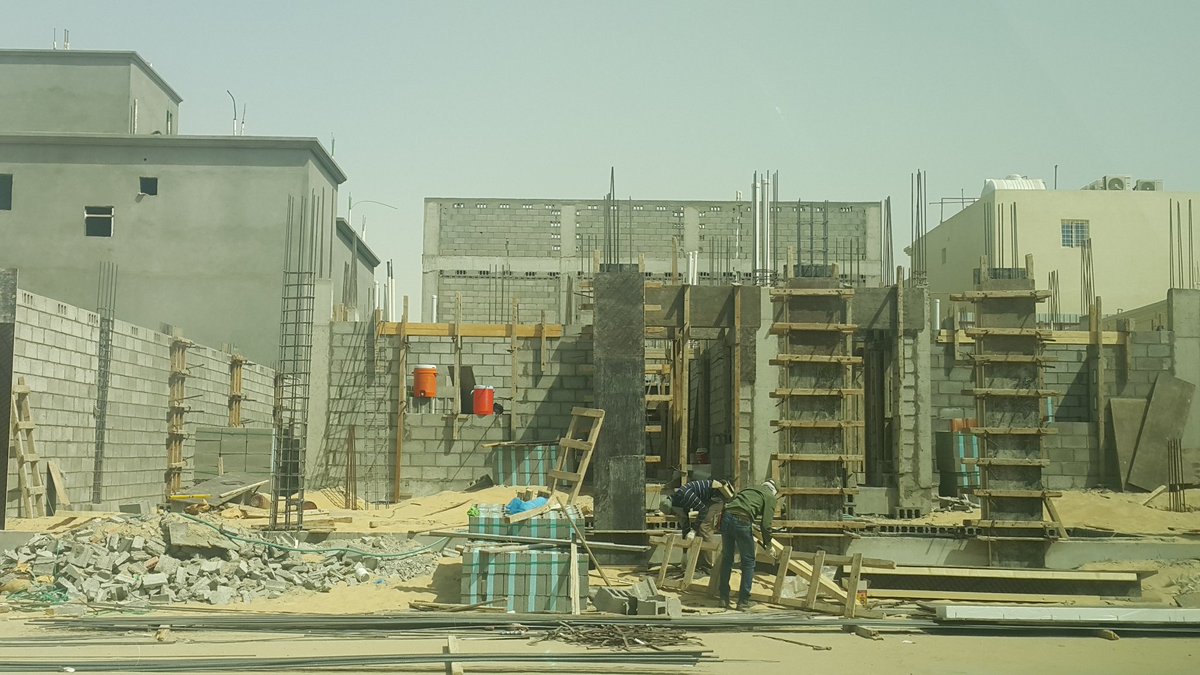

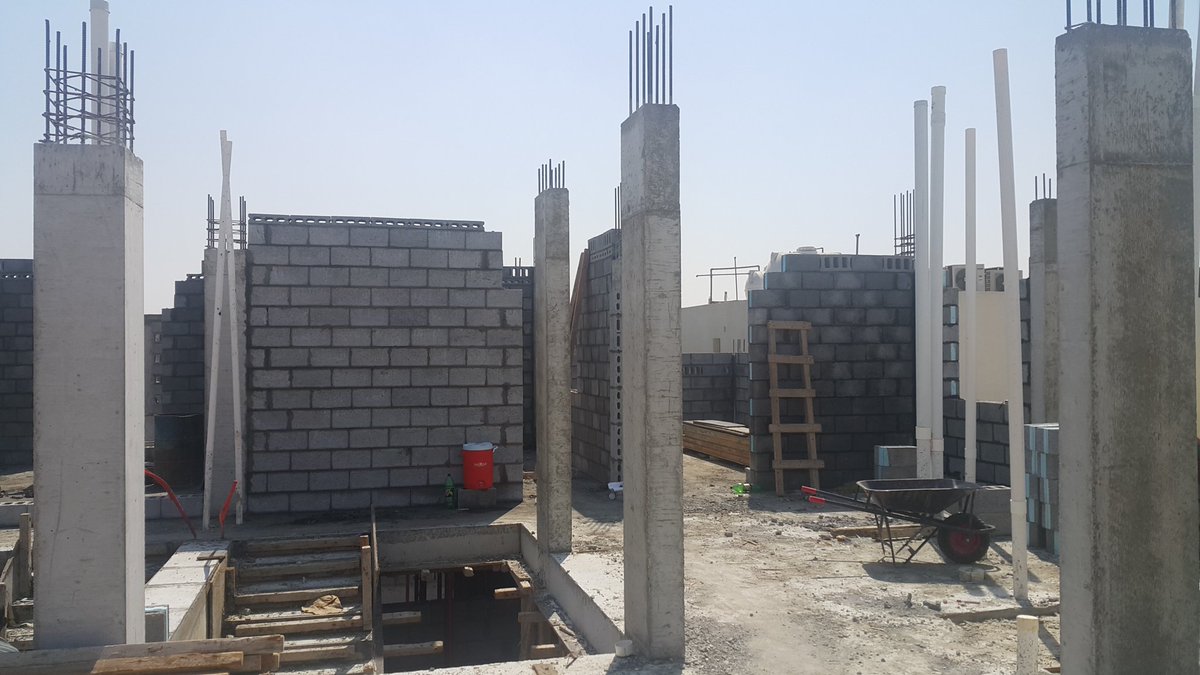

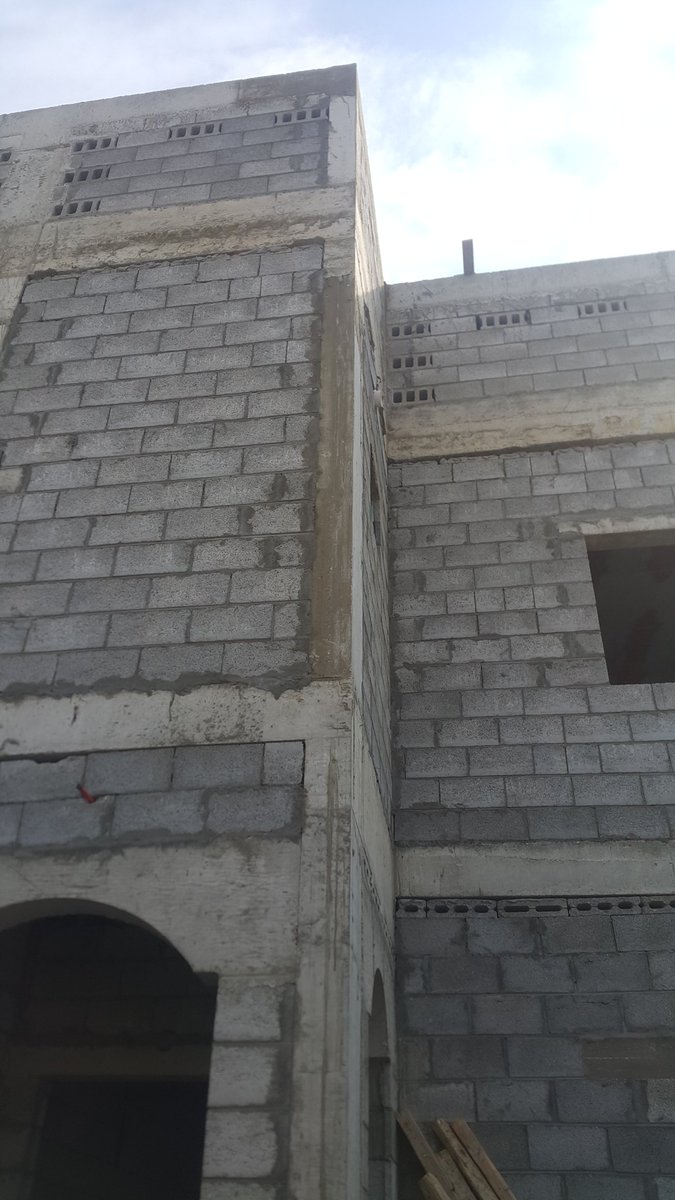

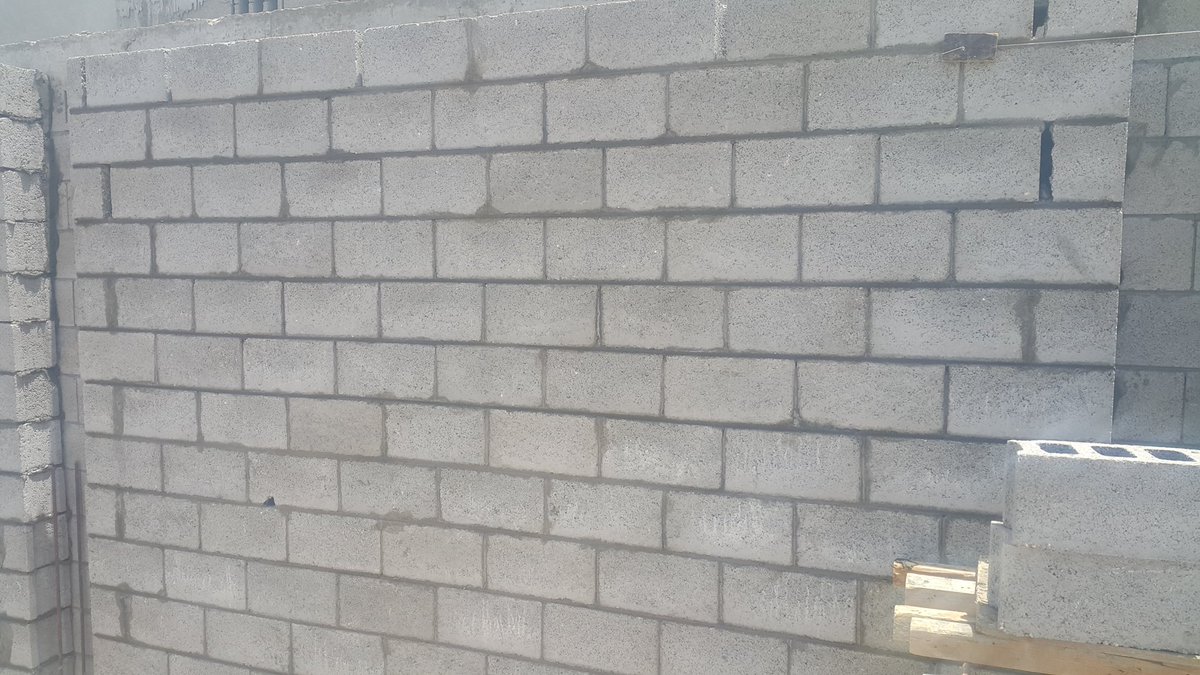

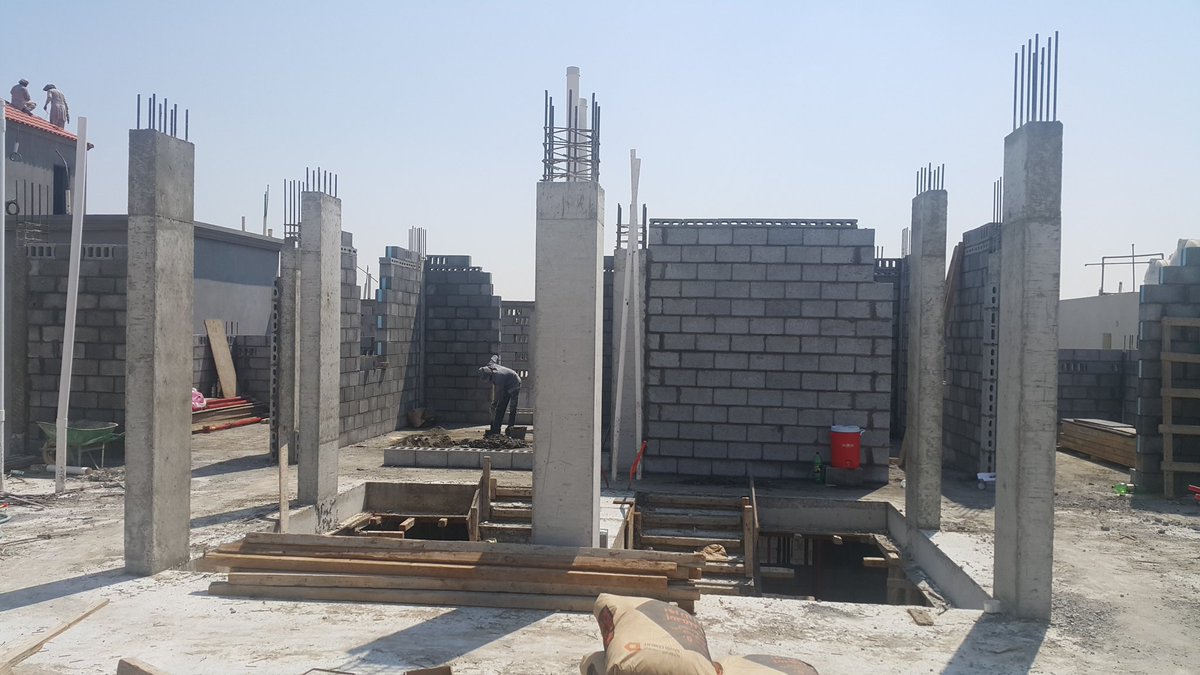

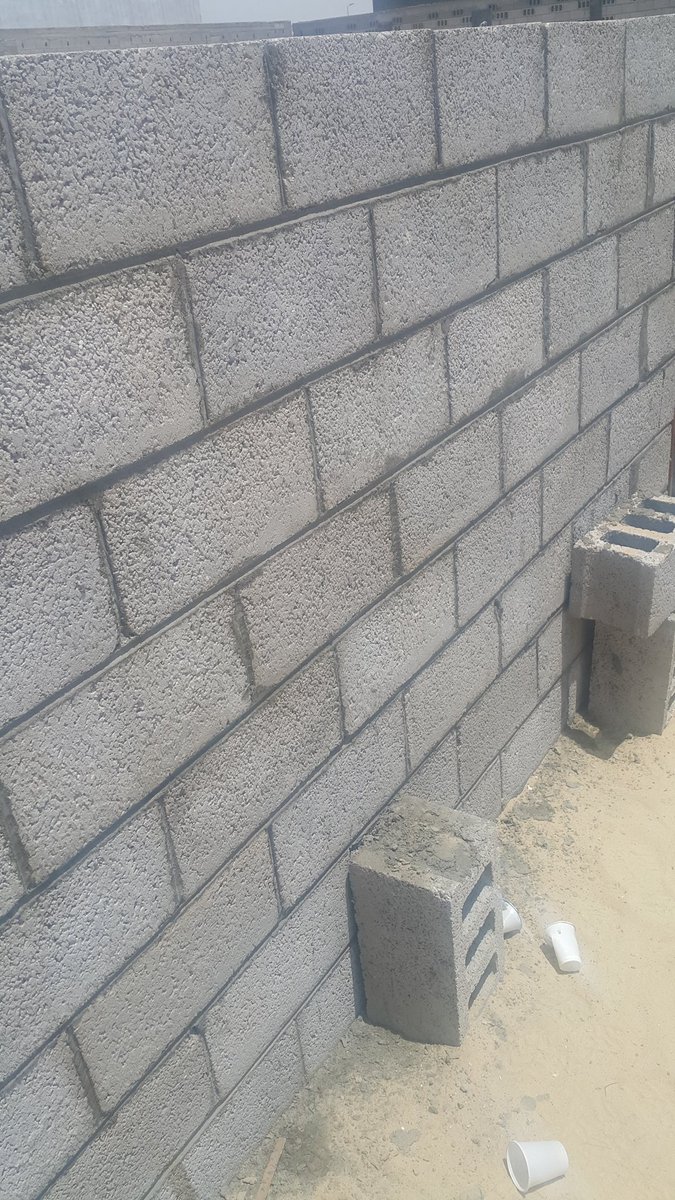

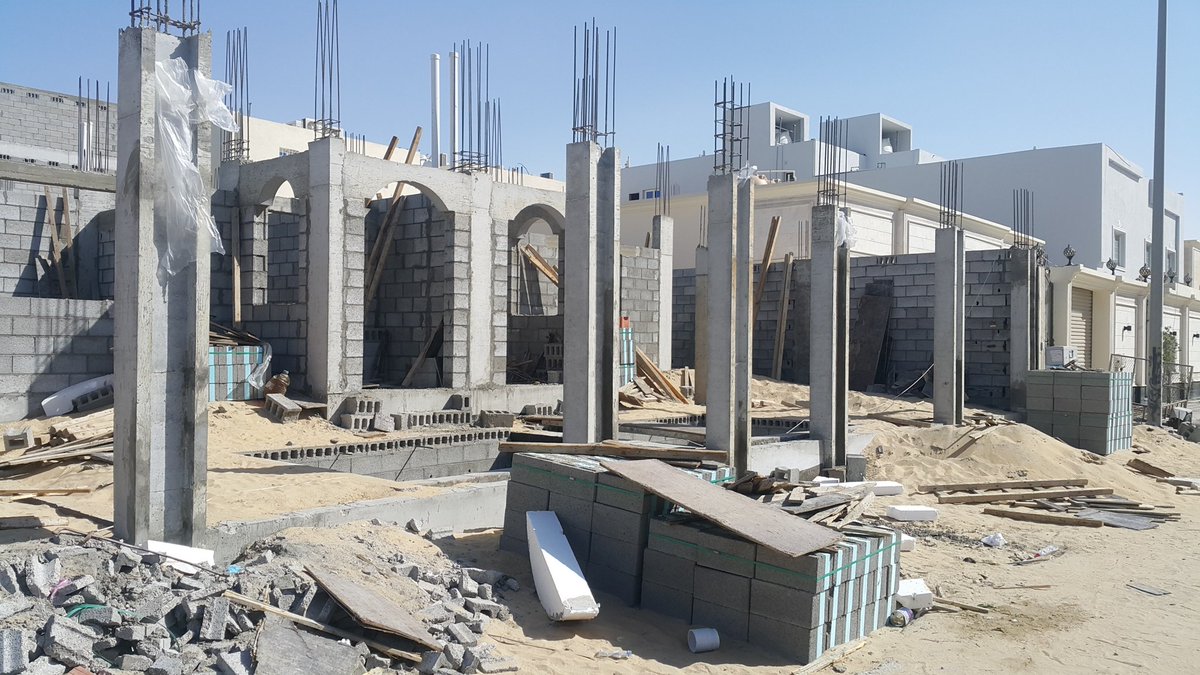

البدء في بناء طابوق السور والمبنى مع التكحيل واستخدام الخيط والبلبل

البدء في اعمدة الواجهة بالديكور واعتاب الابواب والنوافذ بعمل منسوب ارتفاع متساوي لها

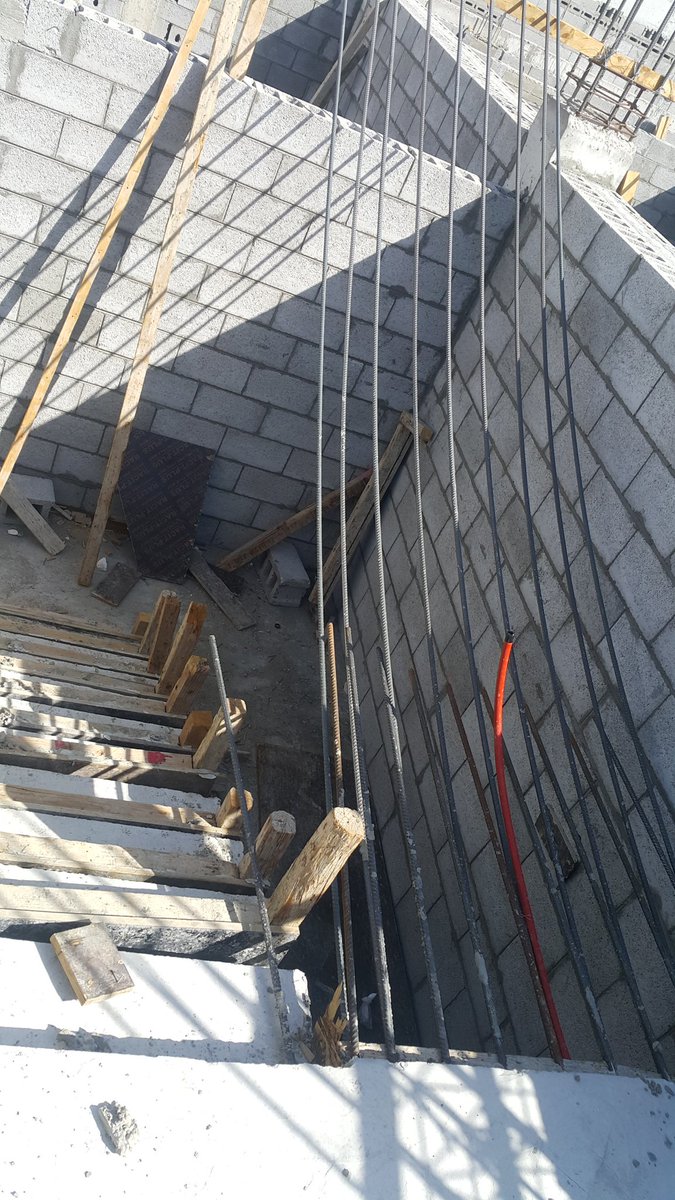

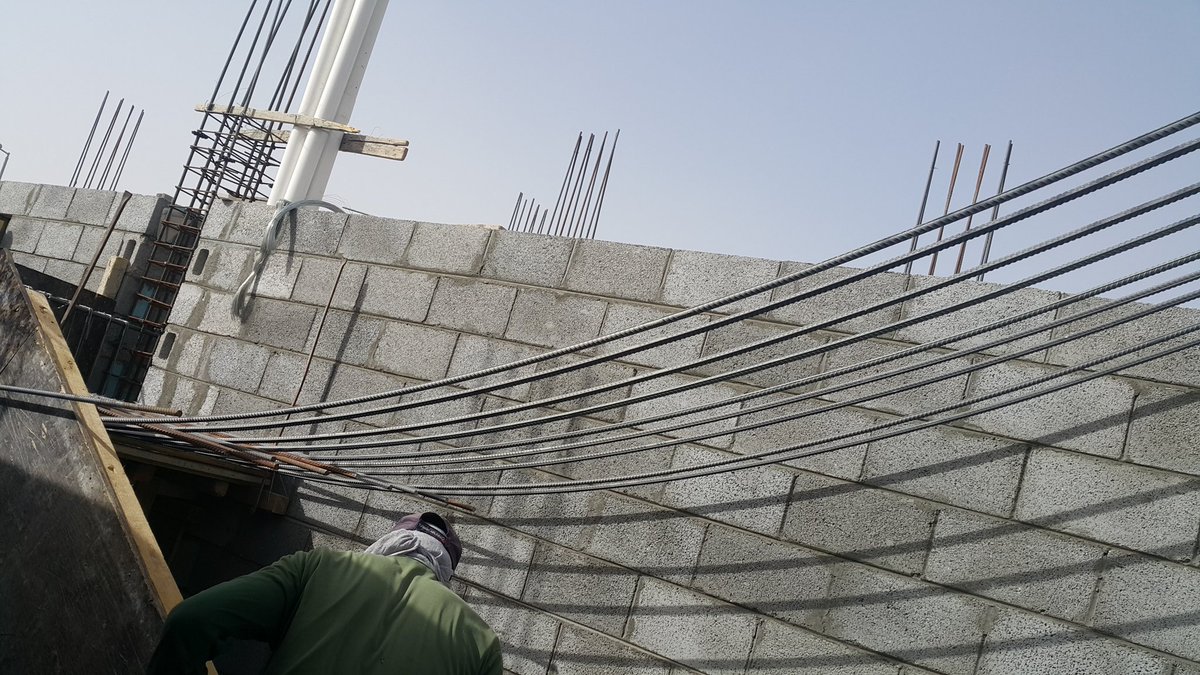

تجهيز الدرج طبقتين حديد مع مد احد اشاير الطبقات مباشرة للدور الاول دون توصيل

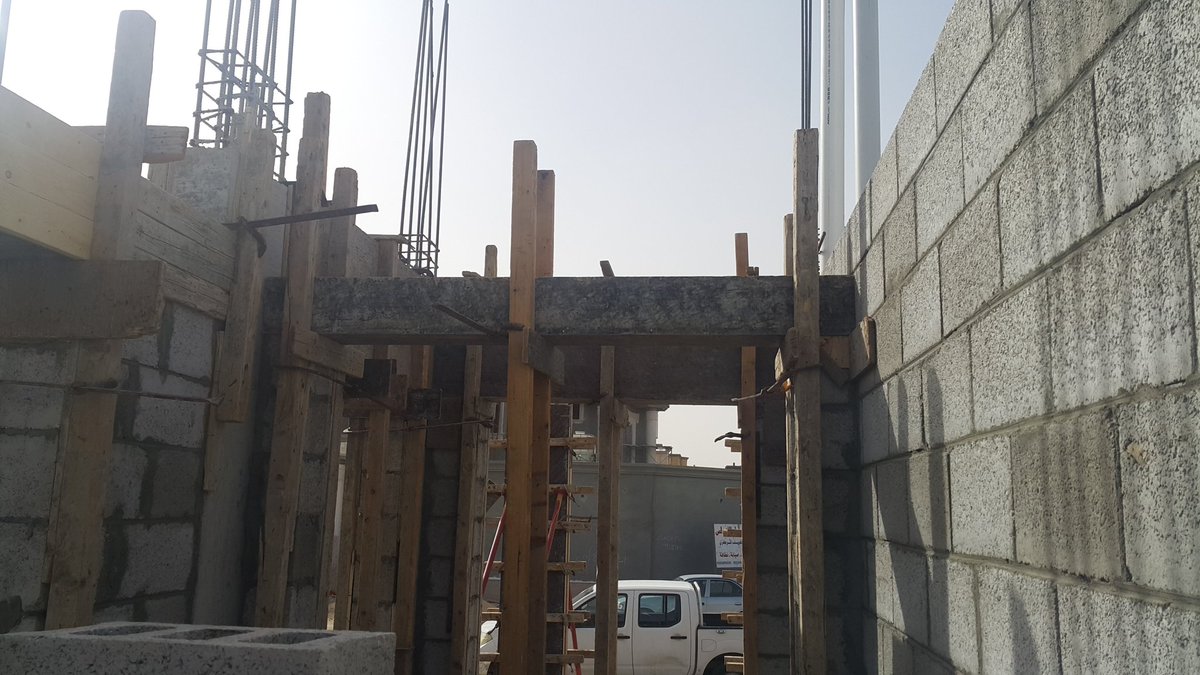

الانتهاء من صب الاعتاب والدرج واعمد سور الواجهة بالديكور

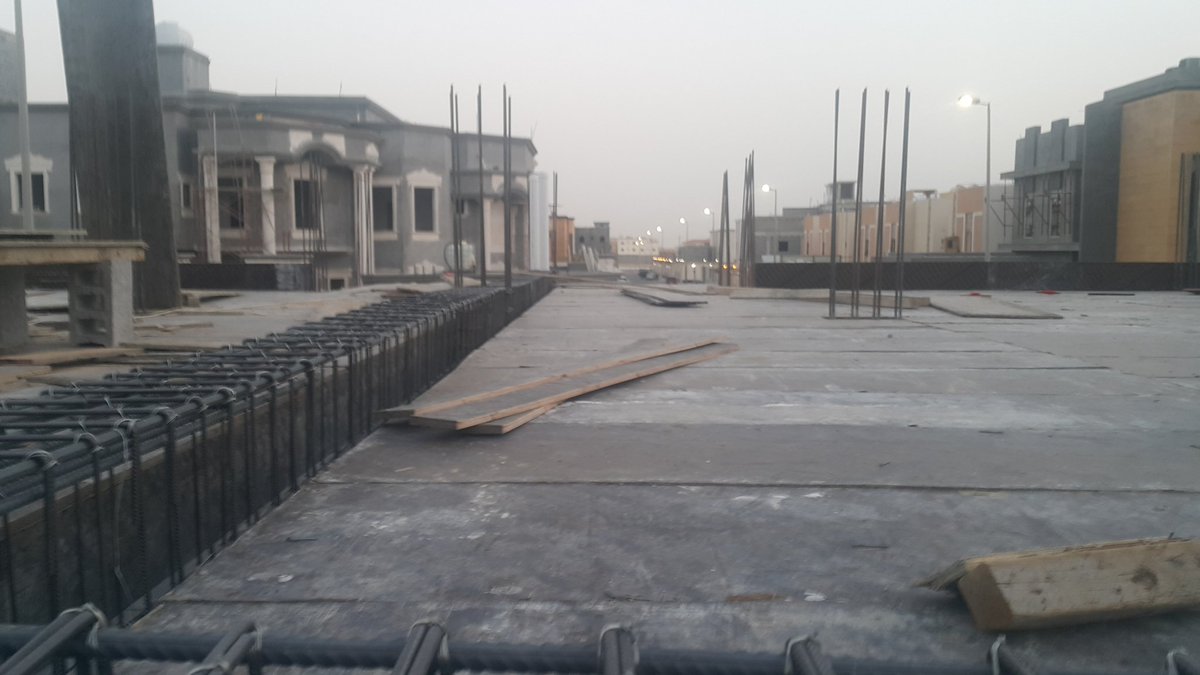

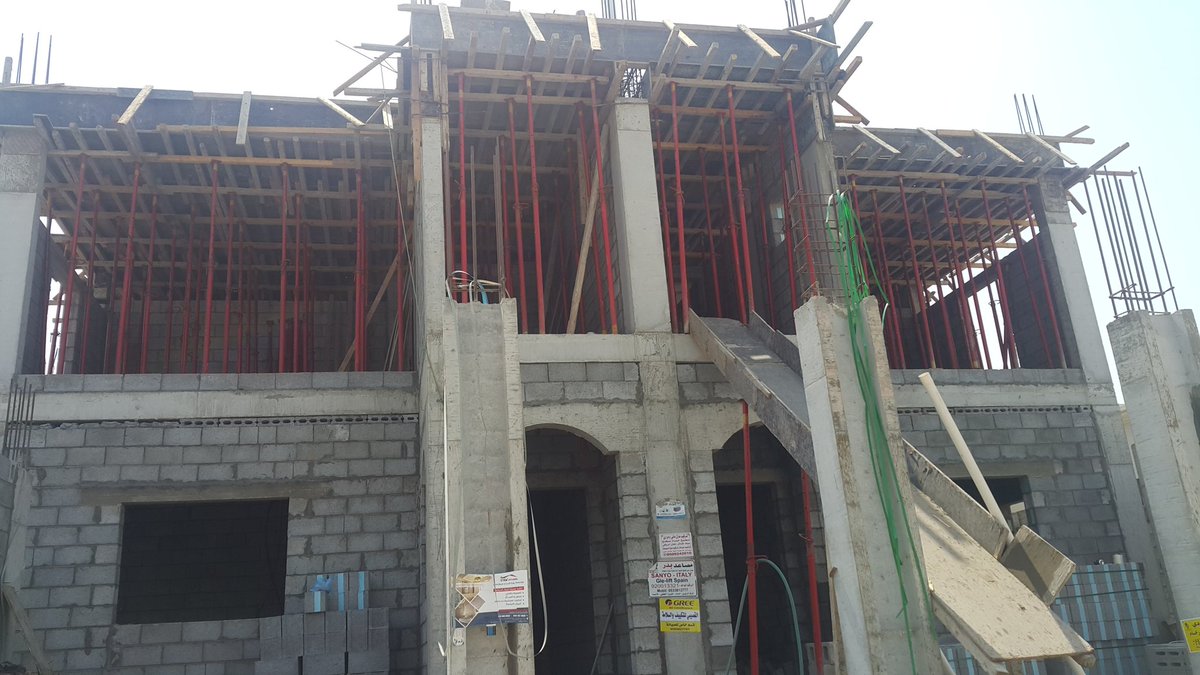

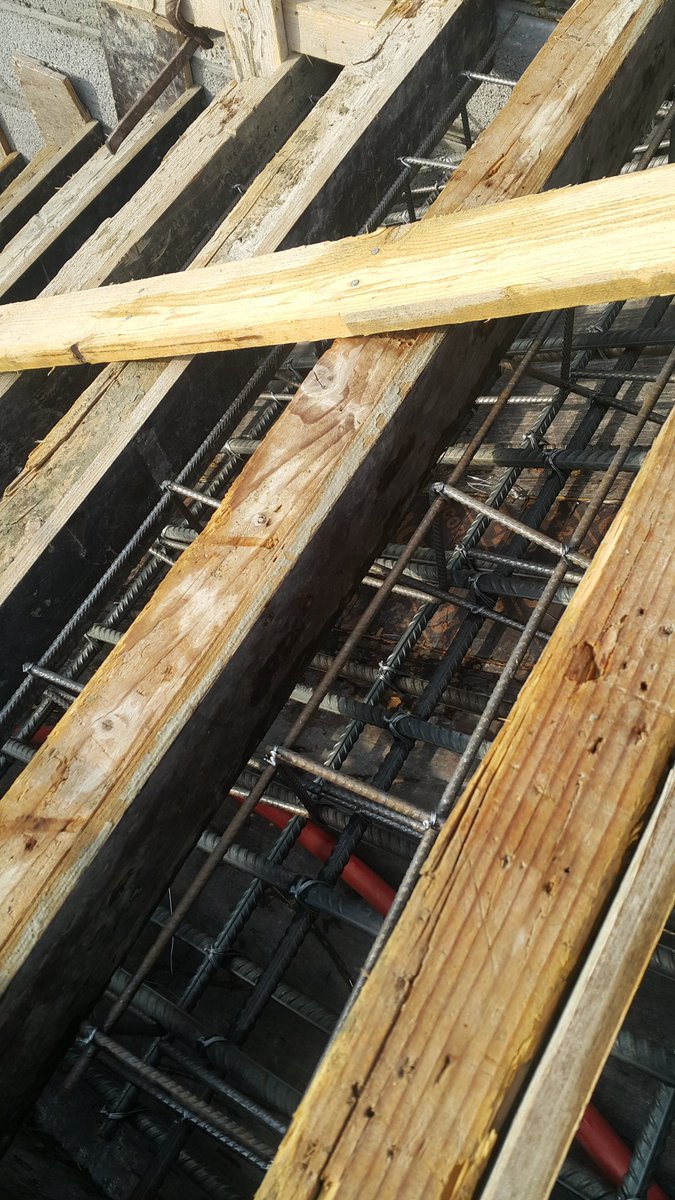

تخشيب السقف شدة واحدة دون فواصل طابوق الغرف .. ماعدا جسر مقلوب فاصل للدبلكسين مع تغطية الطابوق بسفرة بلاستيك من اسفل الجسر

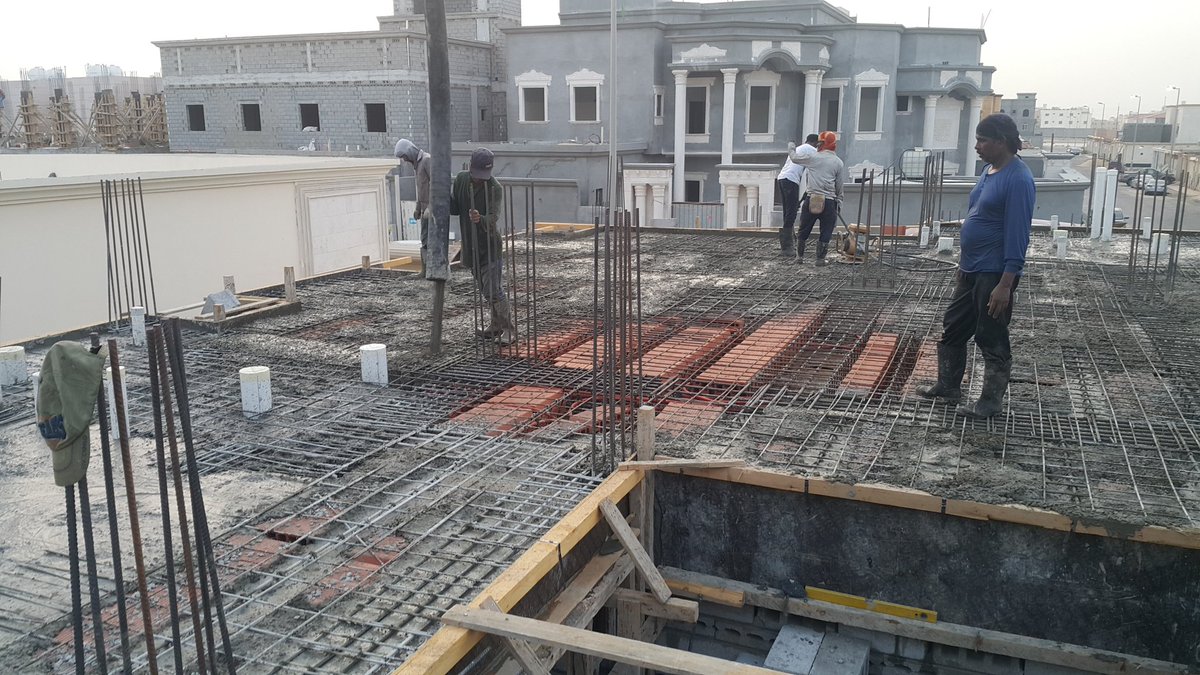

البدء في تسليح جسور السقف

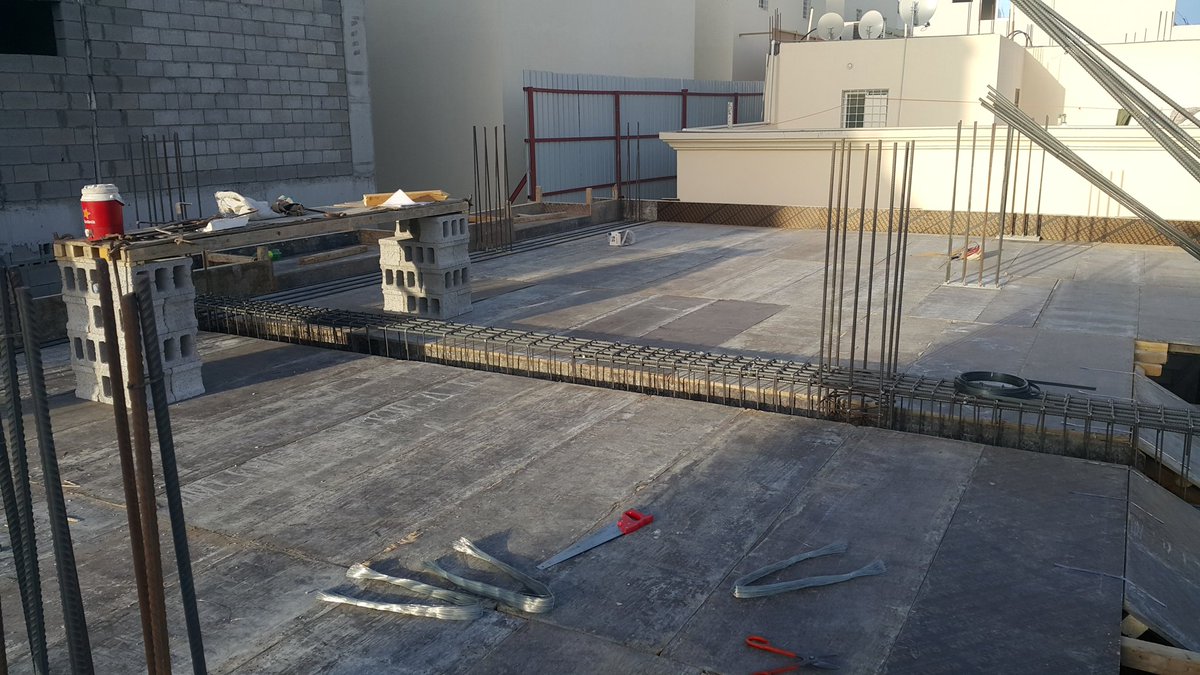

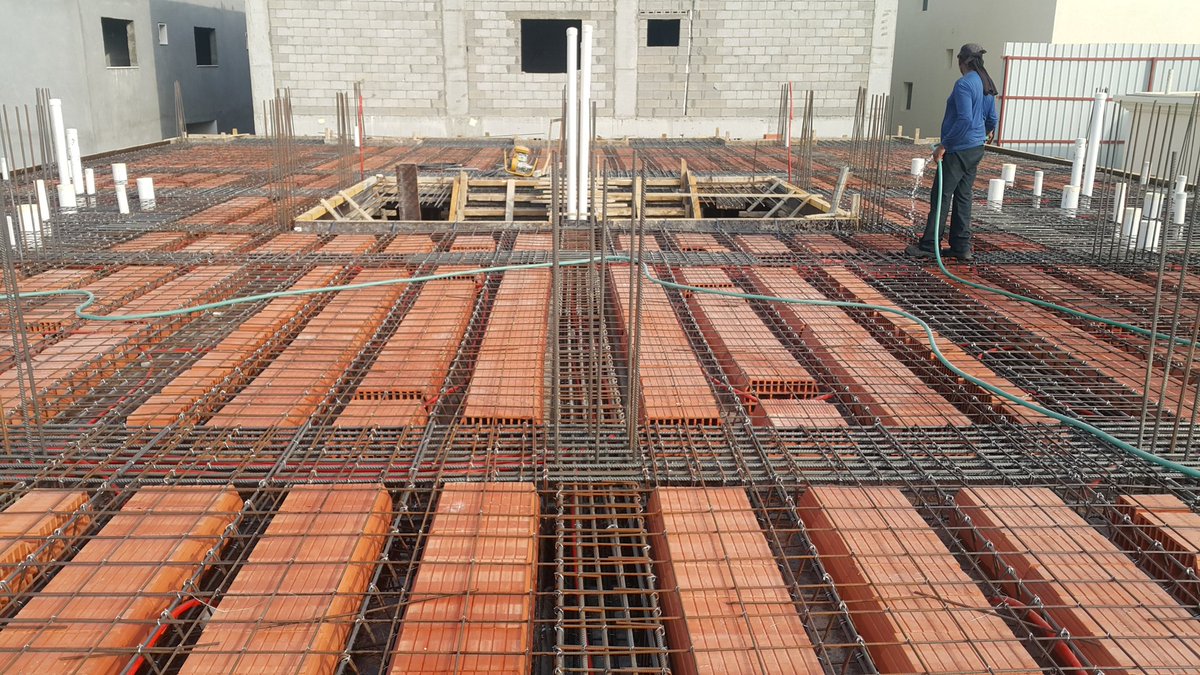

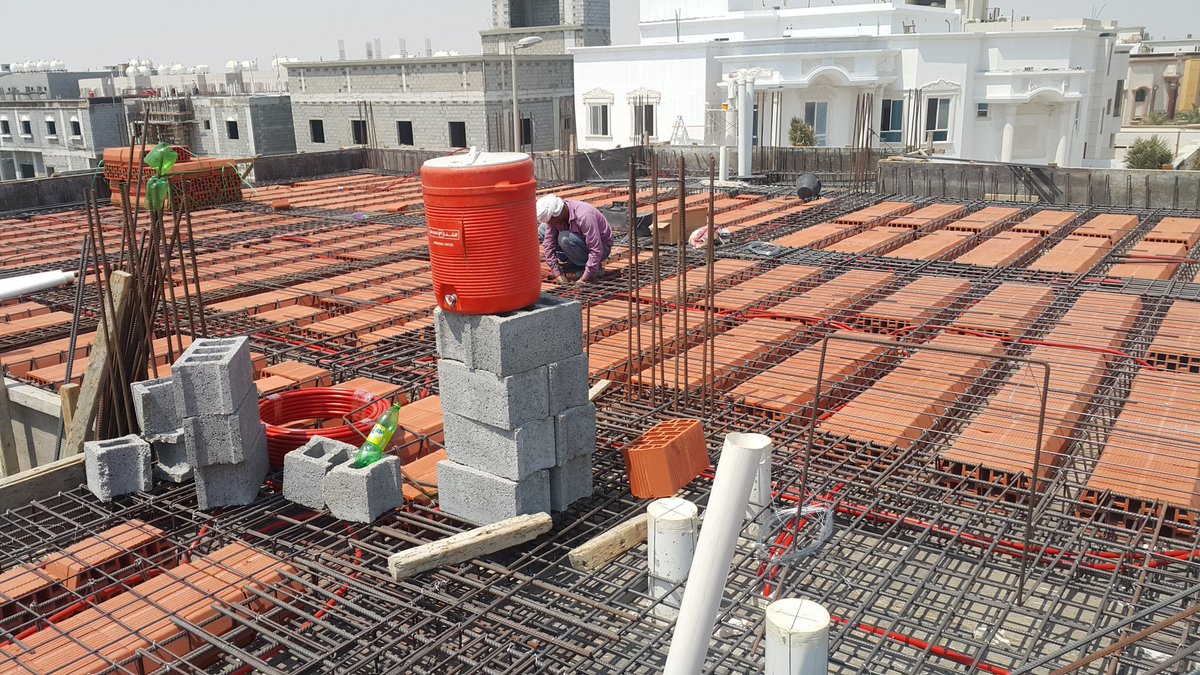

صور توضح تسليح اعصاب الهوردي والجسور وامتداد الكابولي
صور توضح عتبات ومقص الدرج عند إلتقائه بتسليح السقف
رش السقف بمياه حلوه قبل الصب بنصف ساعة تقريبا للحفاظ على رطوبة الخرسانة والتبريد والتنظيف من الشوائب
صور توضح صب خرسانة السقف مع استخدام الهزاز ويتضح عدم استخدام الشنبر في تثبيت اخشاب السقف في الحواف
الصور توضح اليوم التالي بعد صب السقف ويلاحظ الحرص على انخفاض مستوى صب دورات المياه 10 سم تقريبا
في المرحلة التالية يتم تكرار ماسبق من اعمال الدور الارضي للدور الاول من اعمدة وطابوق واعتاب وسقف .. مع ملاحظة عدم استمرار الاعمدة المنتهية في السقف

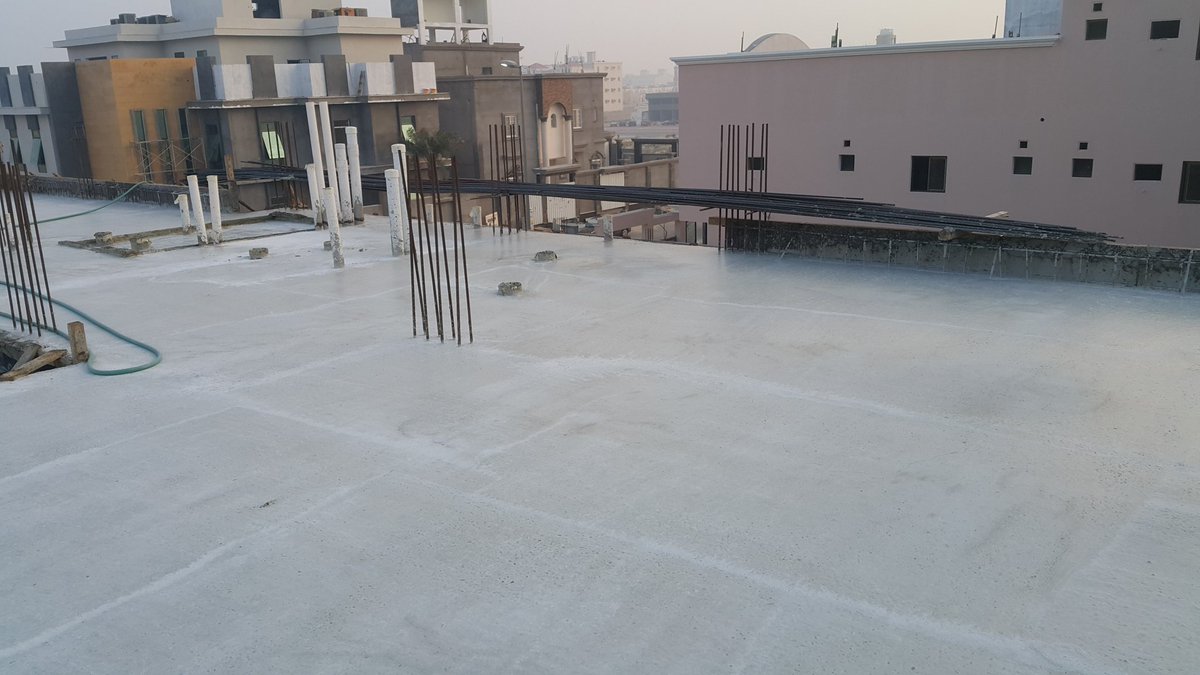

في سقف الدور الاول والملحق يتم عمل جسر مقلوب لكافة الاسطح المكشوفة سواء يتم بناء طابوق الوارش فوق الجسر او بدون بناء طابوق كما في سطح الملحق

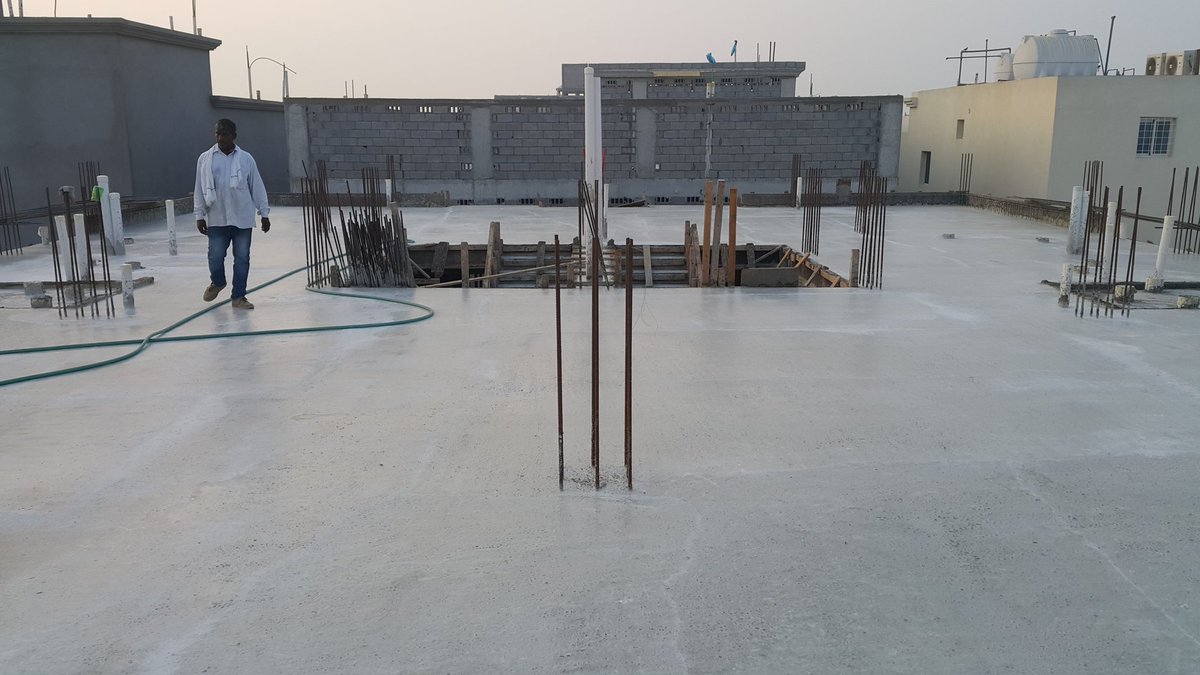

تسليح سقف الدور الاول على وشك الانتهاء
الصور توضح بعض الاجزاء
صور للسقف بعد يوم من صب الخرسانة

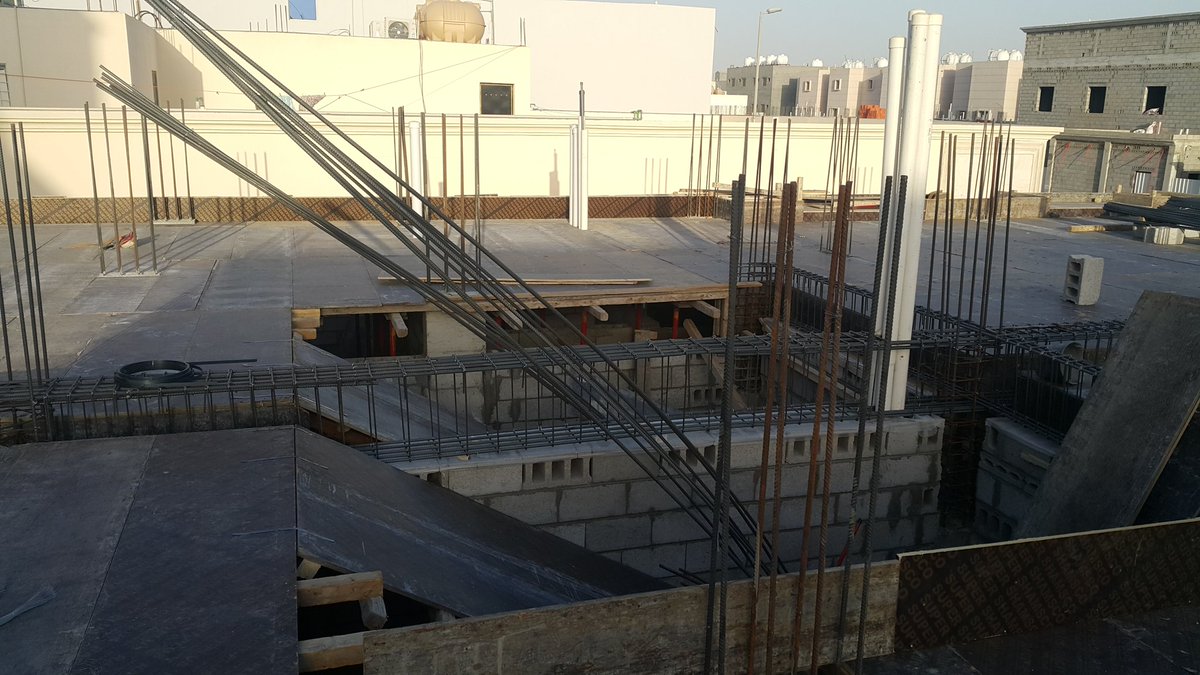

تم اكمال الوارش والملحق العلوي مع ملاحظة عمل جسر مقلوب على كامل سقف الملحق العلوي ايضا
صور للمبنى بعد الانتهاء من التنفيذ ولله الحمد
