ب 13 خطوة بس راح اشارك معكم مراحل بناء العظم للمباني والفلل من البداية وحتى النهاية بالصور والتفاصيل✅
ثريد يهم المقبلين على البناء 🚨
#عقارات #الحرم
اولاً
بعد اعتماد التصميم النهائي لمنزلك ، يتم هنا استلام المخططات من المكتب المصمم مع ضرورة ان تكون مخططات متكاملة من (معماري وانشائي وسباكة وكهرباء) وتسليمها للمقاول وتسليمه كامل الموقع للبدأ في تنفيذ هذه الرسومات ونقلها على ارض الواقع 🏘
#تصميم_معماري #تاسي
ثانياً
البدأ في اعمال الحفر لمنسوب القواعد الموصى به حسب تقرير مختبر التربة [الارض العزاز ] مع ضرورة دك الارض بعد حفرها

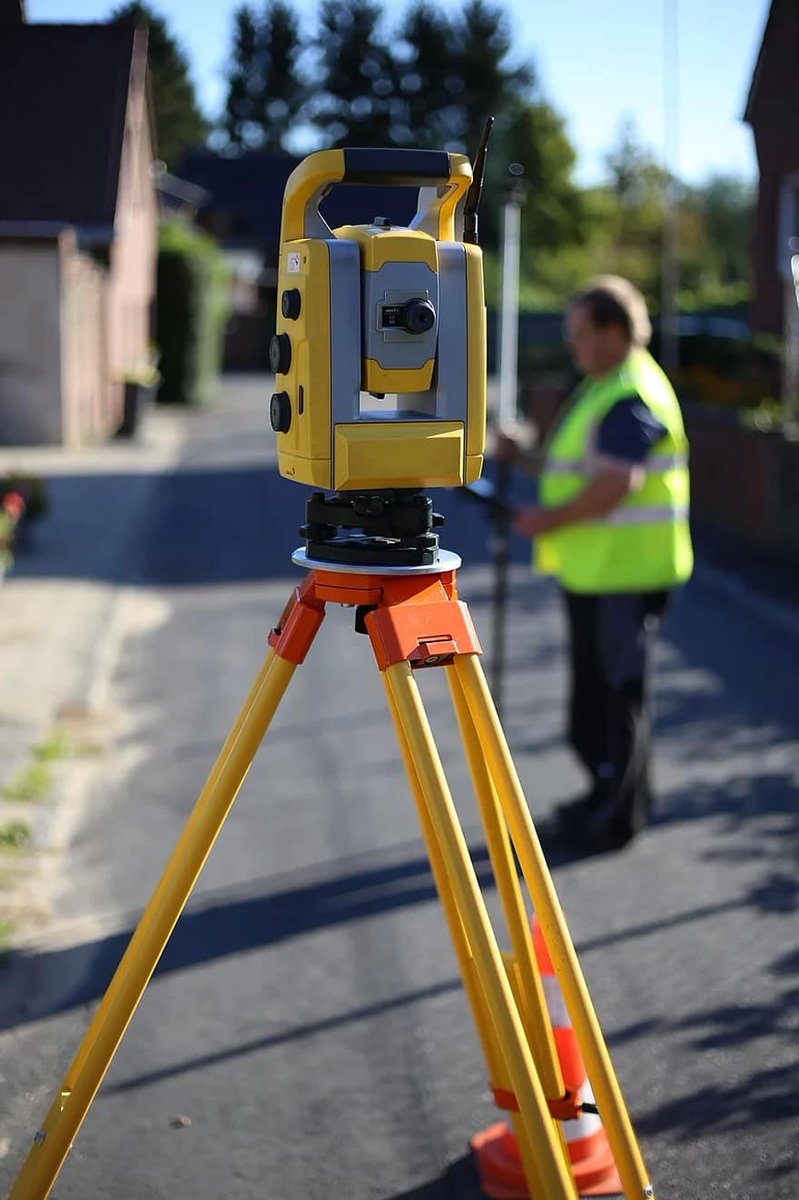

بعد ذلك يتم تحديد اماكن القواعد باستخدام الطريقة التقليدية (الخنزيرة) او بأستخدام جهاز الرفع المساحي وهو الافضل
#كود_البناء #اراضي
ثالثاً

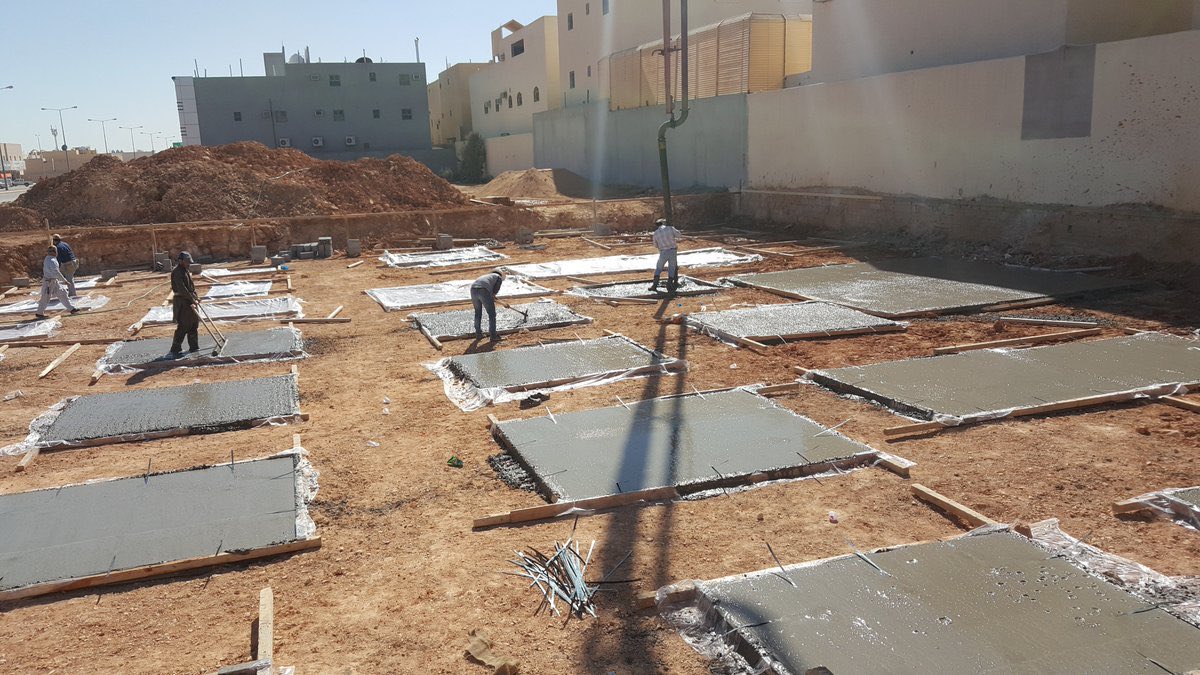

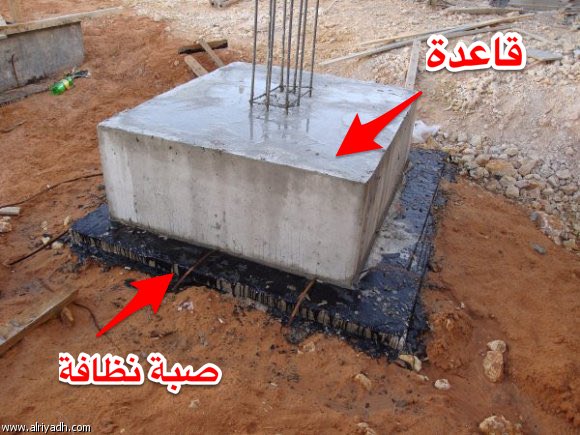

بعدها يتم وضع اكياس نايلون ثم صب صبة النظافة
بعد الصب يتم عزل صبة النظافة باستخدام دهان البيتومين السائل او بالرولات
ملاحظة :
-سماكة طبقة النظافة 10 cm
-الغطاء الخرساني " البسكوت" لاي عنصر مدفون مثل القواعد والميدات والرقاب لايقل عن 5 cm
#وعي_البناء #تصميم_داخلي
رابعاً

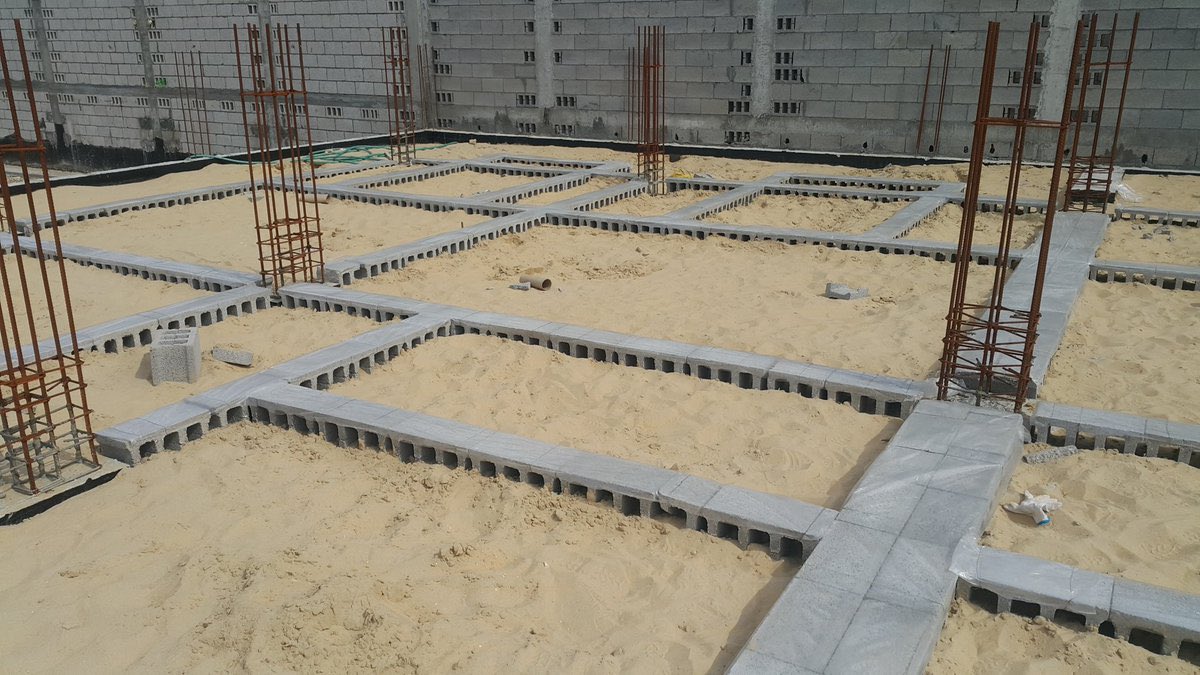

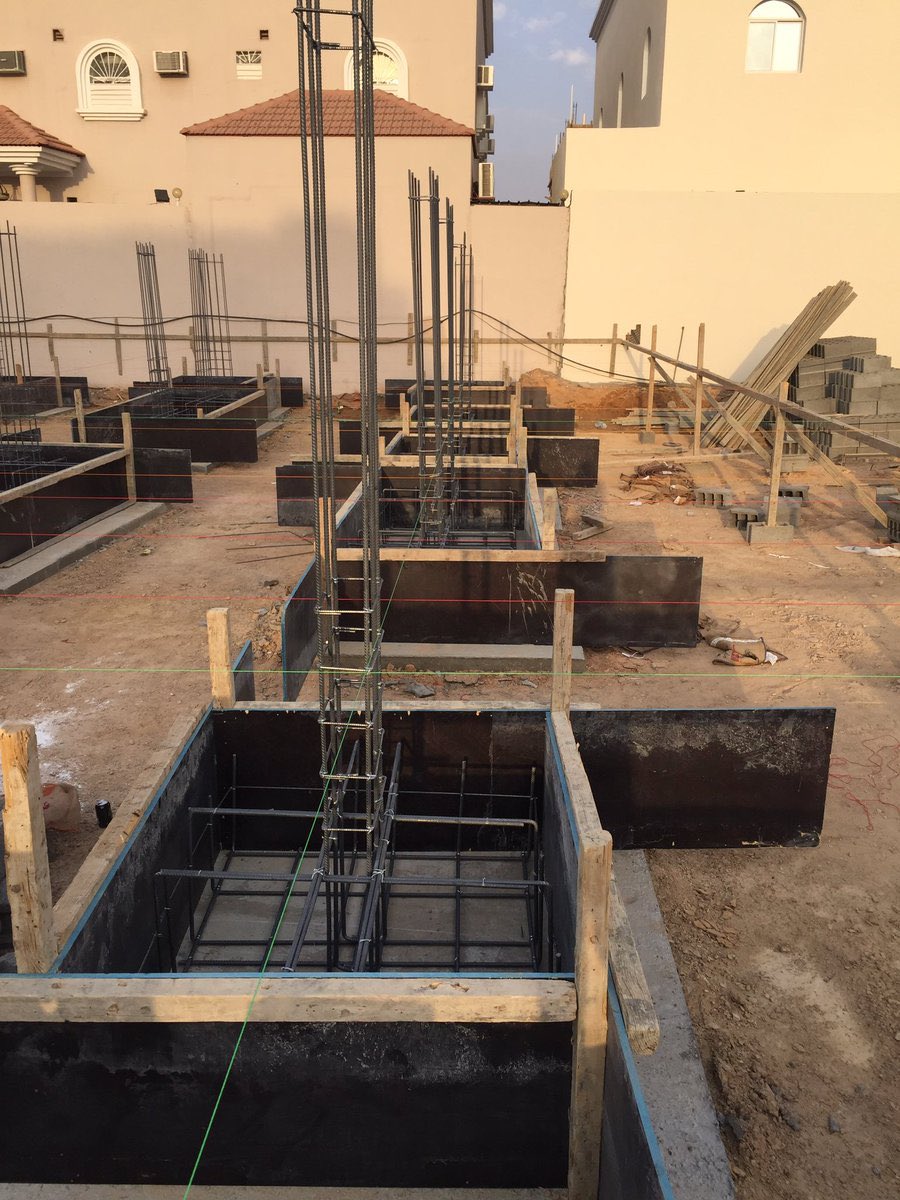

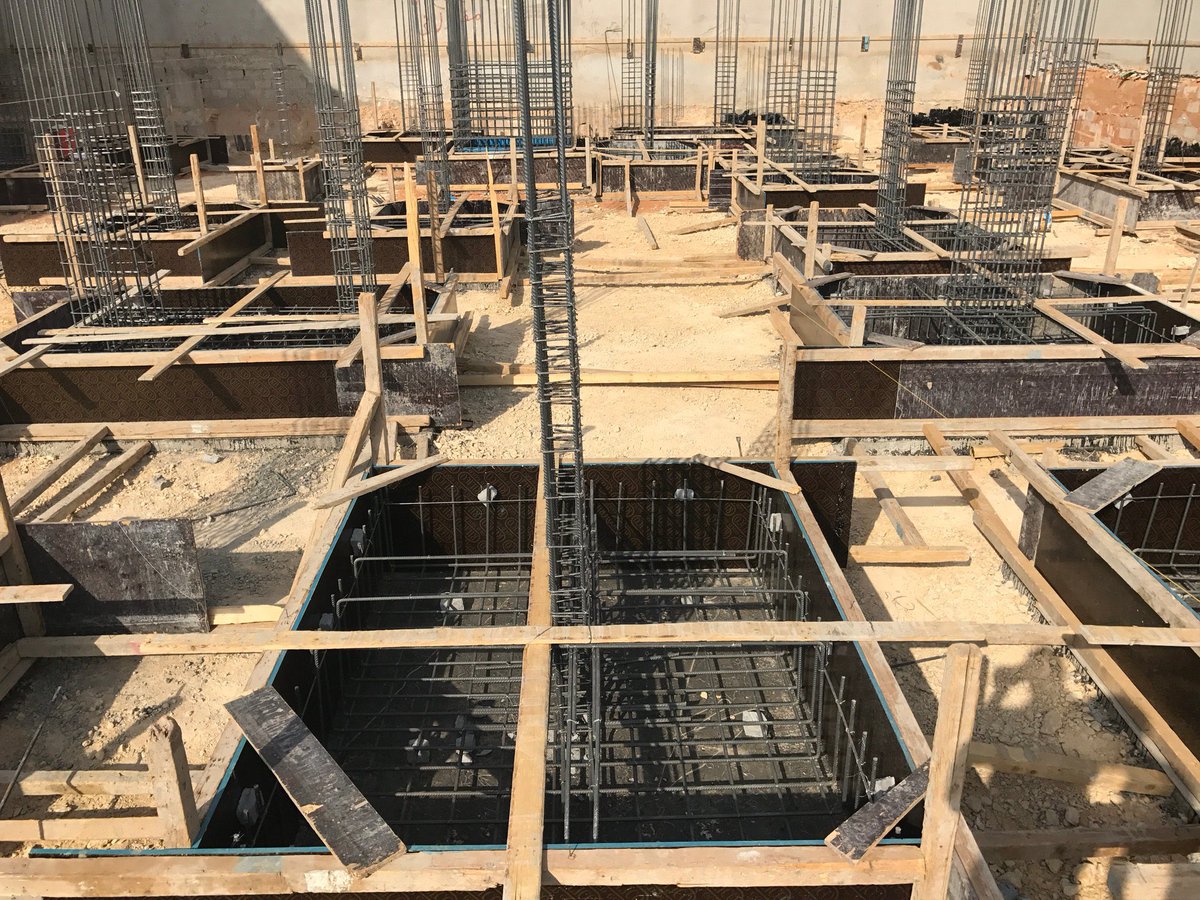

البدأ باعمال تخشيب القواعد سواء لبشة او منفصلة ووضع حديد التسليح حسب تفصيل المخطط الانشائي
ملاحظة : يمنع دمج القواعد المنفصلة حتى لوكانت قريبة من بعضها لان عند دمجها تصبح مشتركة والمشتركة يتطلب تسليحها شبكتين حديد بعكس المنفصلة شبكة واحدة فقط
#تكاليف_البناء #مقاولات
خامساً
يتم عمل تخشيب وتسليح الرقاب وهي اعمدة فوق القواعد وترفع المنسوب الى الميدة.
بعد صب القواعد والرقاب يتم عزلهم باستخدام البيتومين السائل او بالرولات
مع ضرورة تكثيف الكانات في الرقاب لانه اكثر جزء عليه احمال في المبنى
#مخططات_فلل #تصميم_ديكور
سادساً

مرحلة كرسي الميدة ومن المهم وضع جدار بلك من اسفل القواعد حتى اسفل الميدة لمنع تحرك الدفان اثناء الحفر او بناء الجار مستقبلا في الاماكن التالية :
⁃تحت الاسوار بالكامل
⁃حول محيط حدود المبنى الخارجية
#خطوات_التشطيب #البناء
سابعاً
داخل المبنى لايحتاج عمل كرسي للميدة بل يتم الدفان مباشرة ورفع مستوى الدفان حتى قبل منسوب الميدة ويتم عمل صبة النظافة او بلك لتاسيس الميدة فوقها مع ضرورة العزل قبل الميدة
ويفضل الدفان بناتج الكسارة الصبيز Sub-base
وعلى طبقات مع الدك ورش الماء
#عقارات_الرياض #الرياض
ثامناً

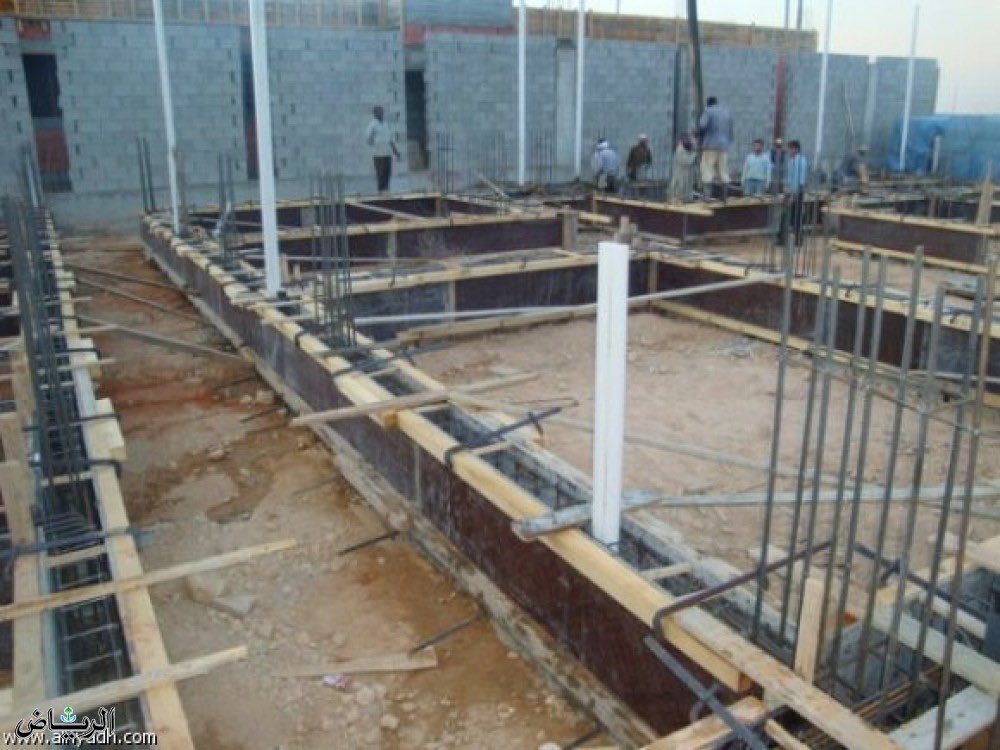

بعدها نبدأ بتسليح وتخشيب الميدة حسب المخطط الانشائي مع ضرورة زرع اشاير حديد تسليح الدرج في الميدة قبل صبها
احرص على استقامة الميدة لانها الاساس للغرف والاسياب✅

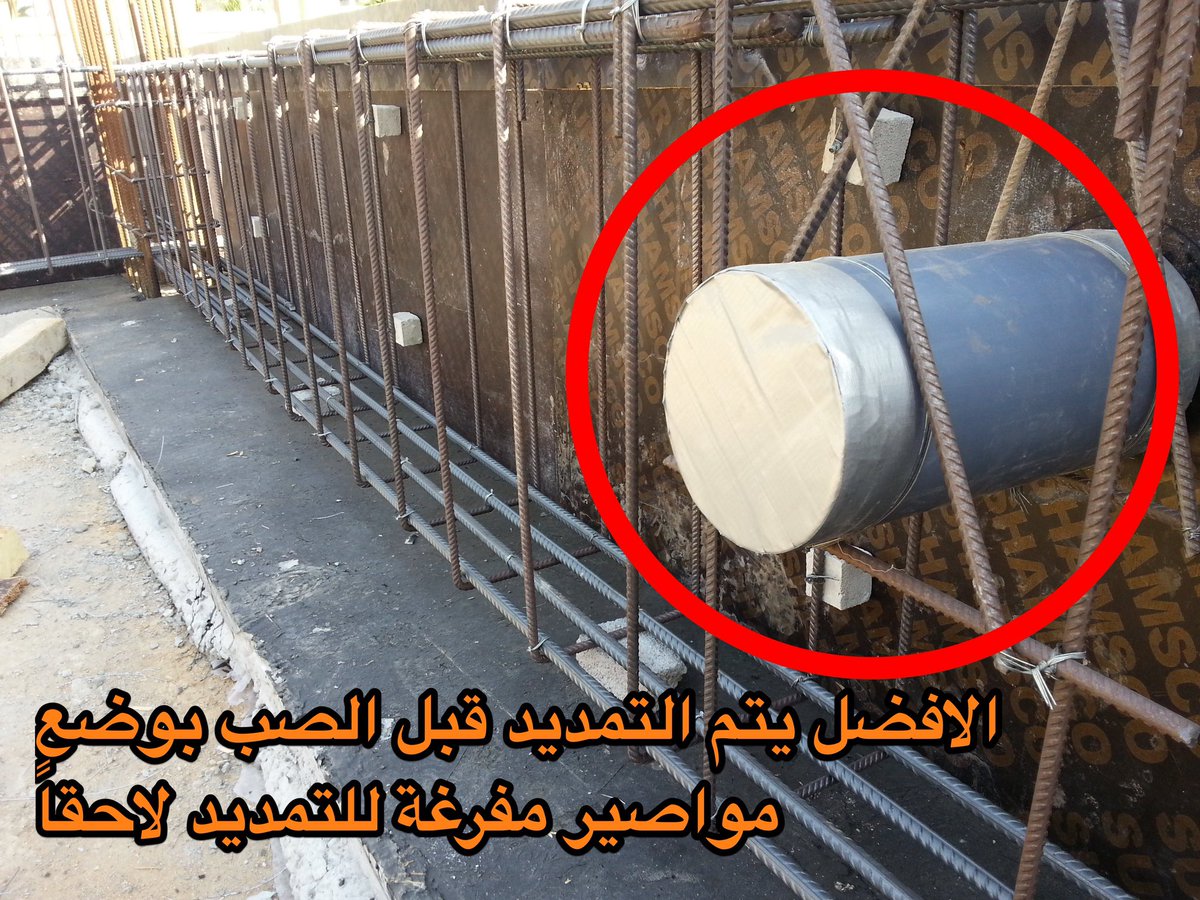

في هذه المرحلة يبدأ عمل السباك والكهربائي للبدأ في التأسيس وتركيب الجلب(فتحات بالخرسانة)
#معلومة #كوفيد_19
تاسعاً

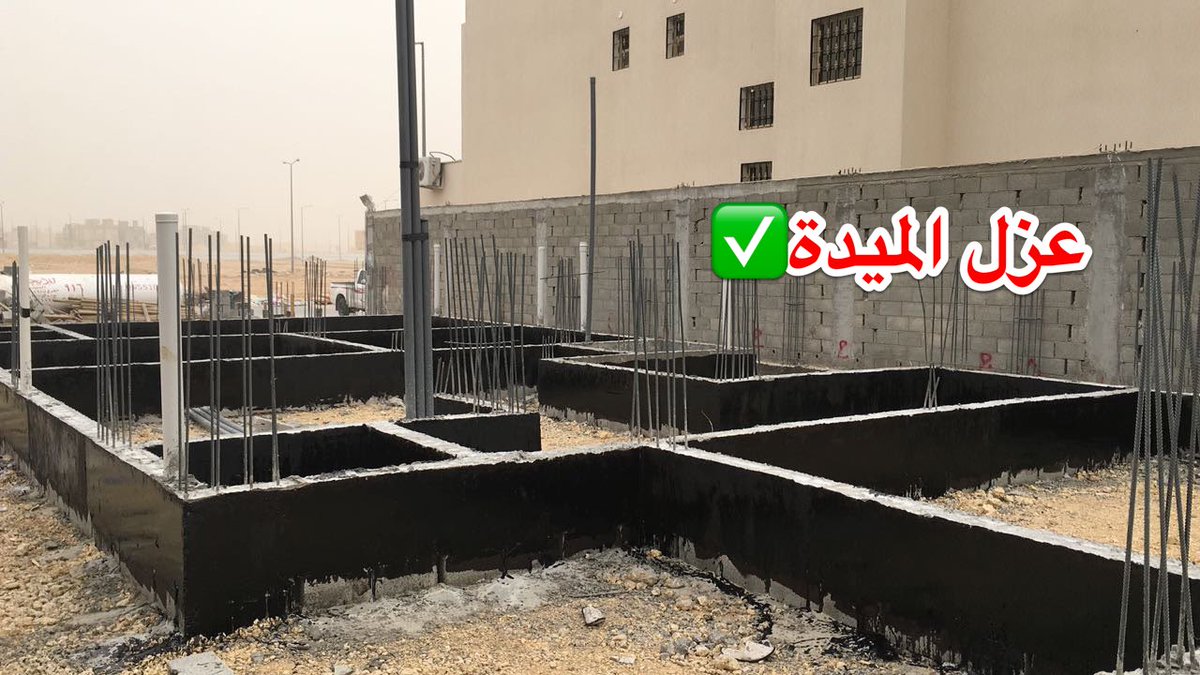

بعد ذلك نعزل الميدة و نقوم باعمال الدفان الاخيرة للميدة مع ترك مسافة 10 cm من اعلى الميدة

ثم نقوم في المسافة المتروكة ال 10 cm بصب ارضيات الدور الارضي وطريقتها كالتالي (وضع شبك حديد 8 ملم ونصب عليه الخرسانة).
ملاحظة :صبة الارضية تكون بين الميد ✅
وليست فوق الميدة🚫
عاشراً

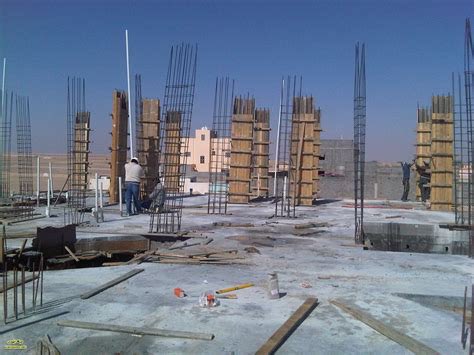

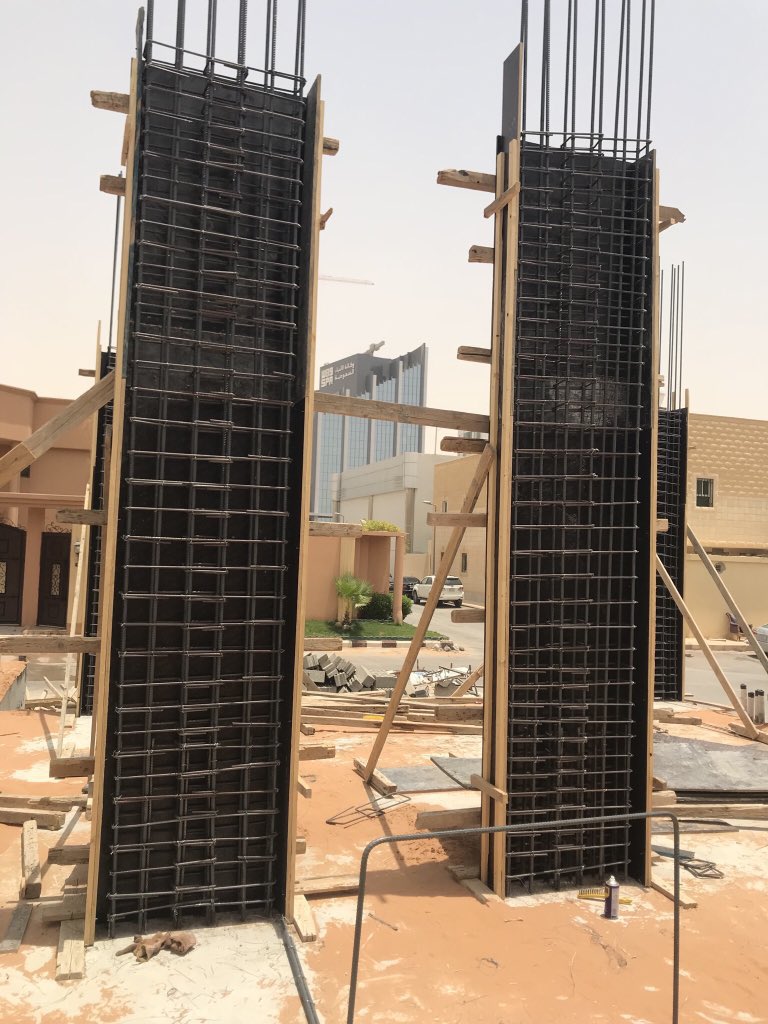

مرحلة الاعمدة يقوم النجار بتخشيب الاعمدة وبعدها الحداد يفصل الحديد حسب المخطط الانشائي ويتم تركيب العمود فوق الاشارات المزروعة مسبقاً في الميدة .
مع ضرورة ترك فراغ 2.5 cm غطاء خرساني

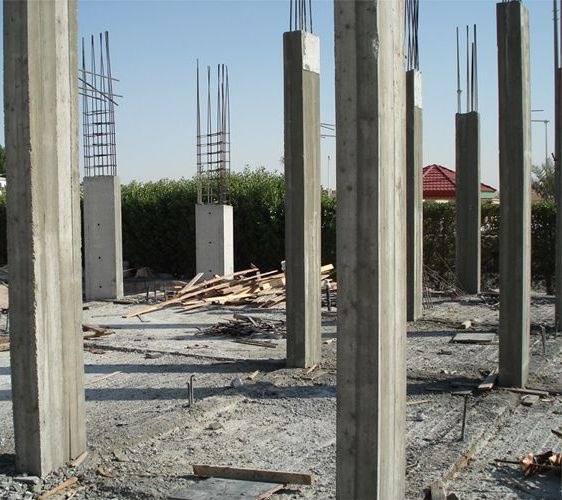

بعدها يتم الصب للاعمدة مع الحرص على استخدام الهزاز والصب من مسافة قريبة
#البناء
ملاحظة هامة📌
هندسيا لايفضل بناء البلك ثم صب العمود
لانه راح يكون صعب جدا ضبط الغطاء الخرساني وحصول صدأ للحديد + البلك راح يتشرب ماء الخرسانة وغيرها من مشاكل

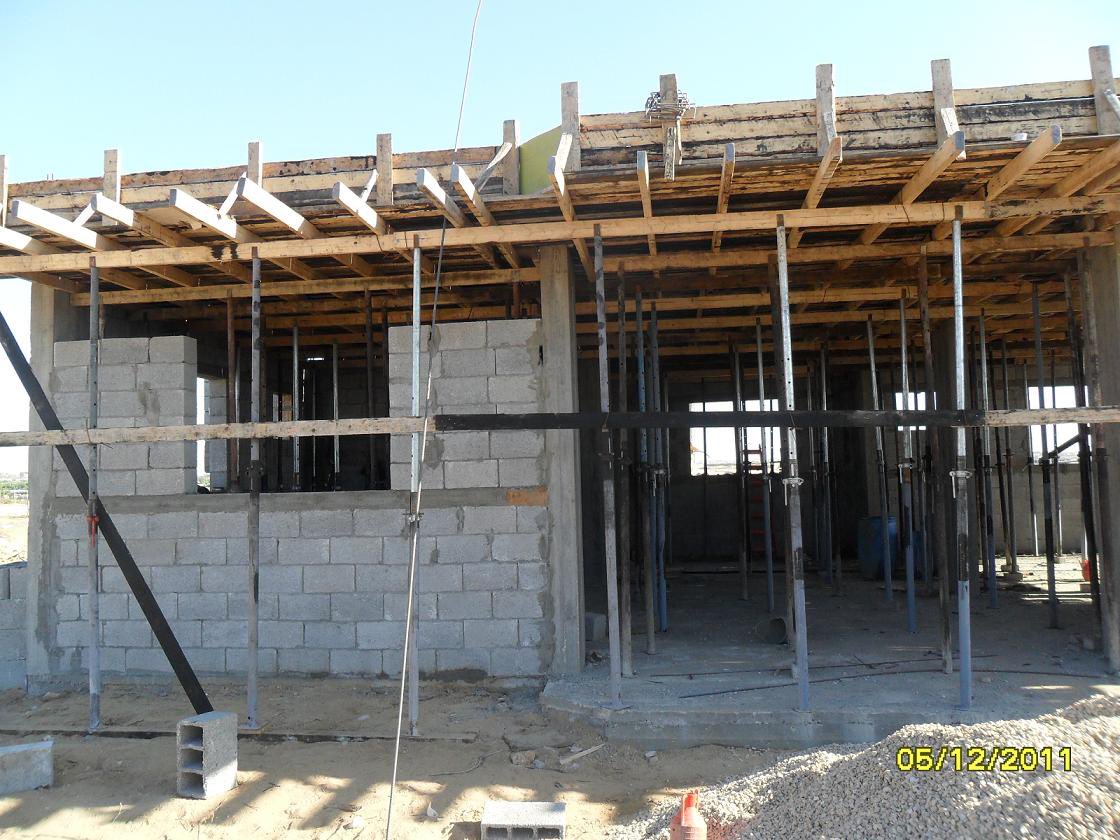

الافضل صب العمود اولاً لوحده وبعدها بناء الجدران مع مراعاة عمل صبات في اعلى فتحات النوافذ والابواب
#نتايج_التحصيلي
12

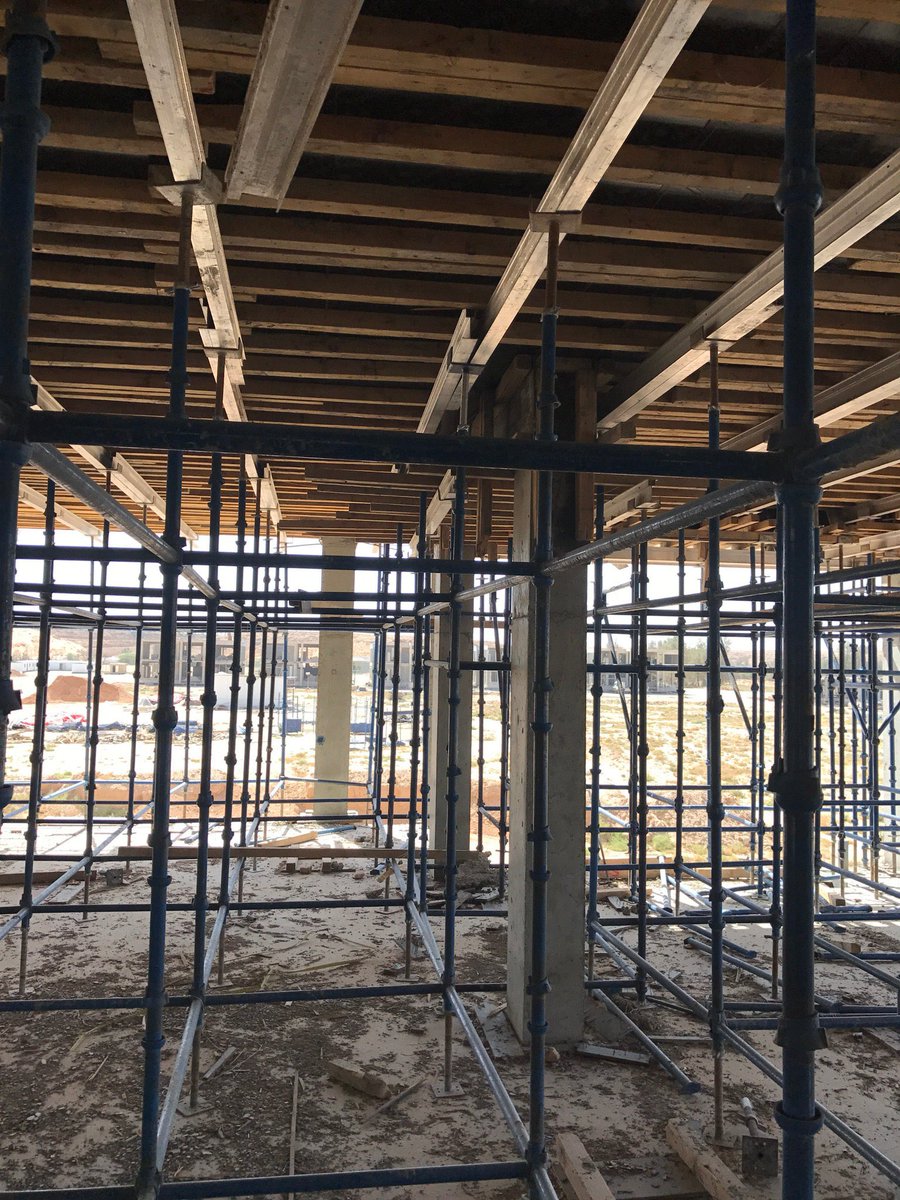

بعدها مرحلة شد الخشب لسقف الدور الارضي ويقوم الحداد بتفصيل الحديد حسب المخطط الانشائي وحسب نوع السقف يفضل وجود مهندس مدني للمتابعة والتوجيه .
ملاحظة: الحمامات يجب ان تكون منخفضة عن السقف لتوفير مساحة لتمديدات السباكة
( التهبيط حسب المخطط )
#خطوات_التشطيب #البناء
13
ملاحظة شديدة الاهمية
بعد ذلك يتم صب السقف مع الحرص على [عدم] ازالة الدعائم او السقالة المعدنية الحاملة للسقف الا بعد مرور اسبوعين على الاقل او حسب توجيه المهندس المشرف
بعد الصب لايفضل تحميل البلك والرمال فوق السقف الجديد الا بوجود سقالة او جاك معدني
#اعلانات_اليوتيوب
14
بعدها تتكرر العملية حتى لو تبني برج 😅

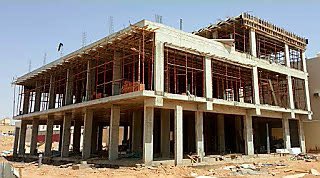

اعمدة > سقف > اعمدة > سقف الخ
بعدها يتم شد اعمدة الدور الاول بنفس طريقة اعمدة الدور الارضي مع الغاء او زيادة بعض الاعمدة حسب المخطط الانشائي لديك
#فلل_الكراتين #الوظايف_التعليميه
15
بعد صب الاعمدة يتم شد خشب سقف الدور الاول
ويقوم الحداد بعمل تفاصيل الحديد حسب المخطط مع ضرورة تنفيذ جسور مقلوبة تحت الجدران وجميع الفتحات في السطح وسطح الملحق ايضاً بارتفاع 30 cm

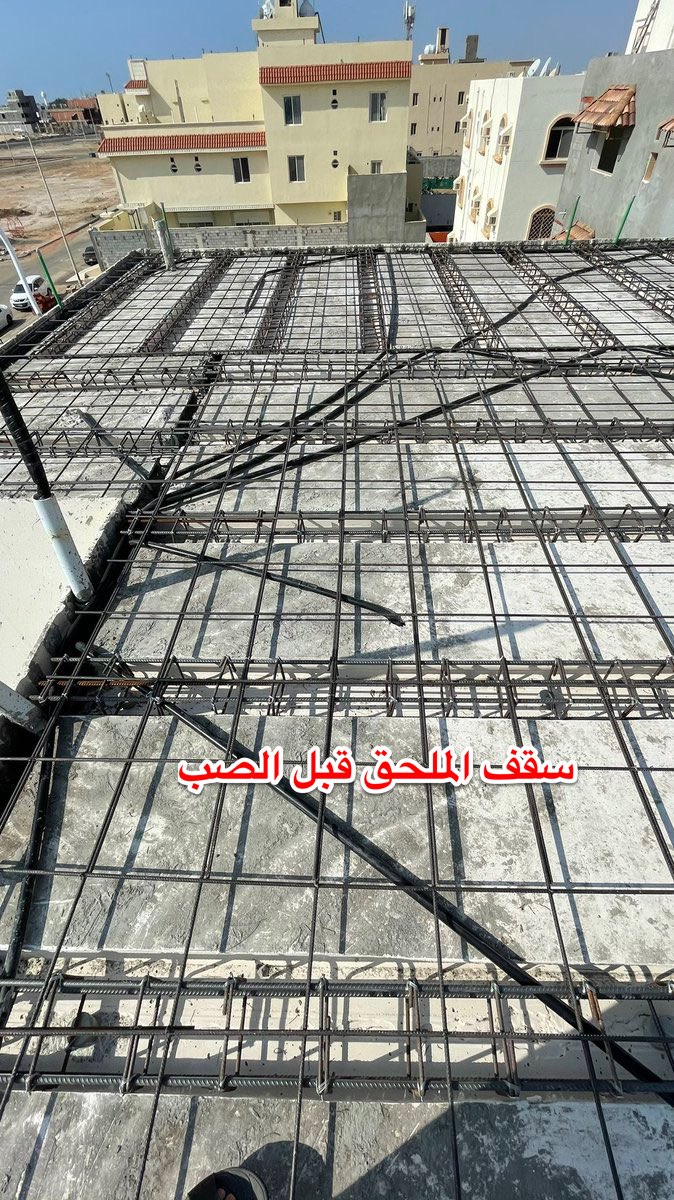

وبعد صب سقف الدور الاول يتم شد اعمدة الملحق وصب السقف بنفس الطريقة السابقة وبنفس الخطوات.
نقاط هامة:-
-من الوارد جدا بعد الصب ان يحدث تعشيش عالجه اول بأول ✅
-الرش بالماء بعد الصب ضروري وهام لمدة 7 ايام على الاقل✅
-زرع الاشاير مهم وبطول لايقل عن 90 cm للاعمدة وغيرها✅
(اغلب الصور منقولة للشرح)
وعذراً على الاطالة
لو فيه شيء مهم ماذكرته اذكره بالتعليقات
